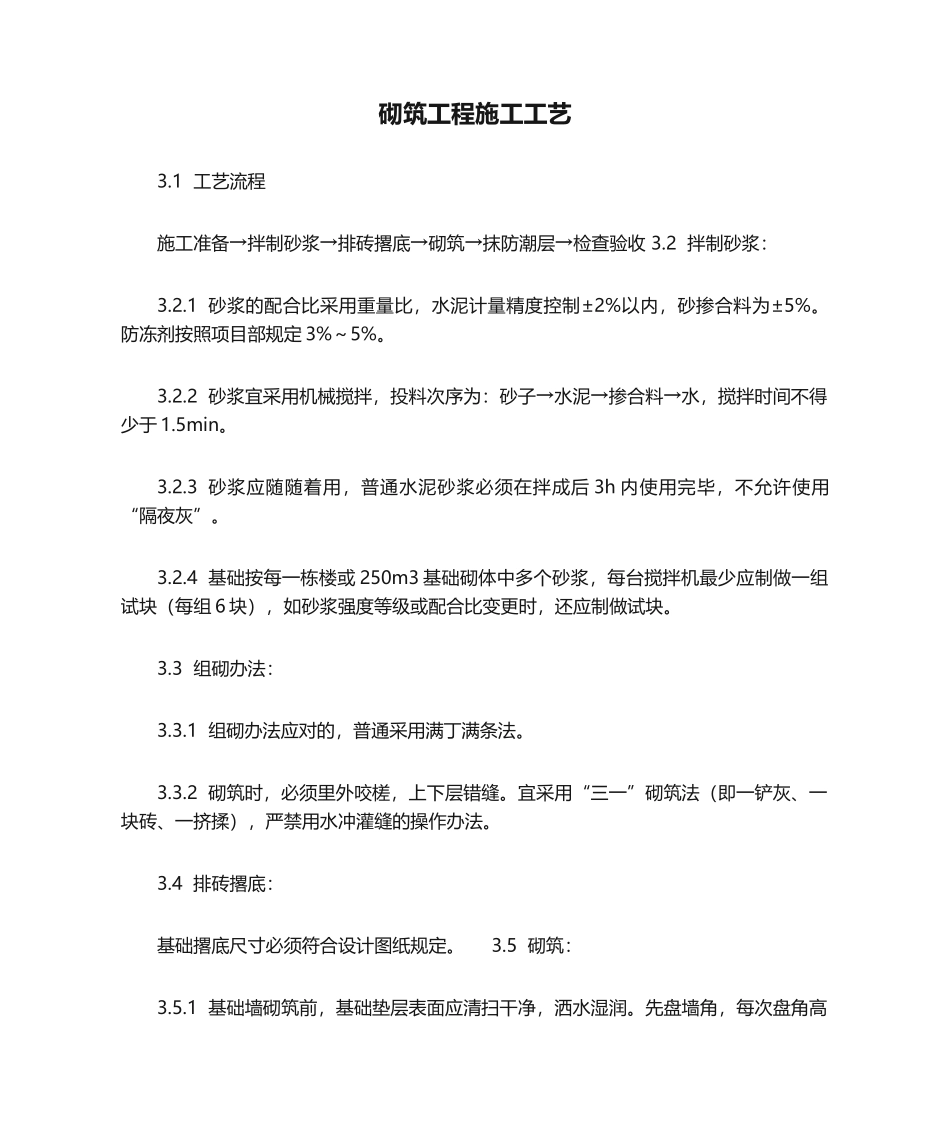

砌筑工程施工工艺3
1 工艺流程 施工准备→拌制砂浆→排砖撂底→砌筑→抹防潮层→检查验收 3
2 拌制砂浆: 3
1 砂浆的配合比采用重量比,水泥计量精度控制±2%以内,砂掺合料为±5%
防冻剂按照项目部规定 3%~5%
2 砂浆宜采用机械搅拌,投料次序为:砂子→水泥→掺合料→水,搅拌时间不得少于 1
3 砂浆应随随着用,普通水泥砂浆必须在拌成后 3h 内使用完毕,不允许使用“隔夜灰”
4 基础按每一栋楼或 250m3 基础砌体中多个砂浆,每台搅拌机最少应制做一组试块(每组 6 块),如砂浆强度等级或配合比变更时,还应制做试块
3 组砌办法: 3
1 组砌办法应对的,普通采用满丁满条法
2 砌筑时,必须里外咬槎,上下层错缝
宜采用“三一”砌筑法(即一铲灰、一块砖、一挤揉),严禁用水冲灌缝的操作办法
4 排砖撂底: 基础撂底尺寸必须符合设计图纸规定
5 砌筑: 3
1 基础墙砌筑前,基础垫层表面应清扫干净,洒水湿润

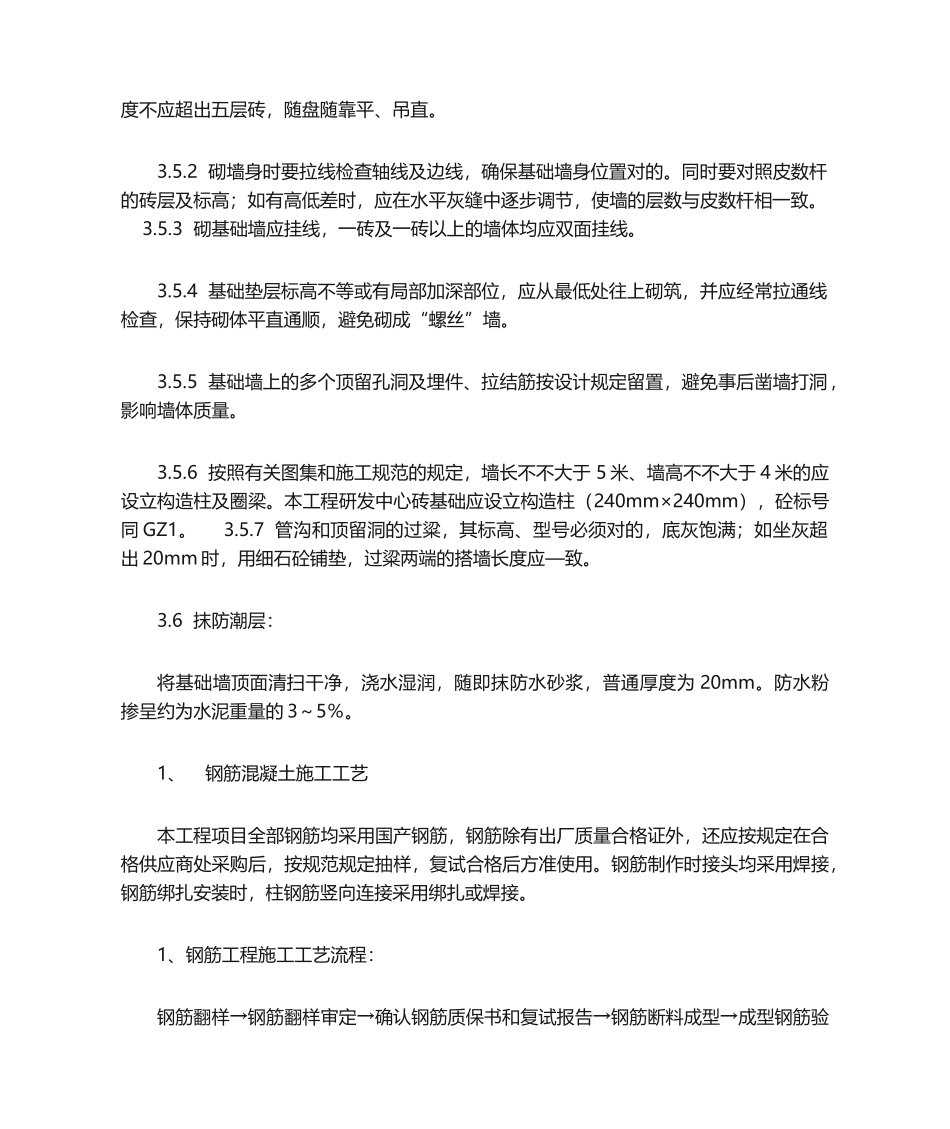

先盘墙角,每次盘角高度不应超出五层砖,随盘随靠平、吊直
2 砌墙身时要拉线检查轴线及边线,确保基础墙身位置对的
同时要对照皮数杆的砖层及标高;如有高低差时,应在水平灰缝中逐步调节,使墙的层数与皮数杆相一致
3 砌基础墙应挂线,一砖及一砖以上的墙体均应双面挂线
4 基础垫层标高不等或有局部加深部位,应从最低处往上砌筑,并应经常拉通线检查,保持砌体平直通顺,避免砌成“螺丝”墙
5 基础墙上的多个顶留孔洞及埋件、拉结筋按设计规定留置,避免事后凿墙打洞,影响墙体质量
6 按照有关图集和施工规范的规定,墙长不不大于 5 米、墙高不不大于 4 米的应设立构造柱及圈梁
本工程研发中心砖基础应设立构造柱(240mm×240mm),砼标号同 GZ1
