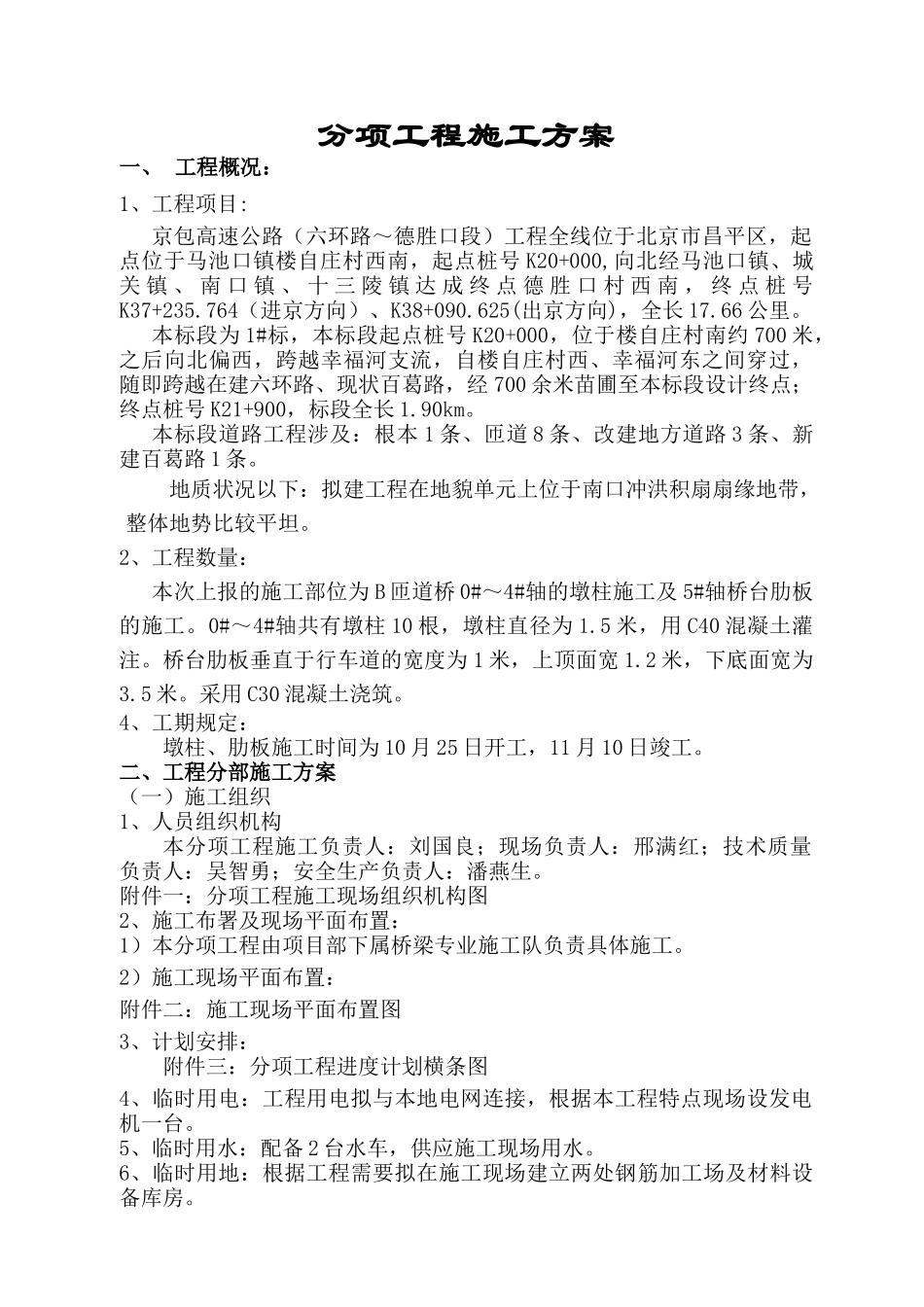

分项工程施工方案一、 工程概况:1、工程项目:京包高速公路(六环路~德胜口段)工程全线位于北京市昌平区,起点位于马池口镇楼自庄村西南,起点桩号 K20+000,向北经马池口镇、城关 镇 、 南 口 镇 、 十 三 陵 镇 达 成 终 点 德 胜 口 村 西 南 , 终 点 桩 号K37+235
764(进京方向)、K38+090
625(出京方向),全长 17
本标段为 1#标,本标段起点桩号 K20+000,位于楼自庄村南约 700 米,之后向北偏西,跨越幸福河支流,自楼自庄村西、幸福河东之间穿过,随即跨越在建六环路、现状百葛路,经 700 余米苗圃至本标段设计终点;终点桩号 K21+900,标段全长 1
本标段道路工程涉及:根本 1 条、匝道 8 条、改建地方道路 3 条、新建百葛路 1 条
地质状况以下:拟建工程在地貌单元上位于南口冲洪积扇扇缘地带,整体地势比较平坦
2、工程数量:本次上报的施工部位为 B 匝道桥 0#~4#轴的墩柱施工及 5#轴桥台肋板的施工
0#~4#轴共有墩柱 10 根,墩柱直径为 1
5 米,用 C40 混凝土灌注
桥台肋板垂直于行车道的宽度为 1 米,上顶面宽 1
2 米,下底面宽为3
采用 C30 混凝土浇筑
4、工期规定:墩柱、肋板施工时间为 10 月 25 日开工,11 月 10 日竣工

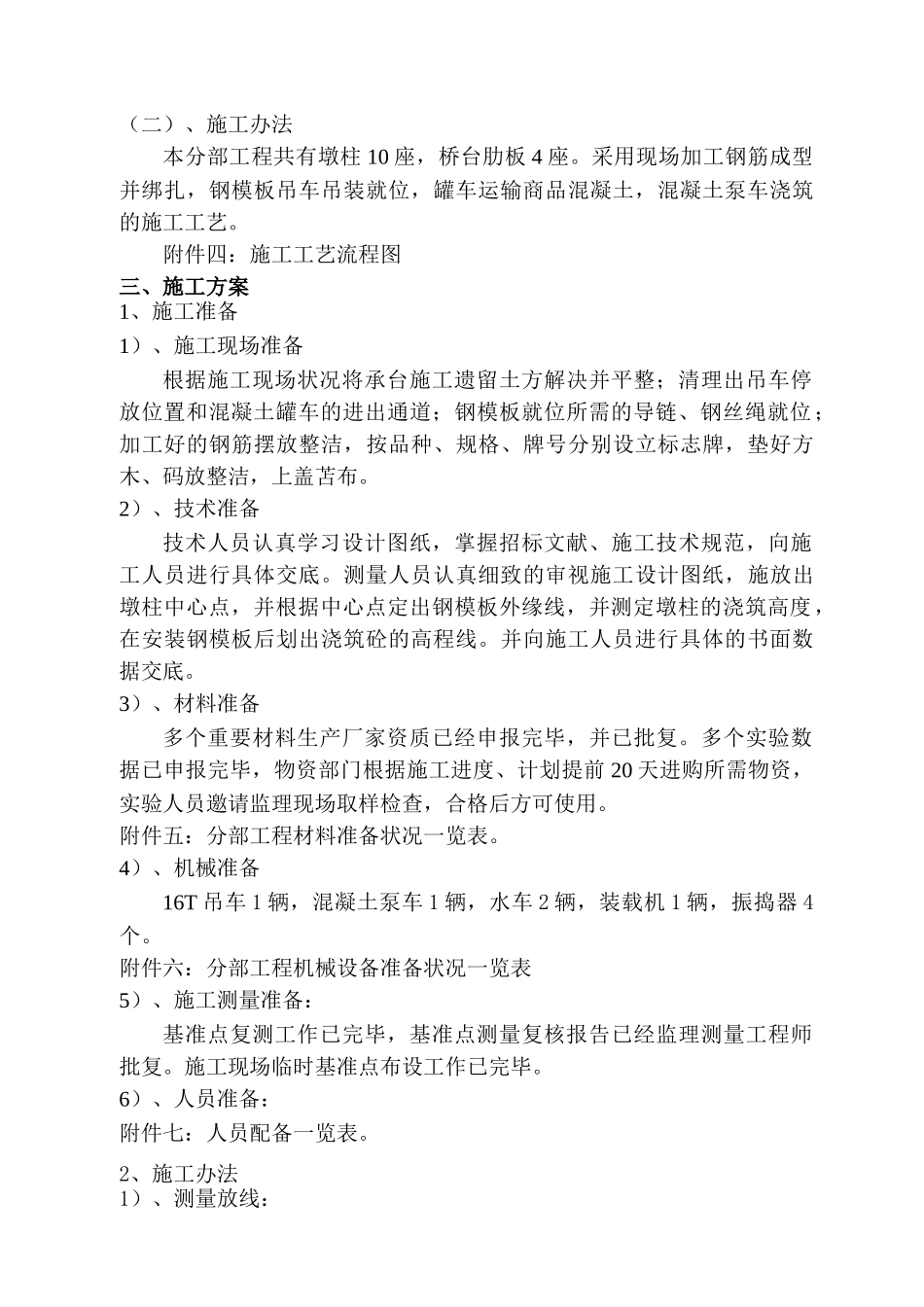

二、工程分部施工方案(一)施工组织1、人员组织机构本分项工程施工负责人:刘国良;现场负责人:邢满红;技术质量负责人:吴智勇;安全生产负责人:潘燕生
附件一:分项工程施工现场组织机构图2、施工布署及现场平面布置:1)本分项工程由项目部下属桥梁专业施工队负责具体施工
2)施工现场平面布置:附件二:施工现场平面布置图3、计划安排:附件三:分项工程进度计划横条图4、临时用电:工程用电拟与本地电网连接,根据本工程特点现场设发电机一台
