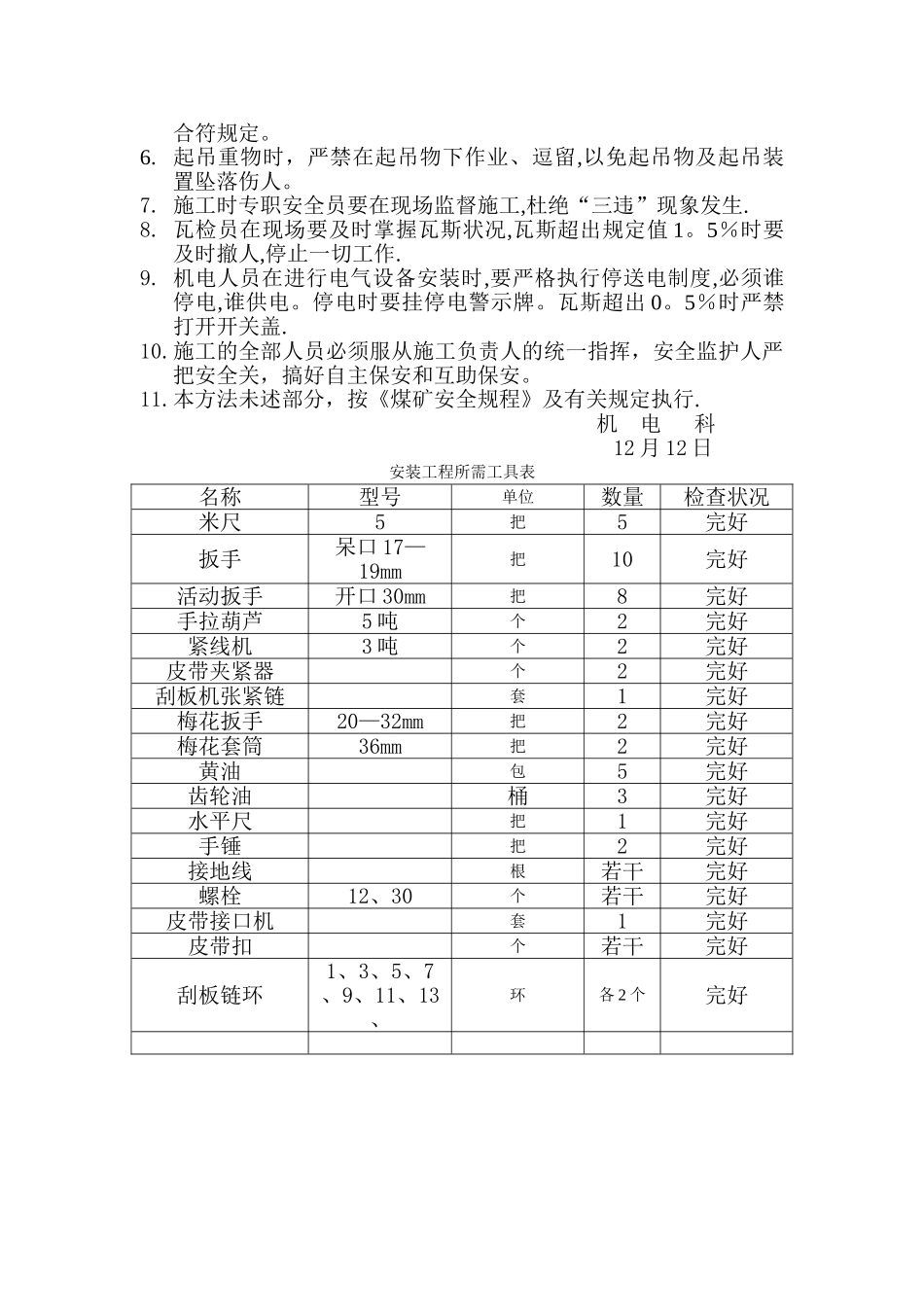

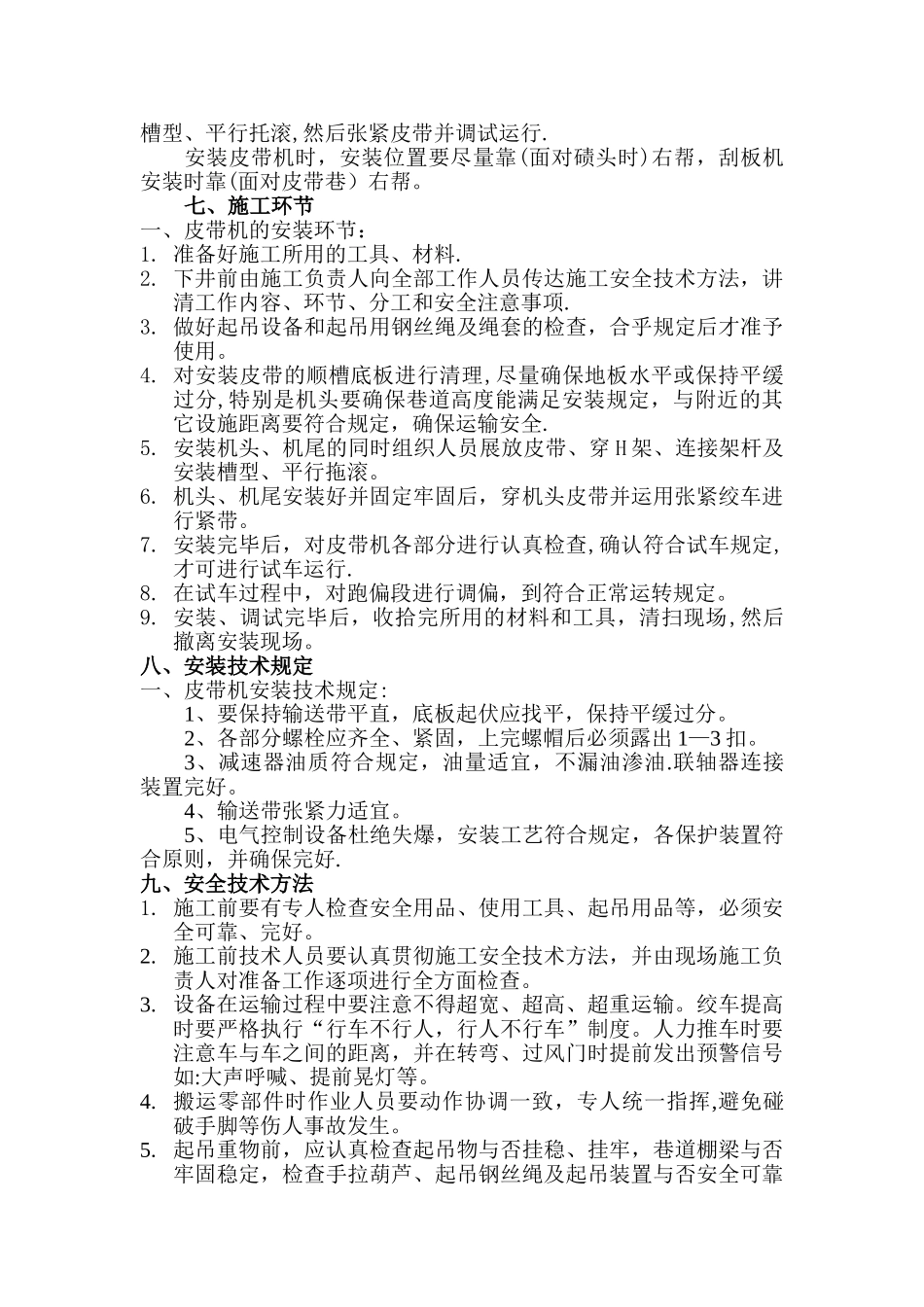

C3 探煤巷运输设备安装技术方案一、工程概况煤矿为加强安全生产机械化强度,提高工作效率,减少工人劳动强度,及满足下一步生产布局的调节需求;经矿委会研究决定在 C3探煤巷内安设一部皮带机,运用原专用回风上山布置临时机电硐室用于安设皮带机配套的电气设备。C3 探煤巷上山已安装一部刮板机,与现安装的皮带机搭接形成转载,形成联合运转。为确保皮带机、刮板机安装施工安全和施工质量特制订本方案.二、安装时间:12 月 12 日——12 月 13 日三、安装地点:C3 探煤巷四、施工组织:为确保施工顺利进行,特成立施工现场领导小组,具体分工以下:组长:李文忠 技术总负责人:卢长猛副组长:杨昌学 李文思 赵作田 孙业华 孙中连组员:冯晨、羿言成 、刘静会、张显忠、赵春光、宋鸿飞 熊福科、邓安全、何元明以及当班施工班组长、瓦检员.组长全方面负责现场施工期间的组织协调领导管理工作,负责施工期间所需的人、财、物的组织调配,同时,进一步现场,指导和督促各安全方法的贯彻状况,确保施工工作安全正常进行,对整个安全工作全方面负责。技术总负责人负责施工作期间技术方案、安全技术方法编制工作,组织施工期间从业人员的教育培训工作,并进一步现场,指导安全技术工作,确保施工方案和方法贯彻到实处。各副组长负责组织安排现场施工,监督施工技术,负责各施工环节的安全方法,为现场施工安全负责人。各小构组员在组长的领导下认真推行职责,进一步现场,对当班的安全施工负责。现场施工的专职安全员为:熊福科、邓安全、何元明现场施工专职瓦检员为:姚大志、杨康、陈龙友五、施工前的准备工作1、组织有关安装人员熟悉施工现场,根据具体状况制订出切实可行的施工方案,然后编写施工安全技术方法,并组织施工人员学习. 2、对施工地点提迈进行清理,对机头位置、机尾位置的顶、帮进行加固,解决不安全因素。3 、按照安装图纸,熟悉设备构造、构成,并在地面进行预安装.4、准备好施工中所需的工器具、安装材料。全部工器具、材料必须认真检查,对不合格的不准使用。5、所需的工具(附表)六、施工方案1、先将所要安装的皮带机各组装部件运到施工地点,并按照安装次序将部件摆放好。根据安装图纸将皮带机组装好并将机头、机尾用地锚固定牢固。将皮带按照规定放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行.安装皮带机时,安装位置要尽量靠(面对碛头时)右帮,刮板机安装时靠(面对皮带巷)右帮。七、施工环节一、皮带机...
