填石路基冬季施工方案一、普通规定根据规范规定,在重复冻融地区,昼夜平均温度在-3°C 下列,且持续 10 天以上,或者昼夜平均温度虽在-3°C 以上,但冻土没有完全融化时,均应按冬季施工办法进行施工
二、填石路基冬季施工计划冬季计划施工项目:k59+900-k60+380、k62+036-k62+060
三、填石路基施工办法1、地基解决路堤地基应在冻结前解决,施工时去除原地面冻层及表层腐植土,坑洼处用与地基同类的未冻土填平压实,解决好的地基应随即覆盖避免冻结
地基均应碾压后做成不不大于 2%的横向排水坡
与现有线搭接部分挖台阶应自下而上进行,随开挖、随填筑,以保持台阶梯坎稳定
2、填筑压实低温填筑路堤用料,不得采用含有冻块的土方作为填料
本工程冬季施工采用挖方开挖出的石方作为路基填料
填料厚度:路基施工按横断面全宽分层平铺,分层填筑松铺厚度不超出 40cm,已铺石料未压实前不中断施工
填筑宽度:路堤填筑每侧超宽填 30cm 并压实,待冬期过后修整边坡时削去多出部分并夯拍密实
低温施工的路基坡面及边坡整修工作在明年解冻后进行
路基面防冻:填筑压实的路基面在施工完毕后,如间断施工,表面铺 10—20cm 松土防冻,在下次施工前去除松铺冻土
四、施工防冻方法及规定1、施工段路基面上的积雪,施工前必须去除
2、填筑路堤应随挖、随运、随填、随压实,及时报验,不能隔夜
已铺筑层未压实前,不得中断施工
应确保挖、运、填、压的周转时间不大于土的冻结时间
3、路堤的外露层应用松土覆盖
4、施工中遇大雪或其它因素半途停工时,应整平填层及边坡并加覆盖;继续施工前,应去除表面冰雪
5、填石路基应按横断面全宽分层平铺,每层松铺厚度按正常温度施工减少 20%-30%,当天填筑当天完毕碾压

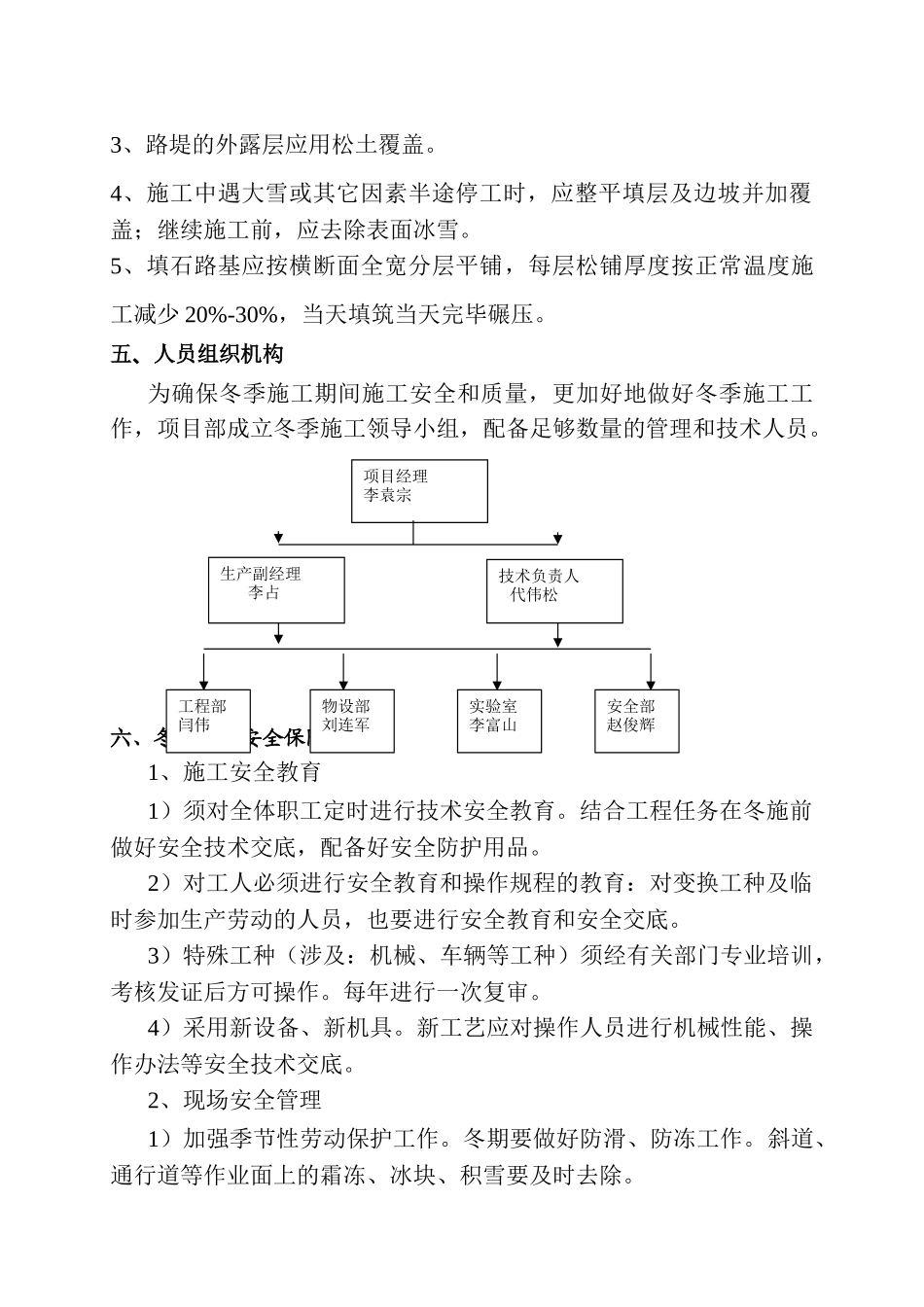

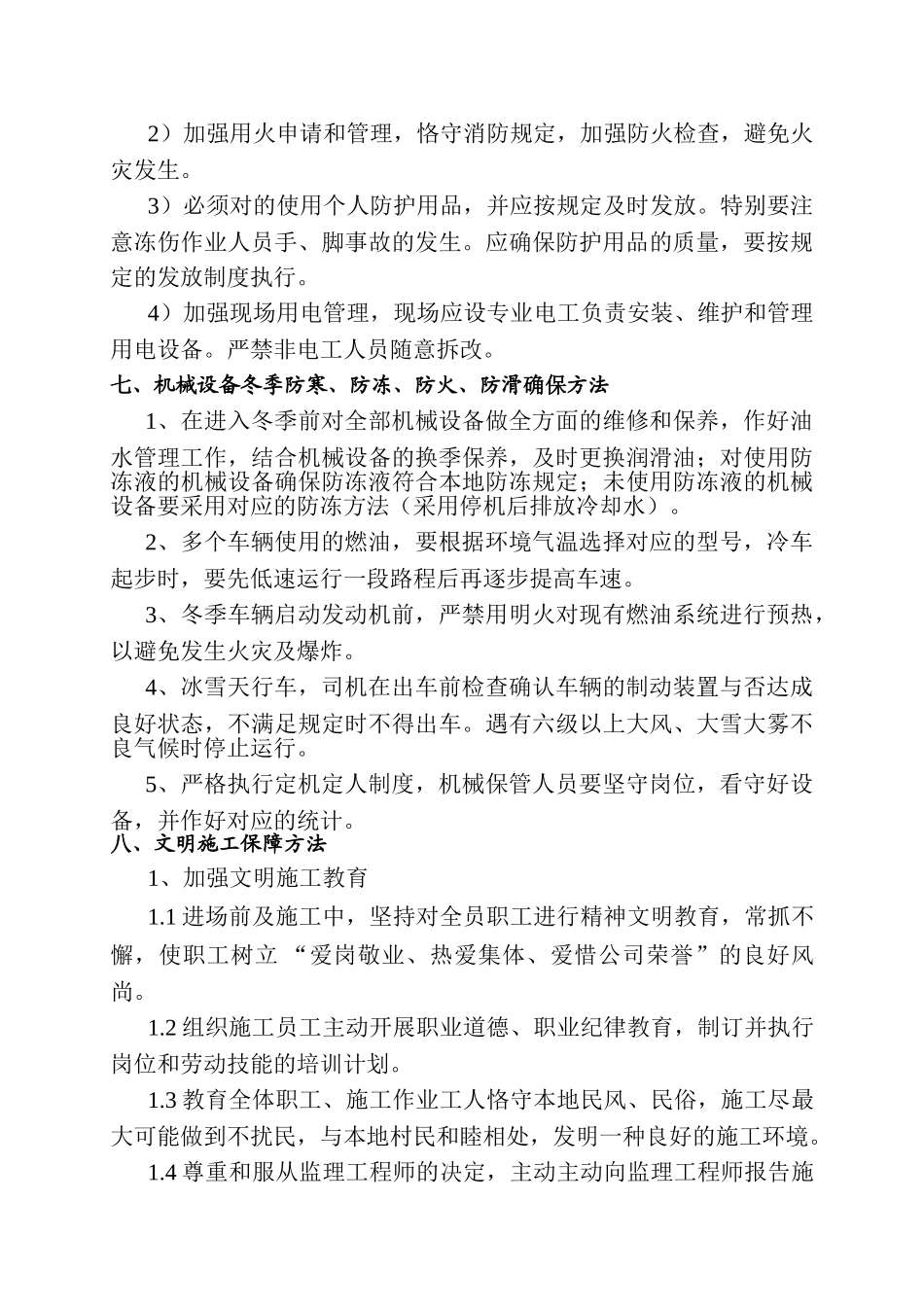

五、人员组织机构为确保冬季施工期间施工安全和质量,更加好地做好冬季施工工作,项目部成立冬季施工领导小组,配备足够数
