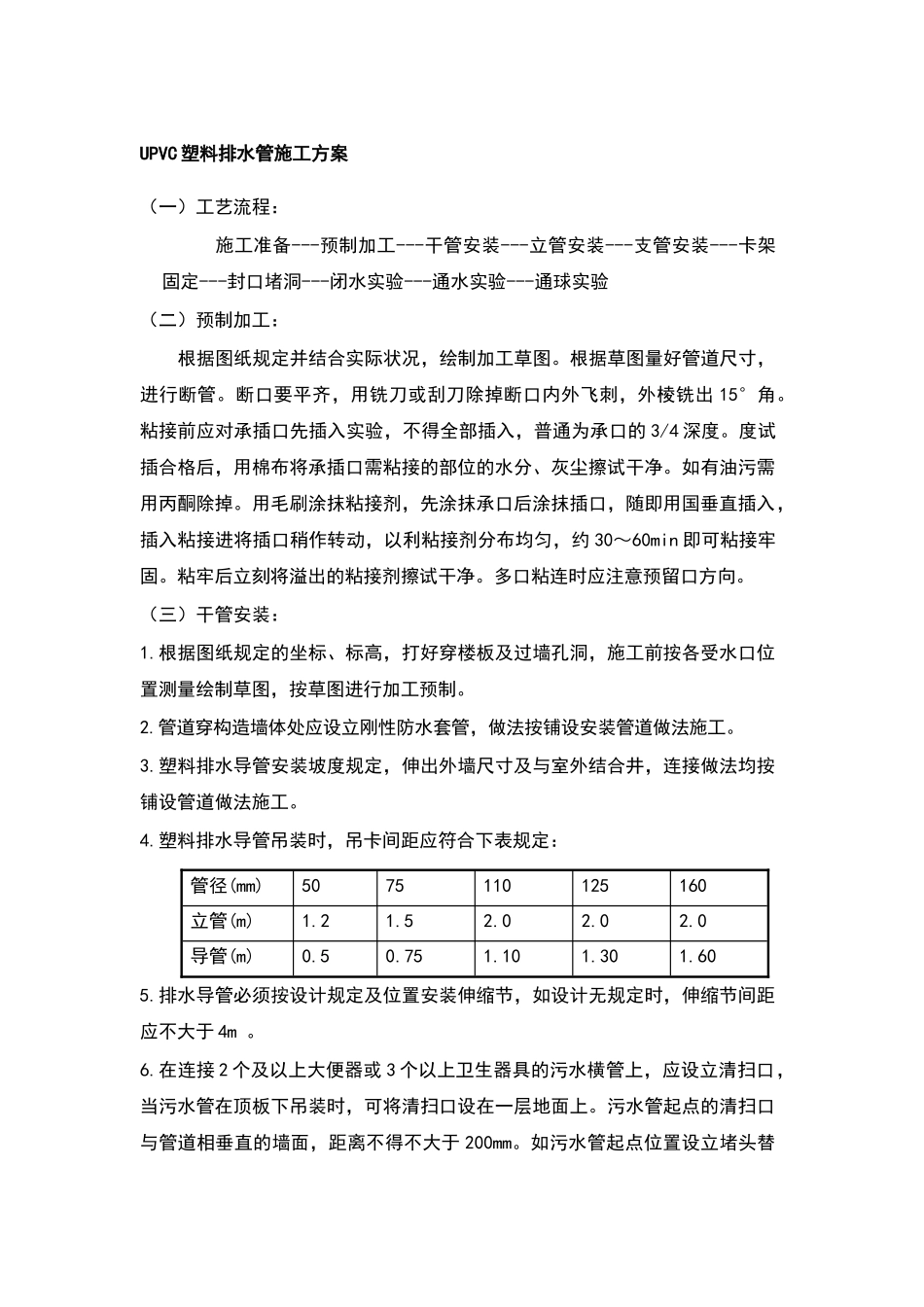

UPVC 塑料排水管施工方案(一)工艺流程:施工准备---预制加工---干管安装---立管安装---支管安装---卡架固定---封口堵洞---闭水实验---通水实验---通球实验(二)预制加工: 根据图纸规定并结合实际状况,绘制加工草图
根据草图量好管道尺寸,进行断管
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出 15°角
粘接前应对承插口先插入实验,不得全部插入,普通为承口的 3/4 深度
度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净
如有油污需用丙酮除掉
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用国垂直插入,插入粘接进将插口稍作转动,以利粘接剂分布均匀,约 30~60min 即可粘接牢固
粘牢后立刻将溢出的粘接剂擦试干净
多口粘连时应注意预留口方向
(三)干管安装:1
根据图纸规定的坐标、标高,打好穿楼板及过墙孔洞,施工前按各受水口位置测量绘制草图,按草图进行加工预制
管道穿构造墙体处应设立刚性防水套管,做法按铺设安装管道做法施工
塑料排水导管安装坡度规定,伸出外墙尺寸及与室外结合井,连接做法均按铺设管道做法施工
塑料排水导管吊装时,吊卡间距应符合下表规定:管径(mm)5075110125160立管(m)1
0导管(m)0
排水导管必须按设计规定及位置安装伸缩节,如设计无规定时,伸缩节间距应不大于 4m
在连接 2 个及以上大便器或 3 个以上卫生器具的污水横管上,应设立清扫口,当污水管在顶板下吊装时,可将清扫口设在一层地面上
污水管起点的清扫口与管道相垂直的墙面,距离不得不大于 200mm
如污水管起点位置设立堵头替代清扫口时与墙面不得不大于 400mm
在转角 135°的污水横管上,应设立检查口或清扫口
在转角、排水的水平管道与水平管道、水平管道与立管的
