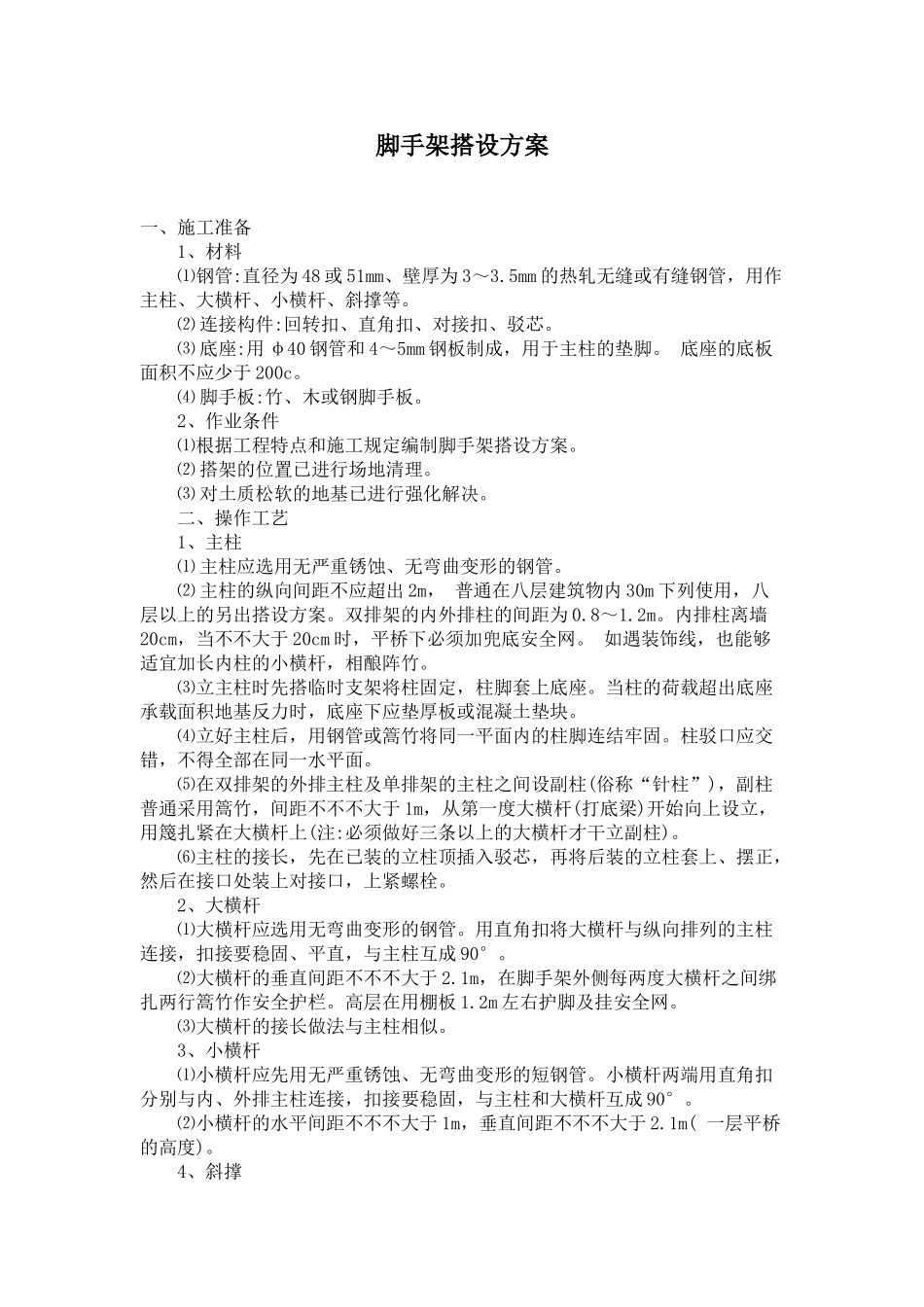

陕西延长石油集团成都成品油库工程围墙砌筑工程脚手架搭设方案成都恩德建筑工程公司3 月 7 日脚手架搭设方案一、施工准备1、材料 ⑴钢管:直径为 48 或 51mm、壁厚为 3~3
5mm 的热轧无缝或有缝钢管,用作主柱、大横杆、小横杆、斜撑等
⑵ 连接构件:回转扣、直角扣、对接扣、驳芯
⑶ 底座:用 φ40 钢管和 4~5mm 钢板制成,用于主柱的垫脚
底座的底板面积不应少于 200c
⑷ 脚手板:竹、木或钢脚手板
2、作业条件 ⑴根据工程特点和施工规定编制脚手架搭设方案
⑵ 搭架的位置已进行场地清理
⑶ 对土质松软的地基已进行强化解决
二、操作工艺1、主柱⑴ 主柱应选用无严重锈蚀、无弯曲变形的钢管
⑵ 主柱的纵向间距不应超出 2m, 普通在八层建筑物内 30m 下列使用,八层以上的另出搭设方案
双排架的内外排柱的间距为 0
内排柱离墙20cm,当不不大于 20cm 时,平桥下必须加兜底安全网
如遇装饰线,也能够适宜加长内柱的小横杆,相酿阵竹
⑶立主柱时先搭临时支架将柱固定,柱脚套上底座
当柱的荷载超出底座承载面积地基反力时,底座下应垫厚板或混凝土垫块
⑷立好主柱后,用钢管或篙竹将同一平面内的柱脚连结牢固
柱驳口应交错,不得全部在同一水平面
⑸在双排架的外排主柱及单排架的主柱之间设副柱(俗称“针柱”),副柱普通采用篙竹,间距不不不大于 1m,从第一度大横杆(打底梁)开始向上设立,用篾扎紧在大横杆上(注:必须做好三条以上的大横杆才干立副柱)
⑹主柱的接长,先在已装的立柱顶插入驳芯,再将后装的立柱套上、摆正,然后在接口处装上对接口,上紧螺栓
2、大横杆 ⑴大横杆应选用无弯曲变形的钢管
用直角扣将大横杆与纵向排列的主柱连接,扣接要稳固、平直,与主柱互成 90°
⑵大横杆的垂直间距不不不大于 2

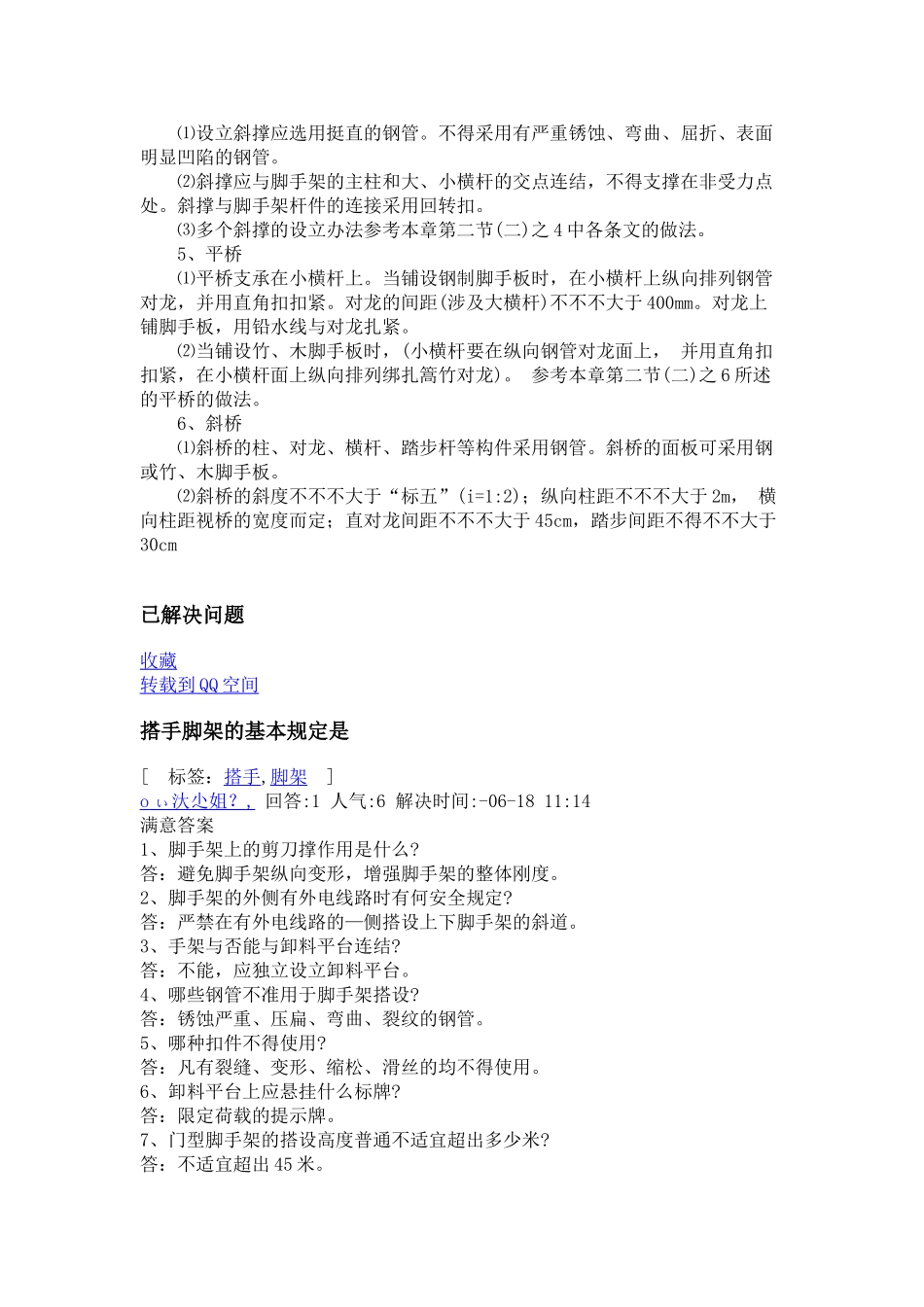

1m,在脚手架外侧每两度大横杆之间绑扎两行篙竹作安全护栏
