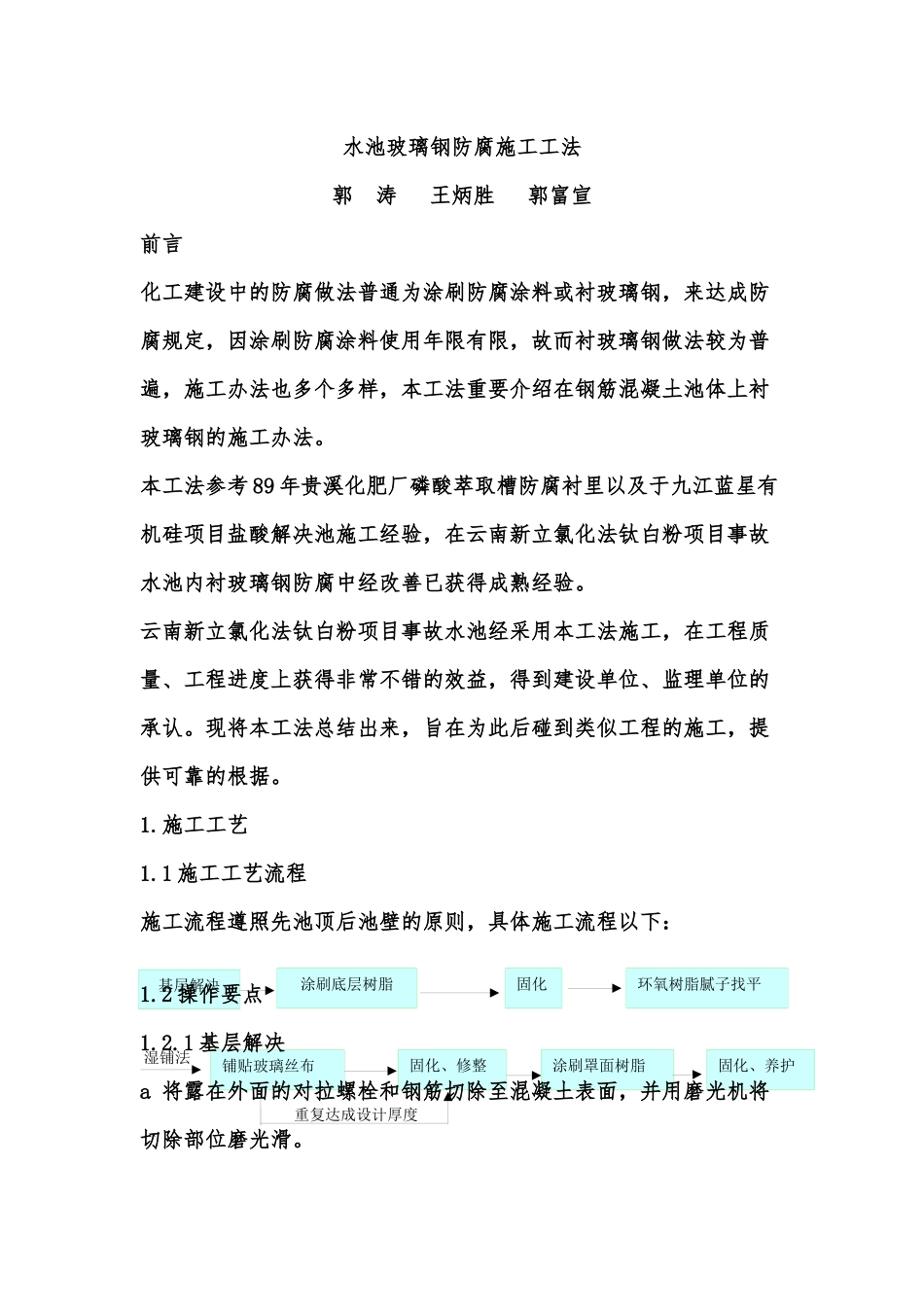

基层解决涂刷底层树脂固化环氧树脂腻子找平湿铺法铺贴玻璃丝布固化、修整涂刷罩面树脂固化、养护重复达成设计厚度水池玻璃钢防腐施工工法郭 涛 王炳胜 郭富宣前言化工建设中的防腐做法普通为涂刷防腐涂料或衬玻璃钢,来达成防腐规定,因涂刷防腐涂料使用年限有限,故而衬玻璃钢做法较为普遍,施工办法也多个多样,本工法重要介绍在钢筋混凝土池体上衬玻璃钢的施工办法
本工法参考 89 年贵溪化肥厂磷酸萃取槽防腐衬里以及于九江蓝星有机硅项目盐酸解决池施工经验,在云南新立氯化法钛白粉项目事故水池内衬玻璃钢防腐中经改善已获得成熟经验
云南新立氯化法钛白粉项目事故水池经采用本工法施工,在工程质量、工程进度上获得非常不错的效益,得到建设单位、监理单位的承认
现将本工法总结出来,旨在为此后碰到类似工程的施工,提供可靠的根据
1 施工工艺流程施工流程遵照先池顶后池壁的原则,具体施工流程以下:1
2 操作要点1
1 基层解决a 将露在外面的对拉螺栓和钢筋切除至混凝土表面,并用磨光机将切除部位磨光滑
b 模板接缝处的凹凸及蜂窝麻面用环氧砂浆面找平

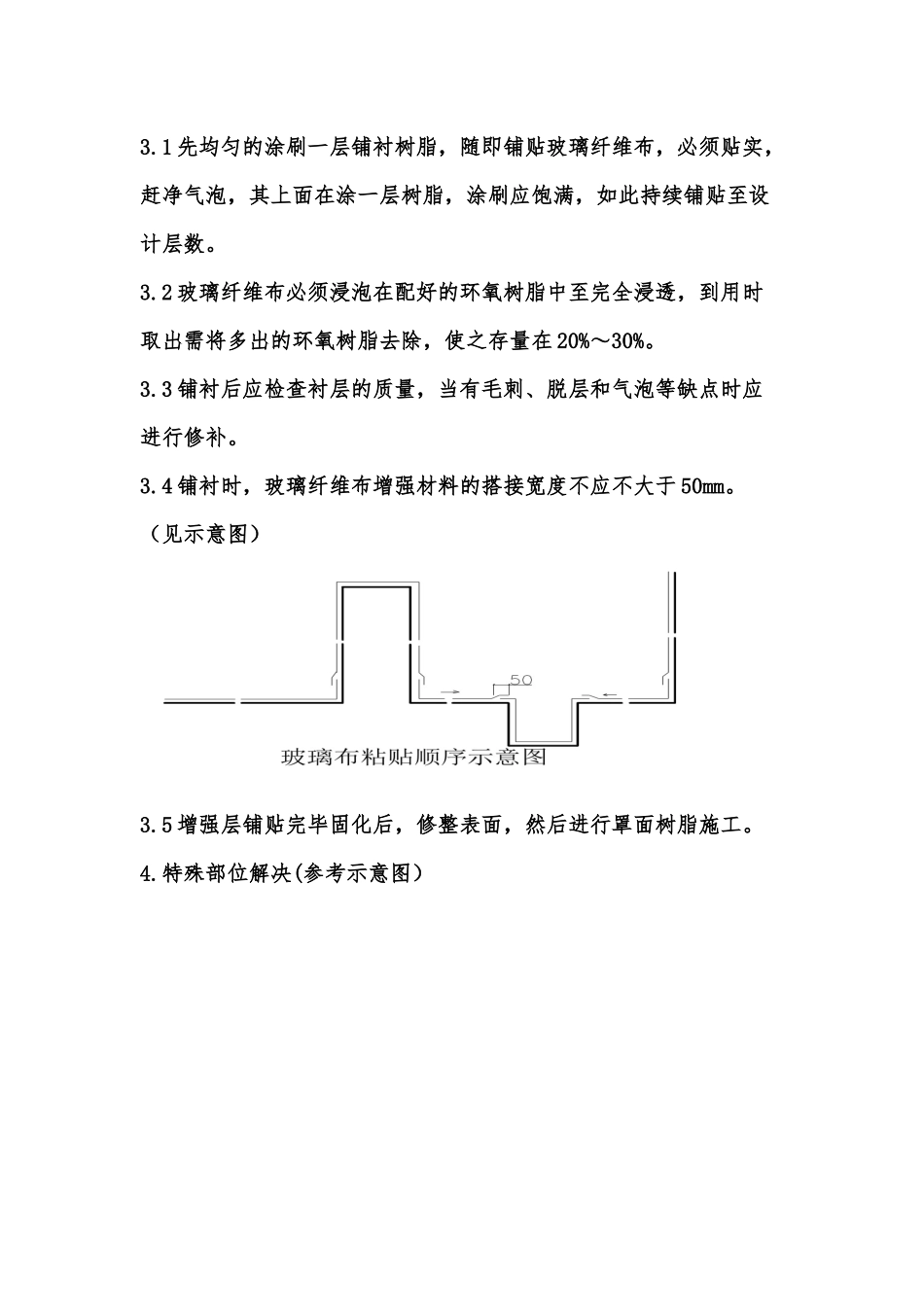

c 池壁内阴阳角以及预留管口部位都需磨成或用环氧砂浆填成 R=10圆弧(见示意图) 2
1 通风与保温装置环氧玻璃钢的胶体材料大多为易燃物,有刺激性气味,固化剂有挥发性,因此施工对环境有一定的规定,施工环境要通风良好,施工温度以 20℃~30℃为宜,相对湿度不适宜不不大于 80%,当温度低于 15℃时就应设立热源提高环境温度
2 涂抹环氧打底料以环氧树脂为胶结材料,按比例增加稀释剂和增韧剂、丙酮、石英粉拌合而成,以方便隔开混凝土面和玻璃钢面
用弹性较好的平滑抹子将配制好的打底料按区域以顶向边,由上到下涂抹,图层厚度约 1~2mm,随抹随即压光压实
(注:打底料配好后最佳在一小时内用完,以防发生硬化)3

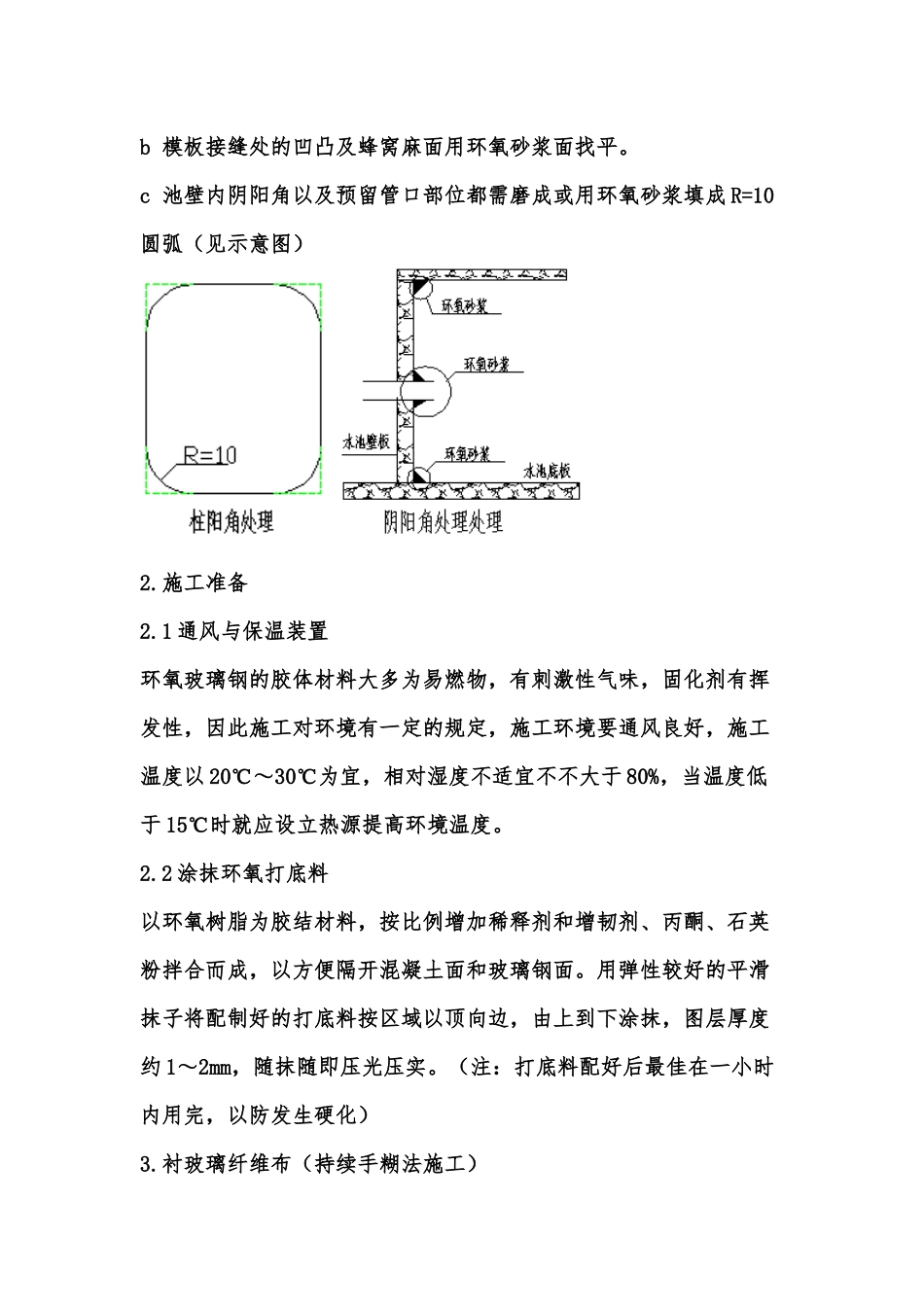

衬玻璃纤维布(持续手糊法施工)3
