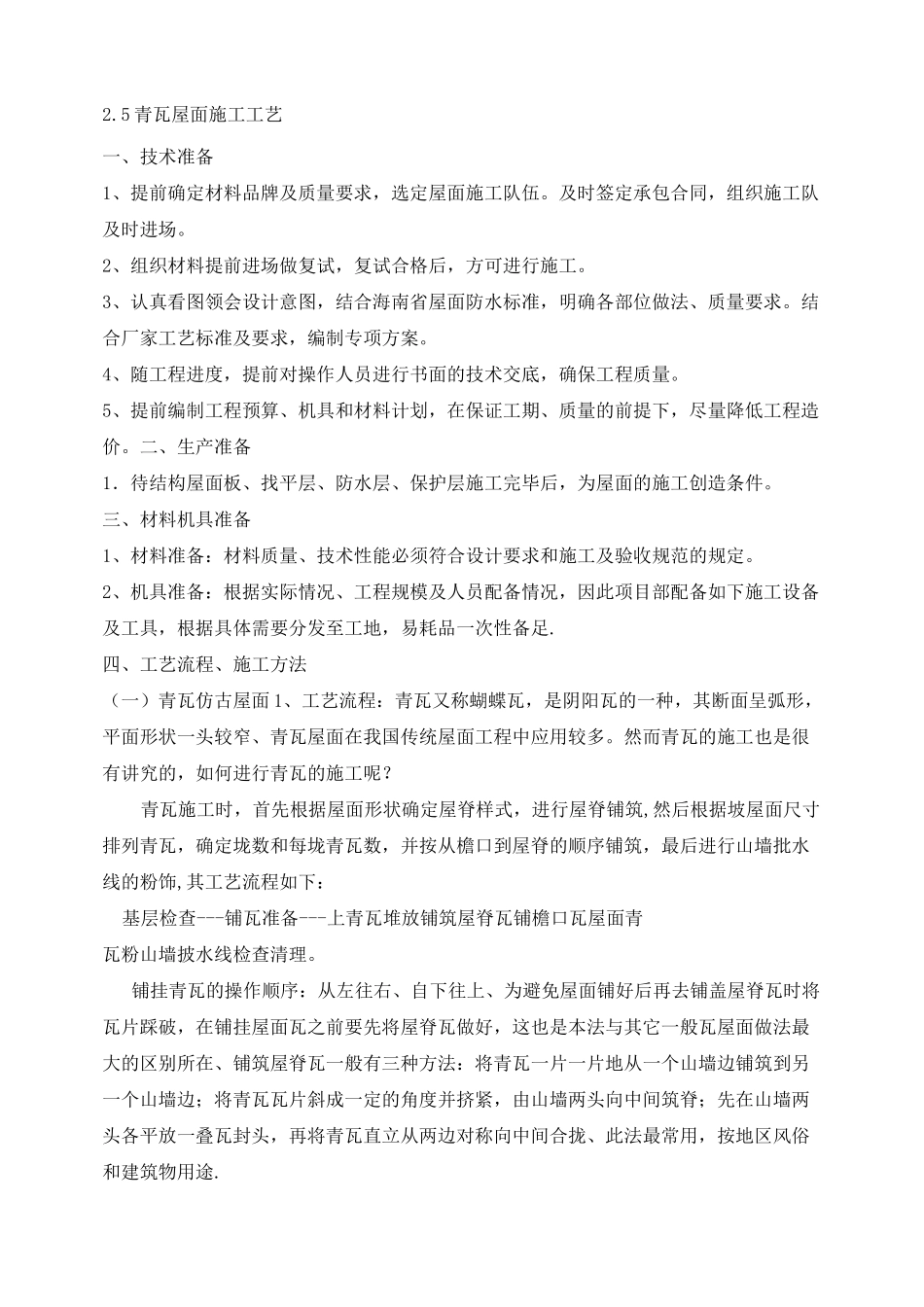

5 青瓦屋面施工工艺一、技术准备1、提前确定材料品牌及质量要求,选定屋面施工队伍
及时签定承包合同,组织施工队及时进场
2、组织材料提前进场做复试,复试合格后,方可进行施工
3、认真看图领会设计意图,结合海南省屋面防水标准,明确各部位做法、质量要求
结合厂家工艺标准及要求,编制专项方案
4、随工程进度,提前对操作人员进行书面的技术交底,确保工程质量
5、提前编制工程预算、机具和材料计划,在保证工期、质量的前提下,尽量降低工程造价
二、生产准备1.待结构屋面板、找平层、防水层、保护层施工完毕后,为屋面的施工创造条件
三、材料机具准备1、材料准备:材料质量、技术性能必须符合设计要求和施工及验收规范的规定
2、机具准备:根据实际情况、工程规模及人员配备情况,因此项目部配备如下施工设备及工具,根据具体需要分发至工地,易耗品一次性备足
四、工艺流程、施工方法(一)青瓦仿古屋面 1、工艺流程:青瓦又称蝴蝶瓦,是阴阳瓦的一种,其断面呈弧形,平面形状一头较窄、青瓦屋面在我国传统屋面工程中应用较多
然而青瓦的施工也是很有讲究的,如何进行青瓦的施工呢
青瓦施工时,首先根据屋面形状确定屋脊样式,进行屋脊铺筑,然后根据坡屋面尺寸排列青瓦,确定垅数和每垅青瓦数,并按从檐口到屋脊的顺序铺筑,最后进行山墙批水线的粉饰,其工艺流程如下:基层检查---铺瓦准备---上青瓦堆放铺筑屋脊瓦铺檐口瓦屋面青瓦粉山墙披水线检查清理
铺挂青瓦的操作顺序:从左往右、自下往上、为避免屋面铺好后再去铺盖屋脊瓦时将瓦片踩破,在铺挂屋面瓦之前要先将屋脊瓦做好,这也是本法与其它一般瓦屋面做法最大的区别所在、铺筑屋脊瓦一般有三种方法:将青瓦一片一片地从一个山墙边铺筑到另一个山墙边;将青瓦瓦片斜成一定的角度并挤紧,由山墙两头向中间筑脊;先在山墙两头各平放一叠瓦封头,再将青瓦直立从两边对称向中间合拢、此法最常用,按地区风俗和建筑物用
