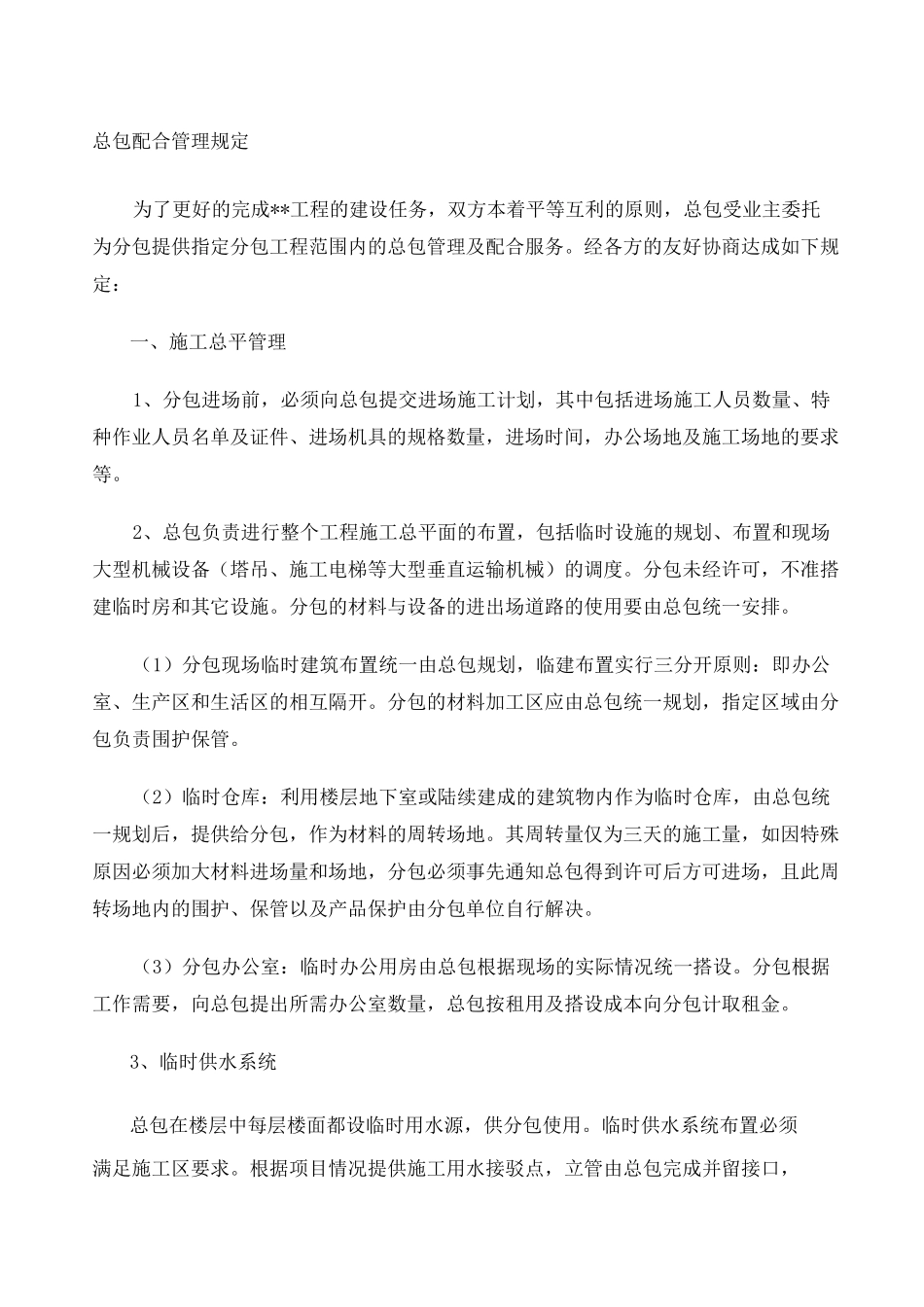

总包配合管理规定为了更好的完成**工程的建设任务,双方本着平等互利的原则,总包受业主委托为分包提供指定分包工程范围内的总包管理及配合服务
经各方的友好协商达成如下规定:一、施工总平管理1、分包进场前,必须向总包提交进场施工计划,其中包括进场施工人员数量、特种作业人员名单及证件、进场机具的规格数量,进场时间,办公场地及施工场地的要求等
2、总包负责进行整个工程施工总平面的布置,包括临时设施的规划、布置和现场大型机械设备(塔吊、施工电梯等大型垂直运输机械)的调度
分包未经许可,不准搭建临时房和其它设施
分包的材料与设备的进出场道路的使用要由总包统一安排
(1)分包现场临时建筑布置统一由总包规划,临建布置实行三分开原则:即办公室、生产区和生活区的相互隔开
分包的材料加工区应由总包统一规划,指定区域由分包负责围护保管
(2)临时仓库:利用楼层地下室或陆续建成的建筑物内作为临时仓库,由总包统一规划后,提供给分包,作为材料的周转场地
其周转量仅为三天的施工量,如因特殊原因必须加大材料进场量和场地,分包必须事先通知总包得到许可后方可进场,且此周转场地内的围护、保管以及产品保护由分包单位自行解决
(3)分包办公室:临时办公用房由总包根据现场的实际情况统一搭设
分包根据工作需要,向总包提出所需办公室数量,总包按租用及搭设成本向分包计取租金

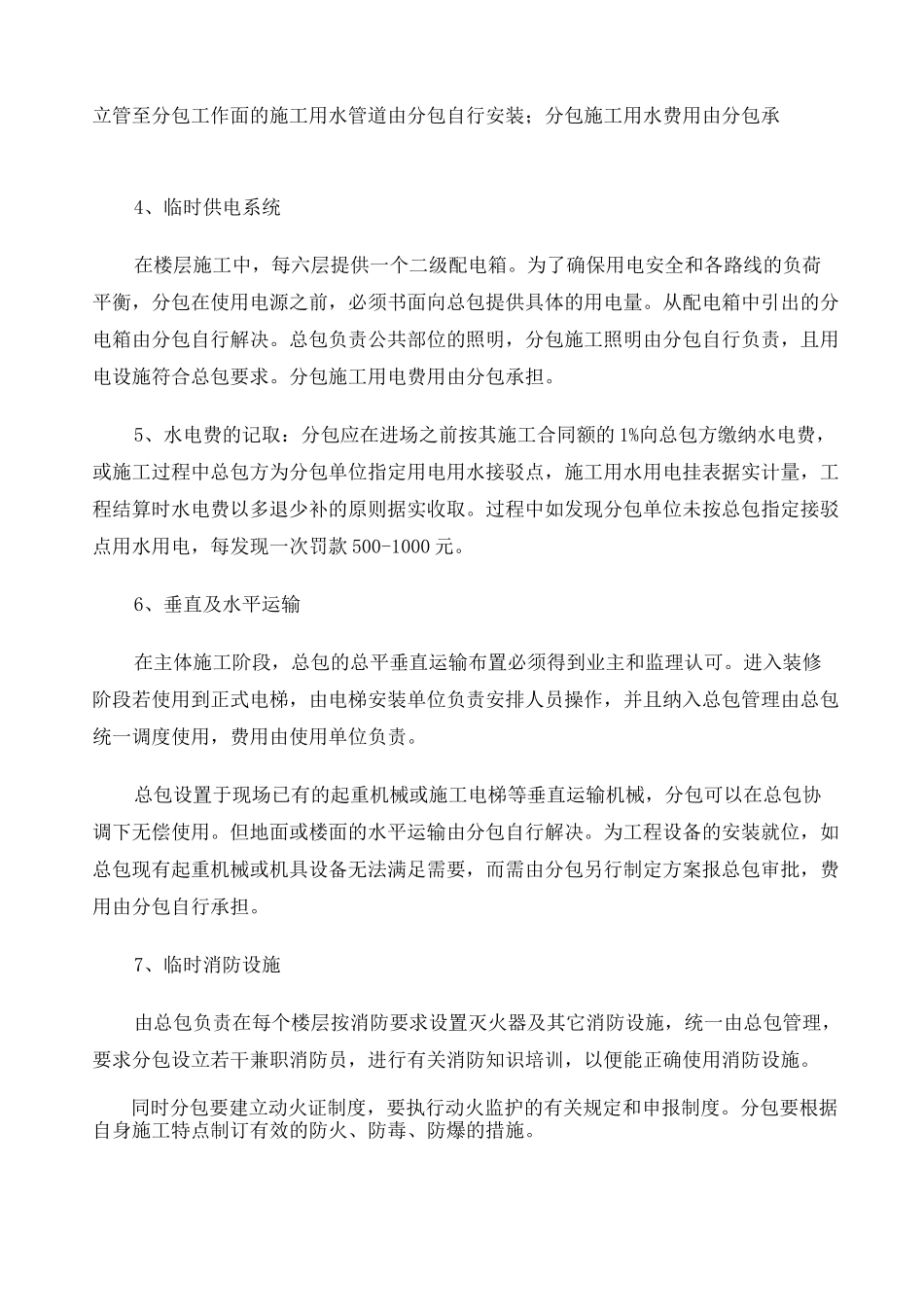

3、临时供水系统总包在楼层中每层楼面都设临时用水源,供分包使用
临时供水系统布置必须满足施工区要求
根据项目情况提供施工用水接驳点,立管由总包完成并留接口,立管至分包工作面的施工用水管道由分包自行安装;分包施工用水费用由分包承4、临时供电系统在楼层施工中,每六层提供一个二级配电箱
为了确保用电安全和各路线的负荷平衡,分包在使用电源之前,必须书面向总包提供具体的用电量
从配电箱中引出的分电箱由分包自行解决
总包负责公共部位的照明,分包施工照明由分包自行负责,
