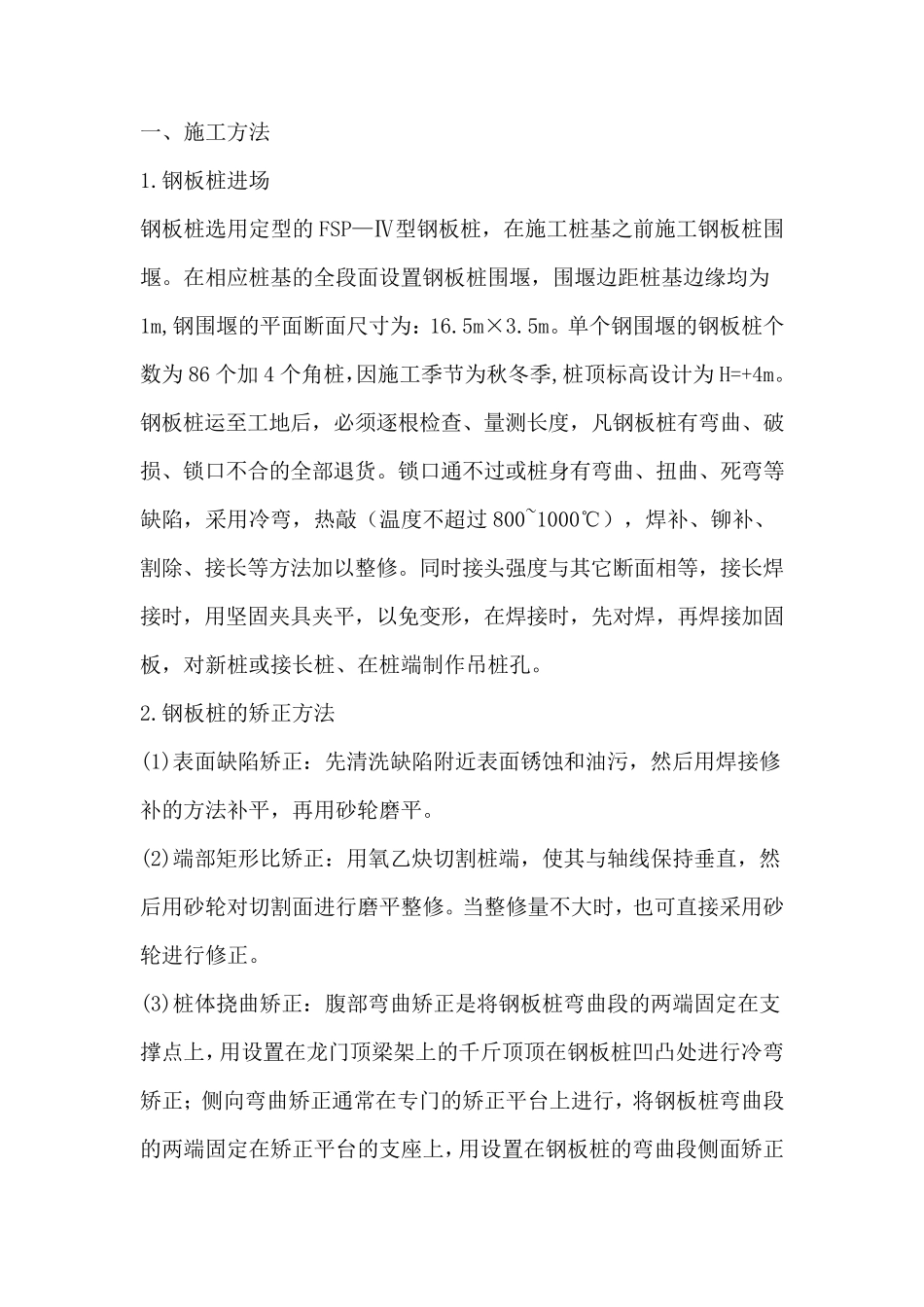

一、施工方法 1.钢板桩进场 钢板桩选用定型的FSP—Ⅳ型钢板桩,在施工桩基之前施工钢板桩围堰。在相应桩基的全段面设置钢板桩围堰,围堰边距桩基边缘均为1m,钢围堰的平面断面尺寸为:16.5m×3.5m。单个钢围堰的钢板桩个数为86 个加4 个角桩,因施工季节为秋冬季,桩顶标高设计为H=+4m。钢板桩运至工地后,必须逐根检查、量测长度,凡钢板桩有弯曲、破损、锁口不合的全部退货。锁口通不过或桩身有弯曲、扭曲、死弯等缺陷,采用冷弯,热敲(温度不超过800~1000℃),焊补、铆补、割除、接长等方法加以整修。同时接头强度与其它断面相等,接长焊接时,用坚固夹具夹平,以免变形,在焊接时,先对焊,再焊接加固板,对新桩或接长桩、在桩端制作吊桩孔。 2.钢板桩的矫正方法 (1)表面缺陷矫正:先清洗缺陷附近表面锈蚀和油污,然后用焊接修补的方法补平,再用砂轮磨平。 (2)端部矩形比矫正:用氧乙炔切割桩端,使其与轴线保持垂直,然后用砂轮对切割面进行磨平整修。当整修量不大时,也可直接采用砂轮进行修正。 (3)桩体挠曲矫正:腹部弯曲矫正是将钢板桩弯曲段的两端固定在支撑点上,用设置在龙门顶梁架上的千斤顶顶在钢板桩凹凸处进行冷弯矫正;侧向弯曲矫正通常在专门的矫正平台上进行,将钢板桩弯曲段的两端固定在矫正平台的支座上,用设置在钢板桩的弯曲段侧面矫正平台上的千斤顶顶压钢板桩弯凸处,进行冷弯矫正。 (4)桩体扭曲矫正:可根据钢板桩扭曲情况,采用⑶中的方法矫正。 (5)桩体截面局部变形矫正:对局部变形处用千斤顶顶压、大锤敲击与氧乙炔焰热烘相结合的方法进行矫正。 (6)锁口变形矫正:用标准钢板作为锁口整形胎具,采用慢速卷扬机牵拉调整处理,或采用氧乙炔焰热烘和大锤敲击胎具推进的方法进行调直处理。 400X170X15.5 U 型钢板桩 二、插打钢板桩 (1)对于检查合格的钢板桩,为保证钢板桩在施工过程中能顺利插拔,并增加钢板桩在使用时防渗性能,每片钢板桩锁口都须均匀涂以混合油。沉、拔桩机械选用DZ60 型振动沉桩机,围檩、支撑、板桩吊装采用50t 履带吊。板桩围堰施工采用导框导向、逐根打入的施工方法。为了方便吊钢板桩,需要在钢板桩顶以下10 ㎝处中心位置用气割等方法割开一个直径约5 ㎝的洞,吊运时将吊线和钢板桩用卡环牢固连接起来,同时在钢板桩下部束上绳子,以确保其在吊装时不会剧烈晃动。因第一根桩为后续桩的基准桩,所以要特别仔细安装,并用全站仪等确定其正确的位置且没有倾斜。安装过程钢板桩...
