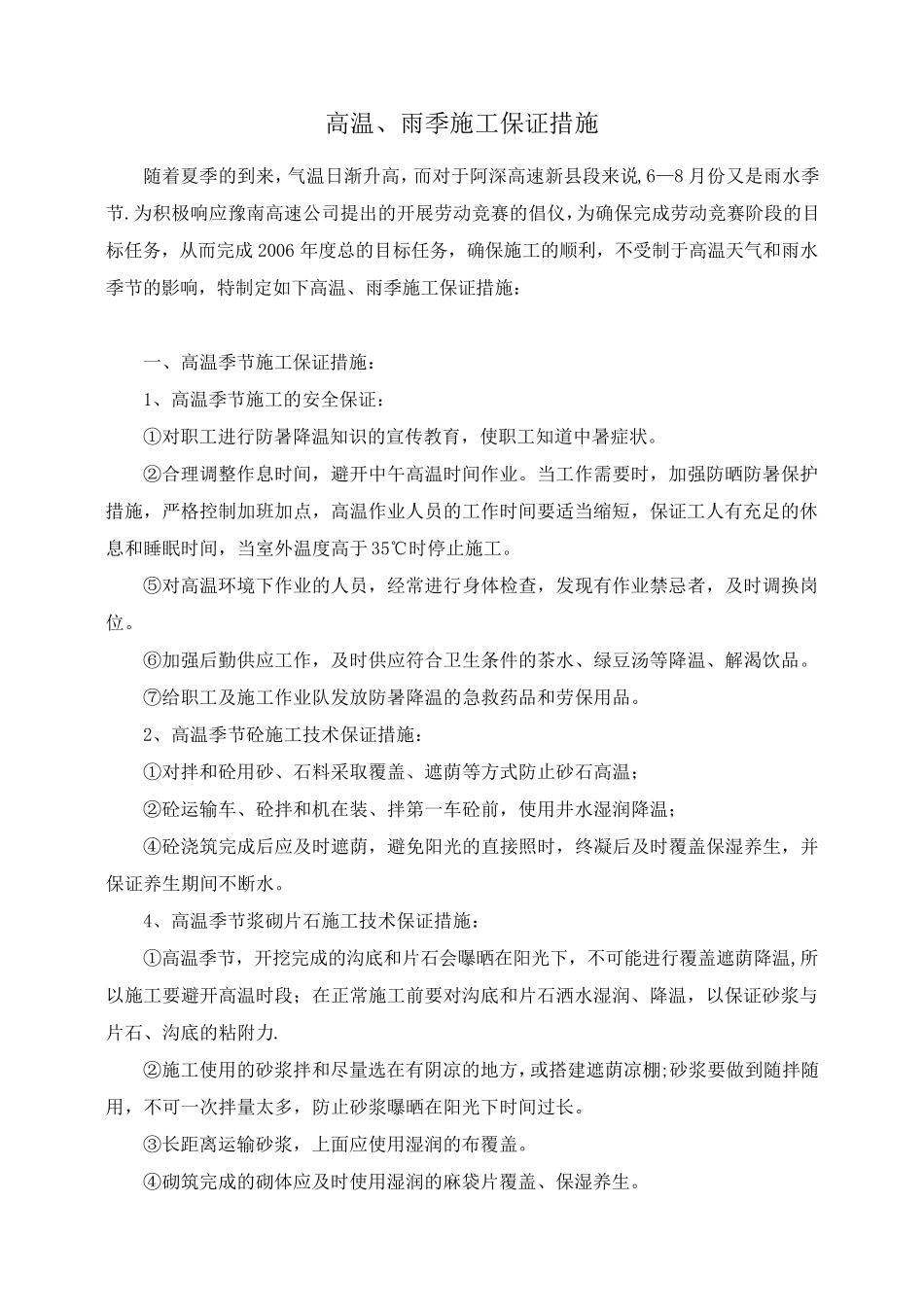

高温、雨季施工保证措施 随着夏季的到来,气温日渐升高,而对于阿深高速新县段来说,6—8 月份又是雨水季节
为积极响应豫南高速公司提出的开展劳动竞赛的倡仪,为确保完成劳动竞赛阶段的目标任务,从而完成2006 年度总的目标任务,确保施工的顺利,不受制于高温天气和雨水季节的影响,特制定如下高温、雨季施工保证措施: 一、高温季节施工保证措施: 1、高温季节施工的安全保证: ①对职工进行防暑降温知识的宣传教育,使职工知道中暑症状
②合理调整作息时间,避开中午高温时间作业
当工作需要时,加强防晒防暑保护措施,严格控制加班加点,高温作业人员的工作时间要适当缩短,保证工人有充足的休息和睡眠时间,当室外温度高于35℃时停止施工
⑤对高温环境下作业的人员,经常进行身体检查,发现有作业禁忌者,及时调换岗位
⑥加强后勤供应工作,及时供应符合卫生条件的茶水、绿豆汤等降温、解渴饮品
⑦给职工及施工作业队发放防暑降温的急救药品和劳保用品
2、高温季节砼施工技术保证措施: ①对拌和砼用砂、石料采取覆盖、遮荫等方式防止砂石高温; ②砼运输车、砼拌和机在装、拌第一车砼前,使用井水湿润降温; ④砼浇筑完成后应及时遮荫,避免阳光的直接照时,终凝后及时覆盖保湿养生,并保证养生期间不断水
4、高温季节浆砌片石施工技术保证措施: ①高温季节,开挖完成的沟底和片石会曝晒在阳光下,不可能进行覆盖遮荫降温,所以施工要避开高温时段;在正常施工前要对沟底和片石洒水湿润、降温,以保证砂浆与片石、沟底的粘附力
②施工使用的砂浆拌和尽量选在有阴凉的地方,或搭建遮荫凉棚;砂浆要做到随拌随用,不可一次拌量太多,防止砂浆曝晒在阳光下时间过长
③长距离运输砂浆,上面应使用湿润的布覆盖
④砌筑完成的砌体应及时使用湿润的麻袋片覆盖、保湿养生

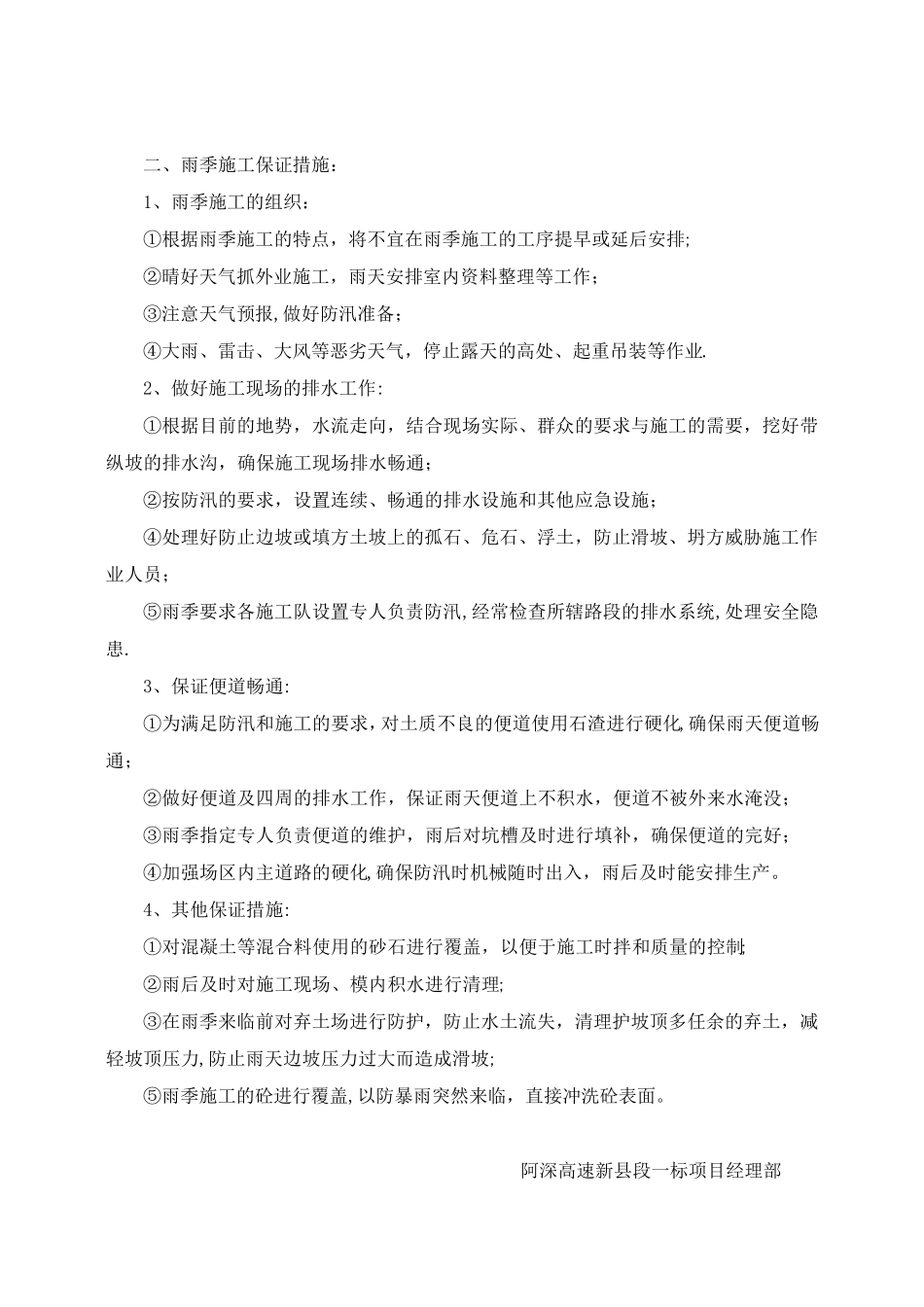

二、雨季施工保证措施: 1、雨季施工的组织: ①根据雨季施工的特点,将不宜在雨季施工的
