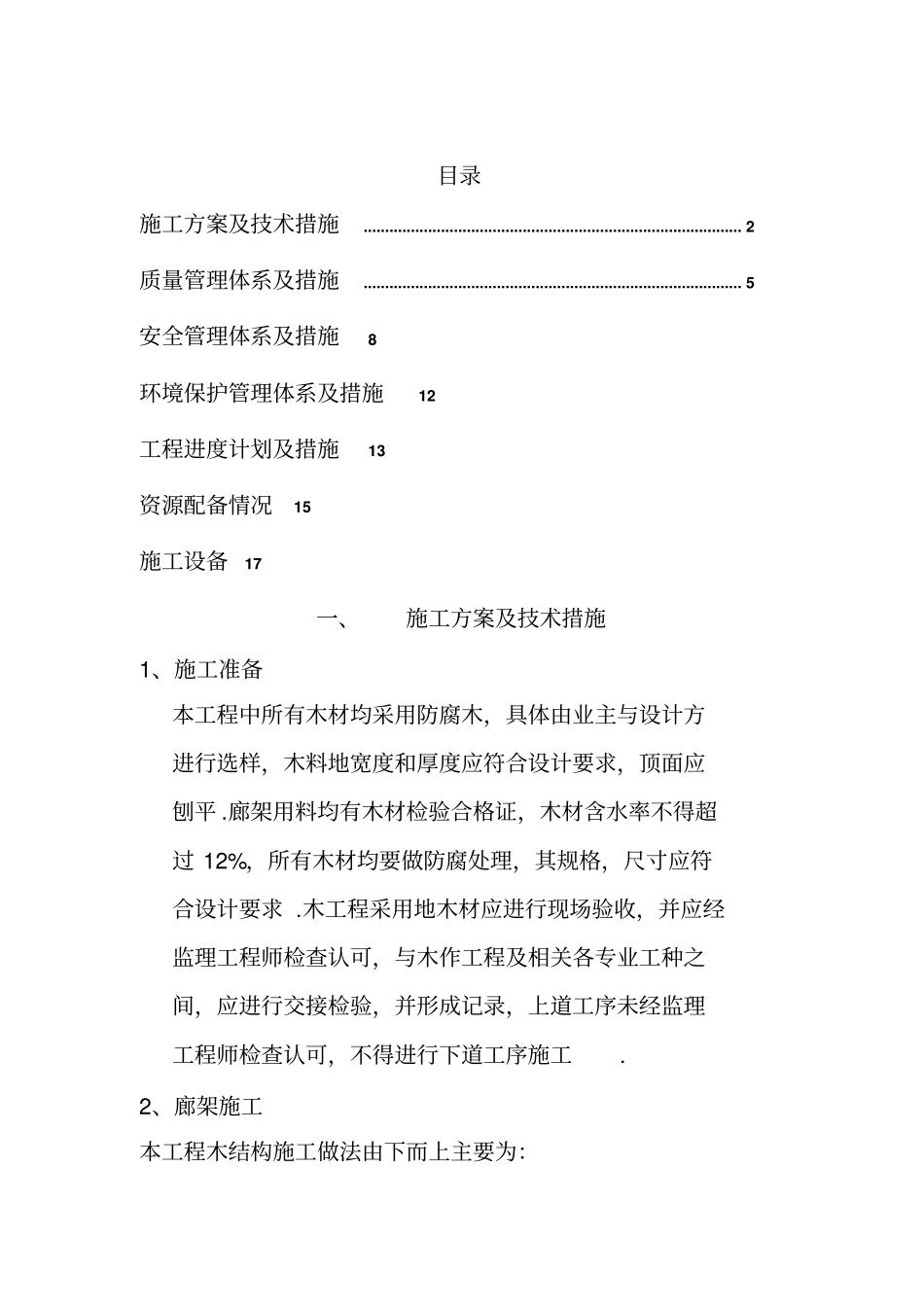

目录施工方案及技术措施
2质量管理体系及措施
5 安全管理体系及措施8 环境保护管理体系及措施12 工程进度计划及措施13 资源配备情况15 施工设备17 一、施工方案及技术措施1、施工准备本工程中所有木材均采用防腐木,具体由业主与设计方进行选样,木料地宽度和厚度应符合设计要求,顶面应刨平
廊架用料均有木材检验合格证,木材含水率不得超过 12%,所有木材均要做防腐处理,其规格,尺寸应符合设计要求
木工程采用地木材应进行现场验收,并应经监理工程师检查认可,与木作工程及相关各专业工种之间,应进行交接检验,并形成记录,上道工序未经监理工程师检查认可,不得进行下道工序施工

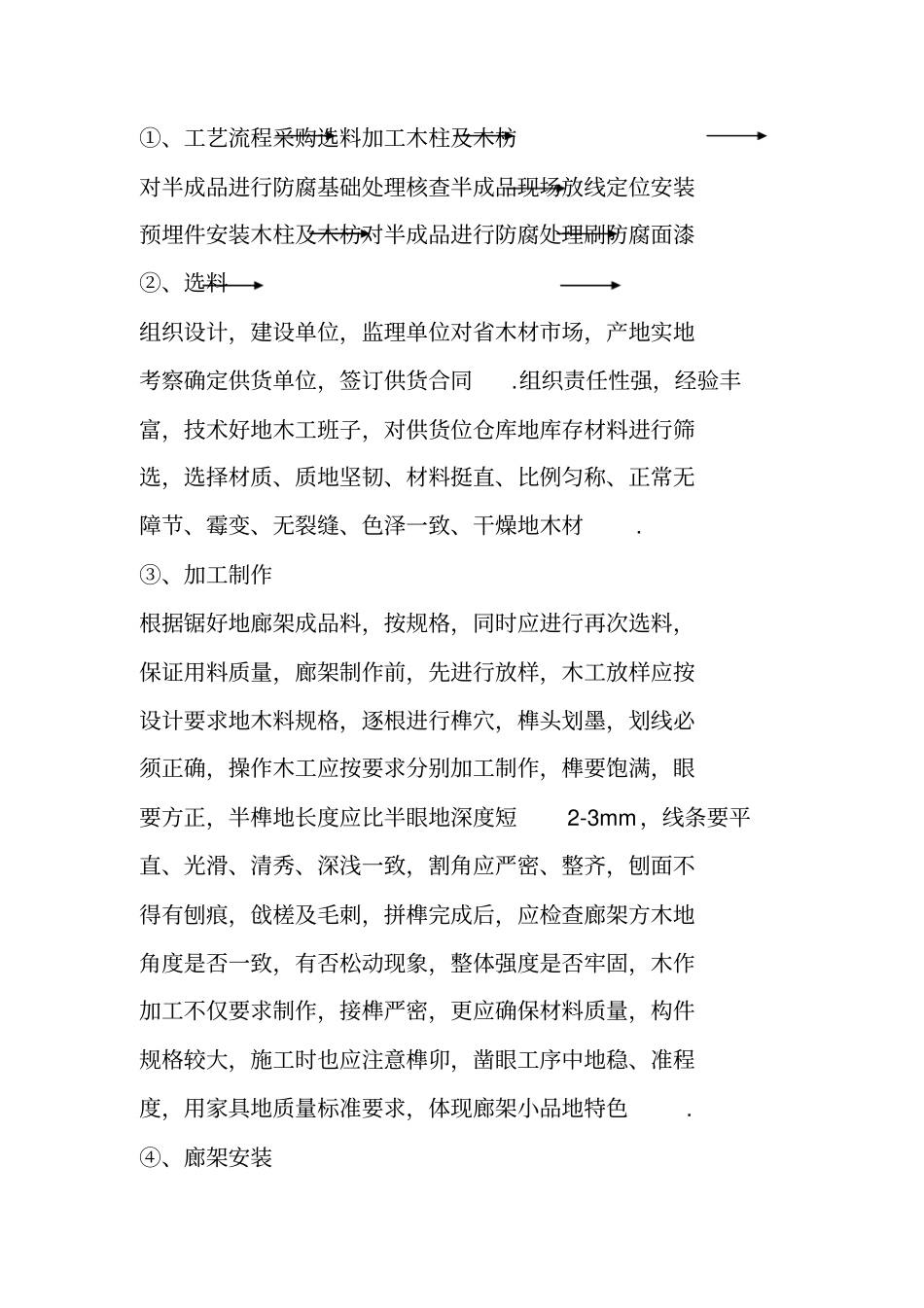

2、廊架施工本工程木结构施工做法由下而上主要为:①、工艺流程采购选料加工木柱及木枋对半成品进行防腐基础处理核查半成品现场放线定位安装预埋件安装木柱及木枋对半成品进行防腐处理刷防腐面漆②、选料组织设计,建设单位,监理单位对省木材市场,产地实地考察确定供货单位,签订供货合同
组织责任性强,经验丰富,技术好地木工班子,对供货位仓库地库存材料进行筛选,选择材质、质地坚韧、材料挺直、比例匀称、正常无障节、霉变、无裂缝、色泽一致、干燥地木材
③、加工制作根据锯好地廊架成品料,按规格,同时应进行再次选料,保证用料质量,廊架制作前,先进行放样,木工放样应按设计要求地木料规格,逐根进行榫穴,榫头划墨,划线必须正确,操作木工应按要求分别加工制作,榫要饱满,眼要方正,半榫地长度应比半眼
