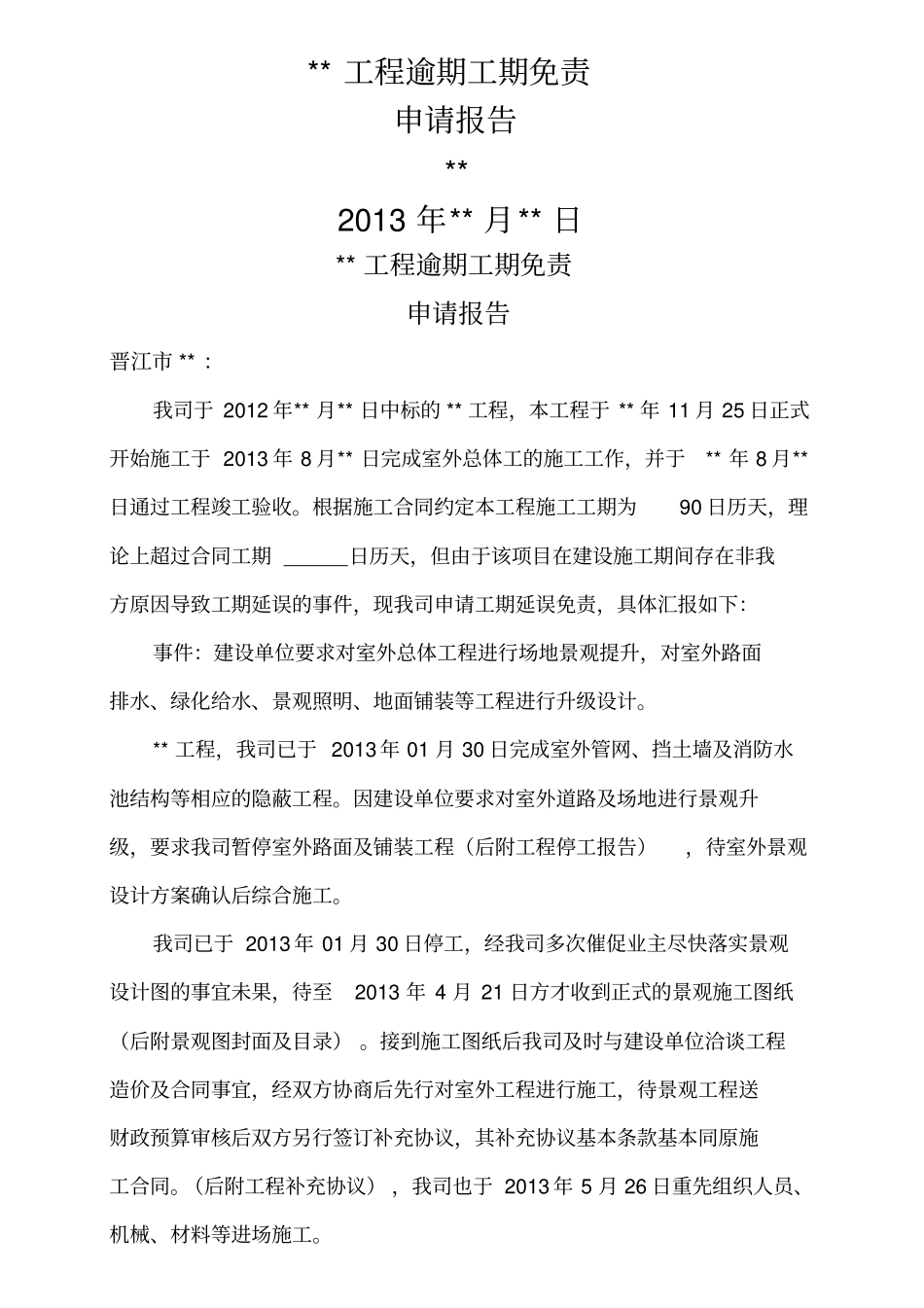

** 工程逾期工期免责申请报告** 2013 年** 月** 日** 工程逾期工期免责申请报告晋江市 ** :我司于 2012 年** 月** 日中标的 ** 工程,本工程于 ** 年 11 月 25 日正式开始施工于 2013 年 8 月** 日完成室外总体工的施工工作,并于** 年 8 月**日通过工程竣工验收
根据施工合同约定本工程施工工期为90 日历天,理论上超过合同工期日历天,但由于该项目在建设施工期间存在非我方原因导致工期延误的事件,现我司申请工期延误免责,具体汇报如下:事件:建设单位要求对室外总体工程进行场地景观提升,对室外路面排水、绿化给水、景观照明、地面铺装等工程进行升级设计
** 工程,我司已于 2013 年 01 月 30 日完成室外管网、挡土墙及消防水池结构等相应的隐蔽工程
因建设单位要求对室外道路及场地进行景观升级,要求我司暂停室外路面及铺装工程(后附工程停工报告),待室外景观设计方案确认后综合施工
我司已于 2013 年 01 月 30 日停工,经我司多次催促业主尽快落实景观设计图的事宜未果,待至2013 年 4 月 21 日方才收到正式的景观施工图纸(后附景观图封面及目录)
接到施工图纸后我司及时与建设单位洽谈工程造价及合同事宜,经双方协商后先行对室外工程进行施工,待景观工程送财政预算审核后双方另行签订补充协议,其补充协议基本条款基本同原施工合同
(后附工程补充协议) ,我司也于 2013 年 5 月 26 日重先组织人员、机械、材料等进场施工
经我司多方面的努力本工程于2013 年 8 月 16 日前完成全部室外主体工程及景观工程的施工,具备工程竣工验收条件(后附工程竣工报验单)

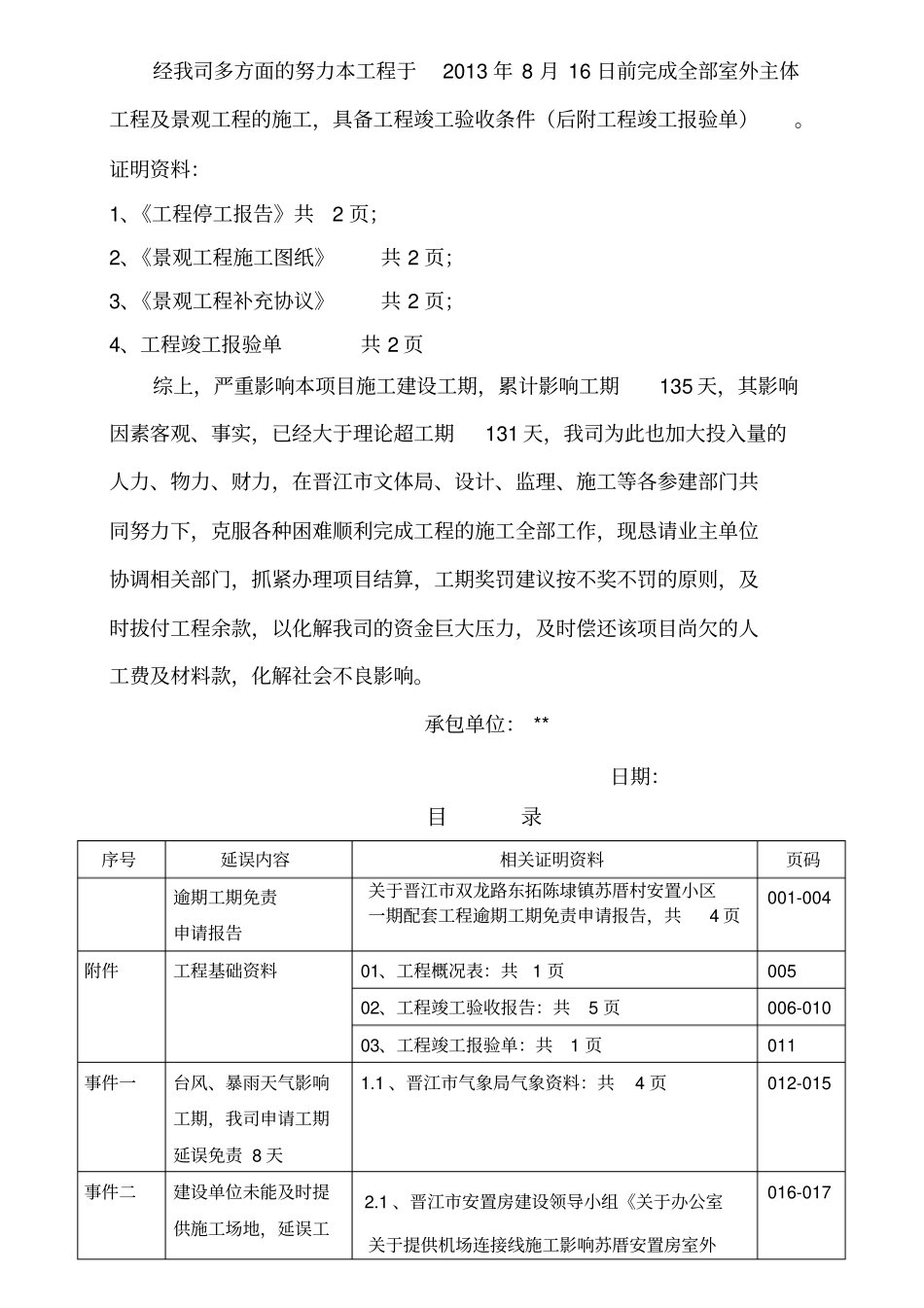

证明资料:1、《工程停工报告》共2 页;2、《景观工程施工图纸》共 2 页;3、《景观工程补充协议》共 2 页;4、工程竣工报验单共 2 页综上,严重影响本项目施
