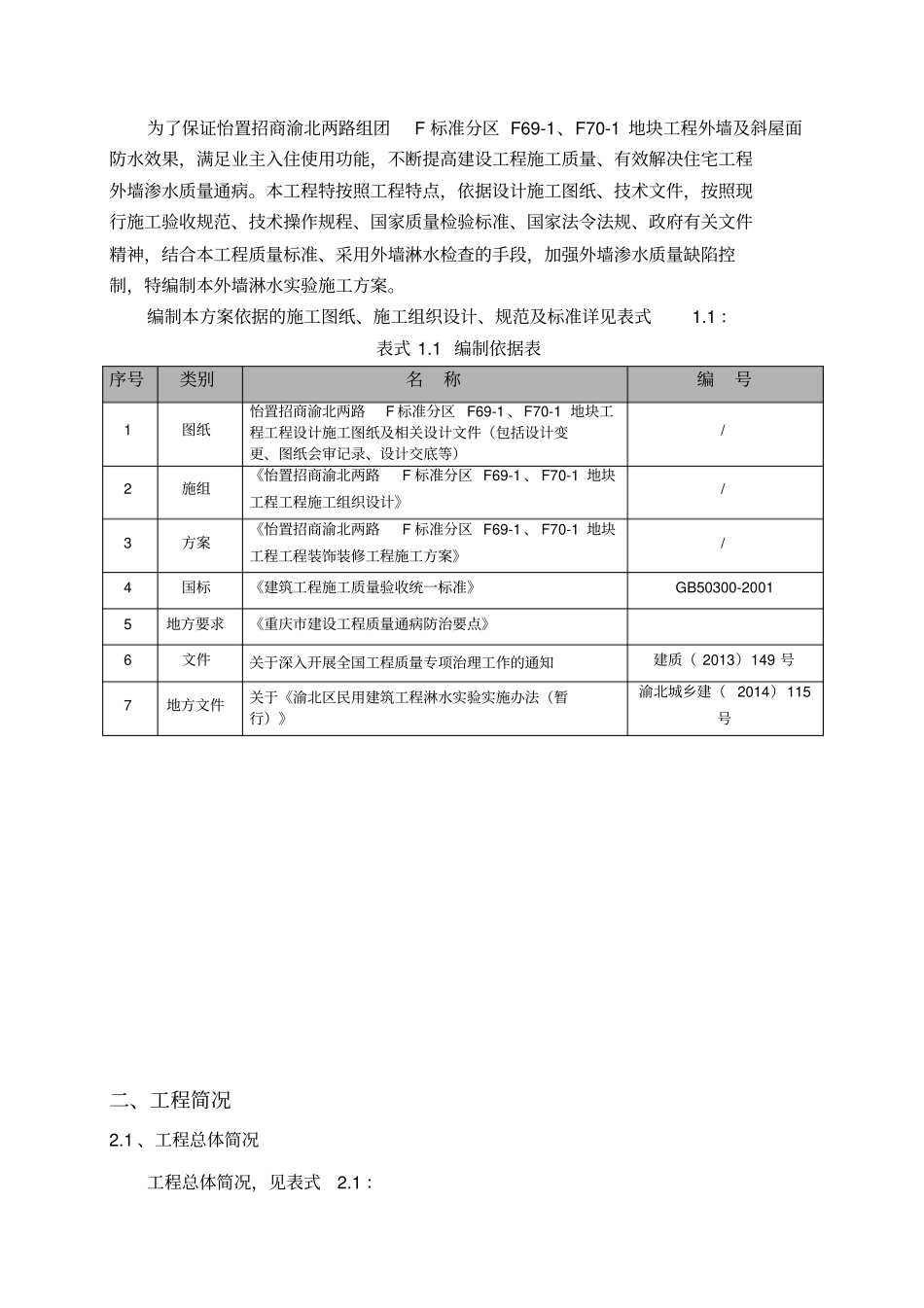

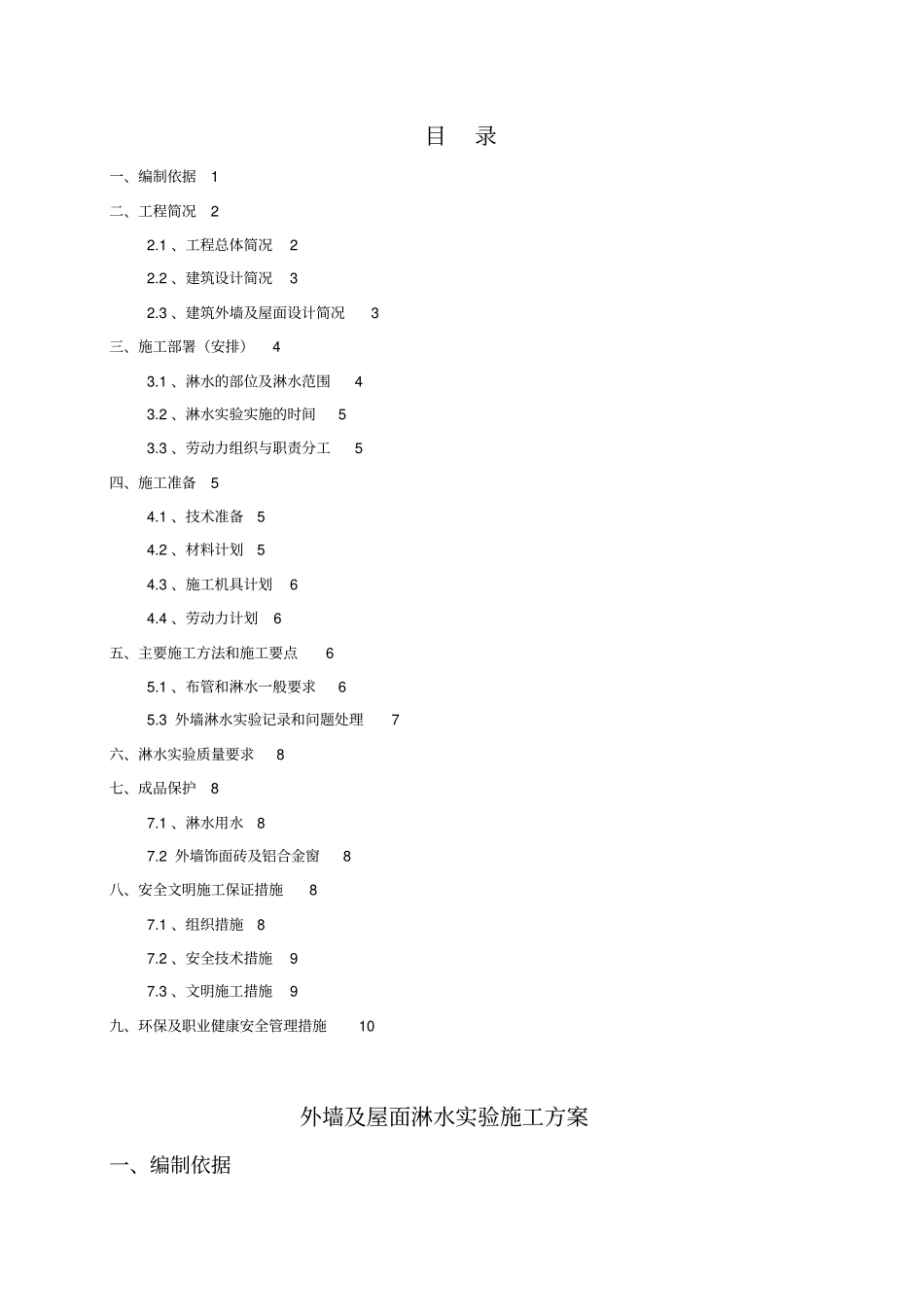

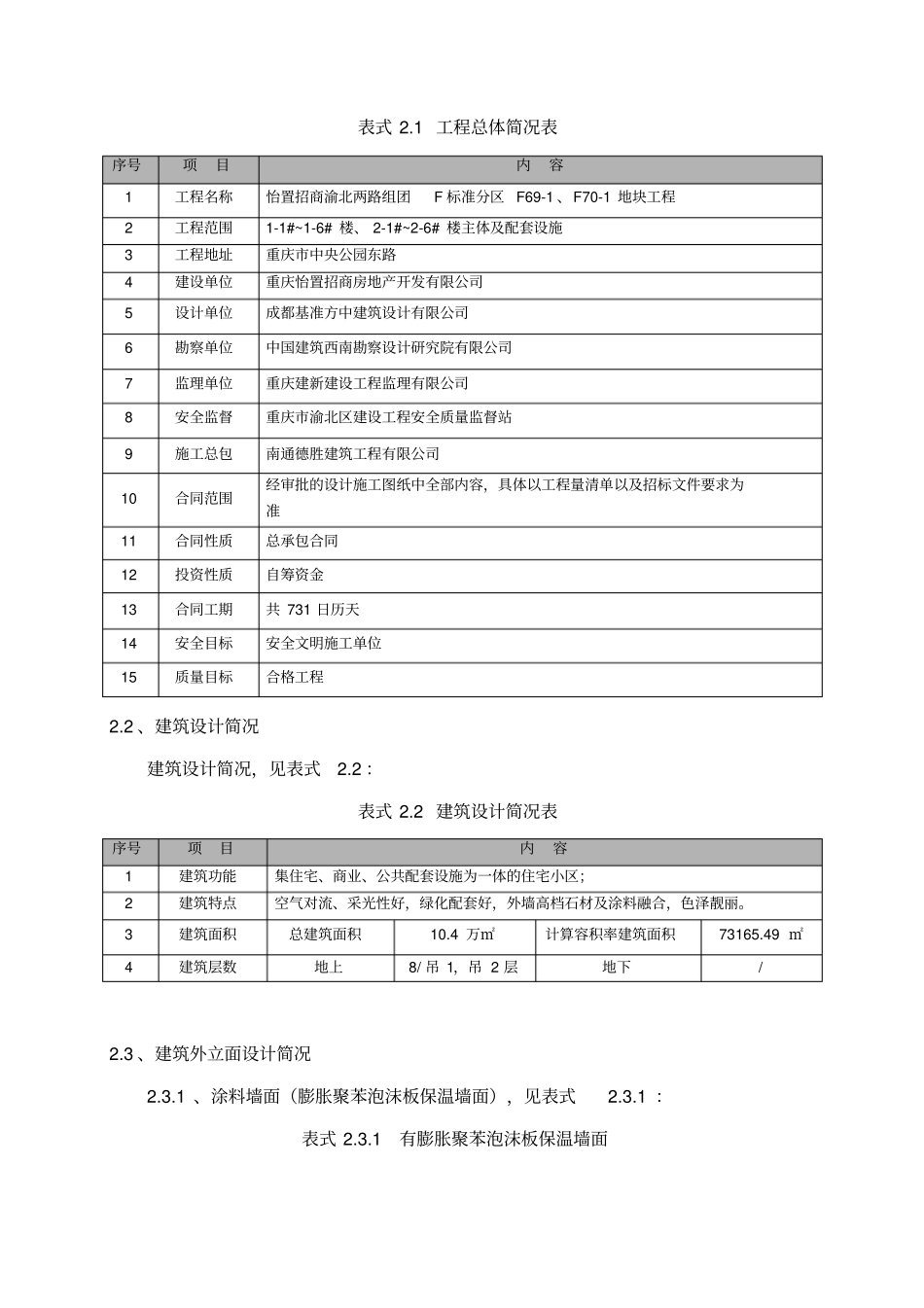

目录一、编制依据1二、工程简况22.1 、工程总体简况22.2 、建筑设计简况32.3 、建筑外墙及屋面设计简况3三、施工部署(安排)43.1 、淋水的部位及淋水范围43.2 、淋水实验实施的时间53.3 、劳动力组织与职责分工5四、施工准备54.1 、技术准备54.2 、材料计划54.3 、施工机具计划64.4 、劳动力计划6五、主要施工方法和施工要点65.1 、布管和淋水一般要求65.3 外墙淋水实验记录和问题处理7六、淋水实验质量要求8七、成品保护87.1 、淋水用水87.2 外墙饰面砖及铝合金窗8八、安全文明施工保证措施87.1 、组织措施87.2 、安全技术措施97.3 、文明施工措施9九、环保及职业健康安全管理措施10外墙及屋面淋水实验施工方案一、编制依据为了保证怡置招商渝北两路组团F 标准分区 F69-1、F70-1 地块工程外墙及斜屋面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病。本工程特按照工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水实验施工方案。编制本方案依据的施工图纸、施工组织设计、规范及标准详见表式1.1 :表式 1.1 编制依据表序号类别名称编号1 图纸怡置招商渝北两路F 标准分区 F69-1 、F70-1 地块工程工程设计施工图纸及相关设计文件(包括设计变更、图纸会审记录、设计交底等)/ 2 施组《怡置招商渝北两路F 标准分区 F69-1 、 F70-1 地块工程工程施工组织设计》/ 3 方案《怡置招商渝北两路F 标准分区 F69-1 、 F70-1 地块工程工程装饰装修工程施工方案》/ 4 国标《建筑工程施工质量验收统一标准》GB50300-2001 5 地方要求《重庆市建设工程质量通病防治要点》6 文件关于深入开展全国工程质量专项治理工作的通知建质( 2013)149 号7 地方文件关于《渝北区民用建筑工程淋水实验实施办法(暂行)》渝北城乡建( 2014)115号二、工程简况2.1 、工程总体简况工程总体简况,见表式2.1 :表式 2.1 工程总体简况表序号项目内容1 工程名称怡置招商渝北两路组团F 标准分区 F69-1 、F70-1 地块工程2 工程范围1-1#~1-6# 楼、 2-1#~2-6# 楼主体及配套设施3 工程地址重庆市中央公园东路4 建设单位重庆怡置招商房地产开发有限公司5 设计单位成都基准方中建筑设计有限公司...
