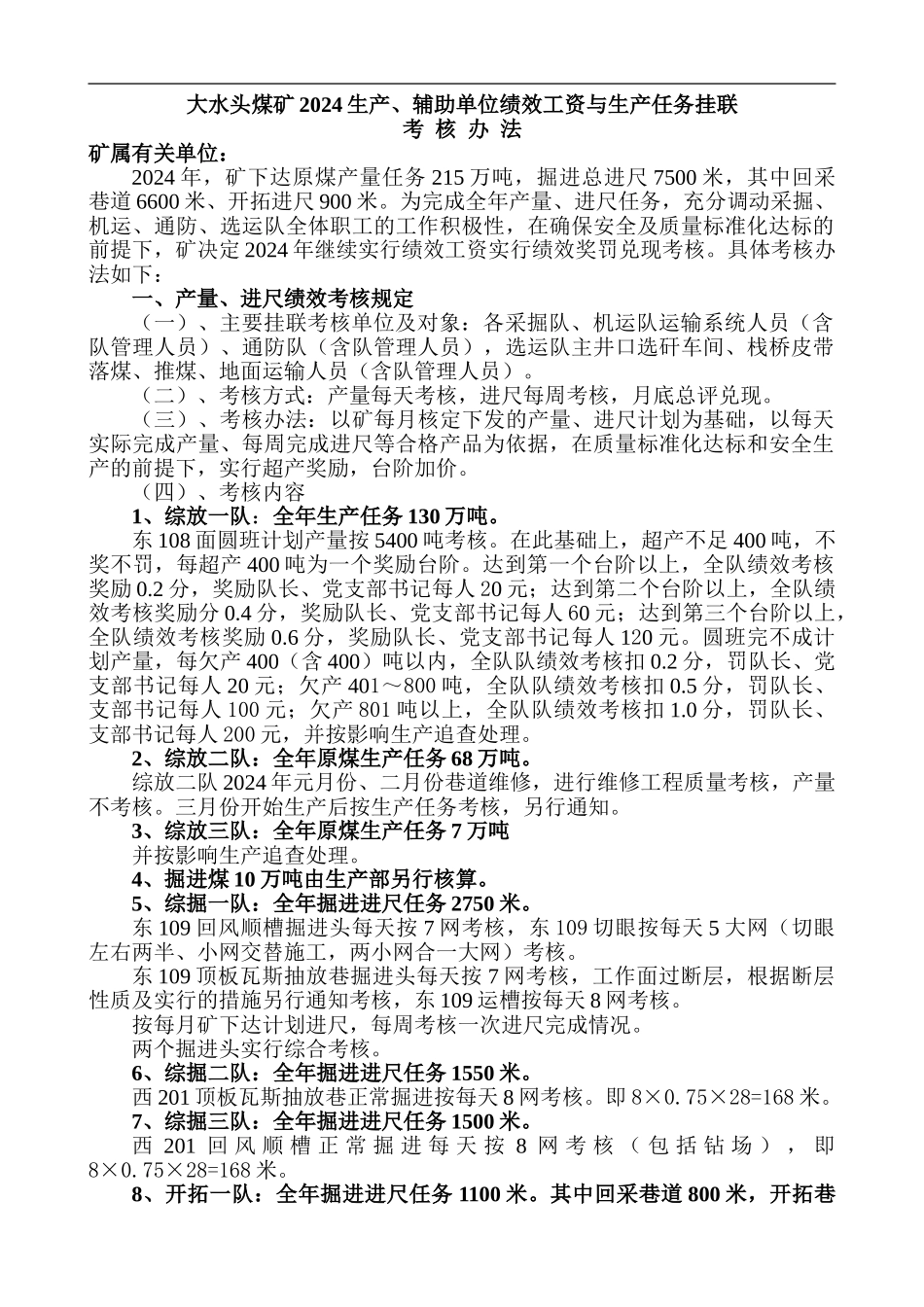

大水头煤矿 2024 生产、辅助单位绩效工资与生产任务挂联考 核 办 法矿属有关单位:2024 年,矿下达原煤产量任务 215 万吨,掘进总进尺 7500 米,其中回采巷道 6600 米、开拓进尺 900 米。为完成全年产量、进尺任务,充分调动采掘、机运、通防、选运队全体职工的工作积极性,在确保安全及质量标准化达标的前提下,矿决定 2024 年继续实行绩效工资实行绩效奖罚兑现考核。具体考核办法如下:一、产量、进尺绩效考核规定(一)、主要挂联考核单位及对象:各采掘队、机运队运输系统人员(含队管理人员)、通防队(含队管理人员),选运队主井口选矸车间、栈桥皮带落煤、推煤、地面运输人员(含队管理人员)。(二)、考核方式:产量每天考核,进尺每周考核,月底总评兑现。(三)、考核办法:以矿每月核定下发的产量、进尺计划为基础,以每天实际完成产量、每周完成进尺等合格产品为依据,在质量标准化达标和安全生产的前提下,实行超产奖励,台阶加价。(四)、考核内容1、综放一队:全年生产任务 130 万吨。东 108 面圆班计划产量按 5400 吨考核。在此基础上,超产不足 400 吨,不奖不罚,每超产 400 吨为一个奖励台阶。达到第一个台阶以上,全队绩效考核奖励 0.2 分,奖励队长、党支部书记每人 20 元;达到第二个台阶以上,全队绩效考核奖励分 0.4 分,奖励队长、党支部书记每人 60 元;达到第三个台阶以上,全队绩效考核奖励 0.6 分,奖励队长、党支部书记每人 120 元。圆班完不成计划产量,每欠产 400(含 400)吨以内,全队队绩效考核扣 0.2 分,罚队长、党支部书记每人 20 元;欠产 401~800 吨,全队队绩效考核扣 0.5 分,罚队长、支部书记每人 100 元;欠产 801 吨以上,全队队绩效考核扣 1.0 分,罚队长、支部书记每人 200 元,并按影响生产追查处理。2、综放二队:全年原煤生产任务 68 万吨。综放二队 2024 年元月份、二月份巷道维修,进行维修工程质量考核,产量不考核。三月份开始生产后按生产任务考核,另行通知。3、综放三队:全年原煤生产任务 7 万吨并按影响生产追查处理。4、掘进煤 10 万吨由生产部另行核算。5、综掘一队:全年掘进进尺任务 2750 米。东 109 回风顺槽掘进头每天按 7 网考核,东 109 切眼按每天 5 大网(切眼左右两半、小网交替施工,两小网合一大网)考核。东 109 顶板瓦斯抽放巷掘进头每天按 7 网考核,工作面过断层,根据断层性质...
