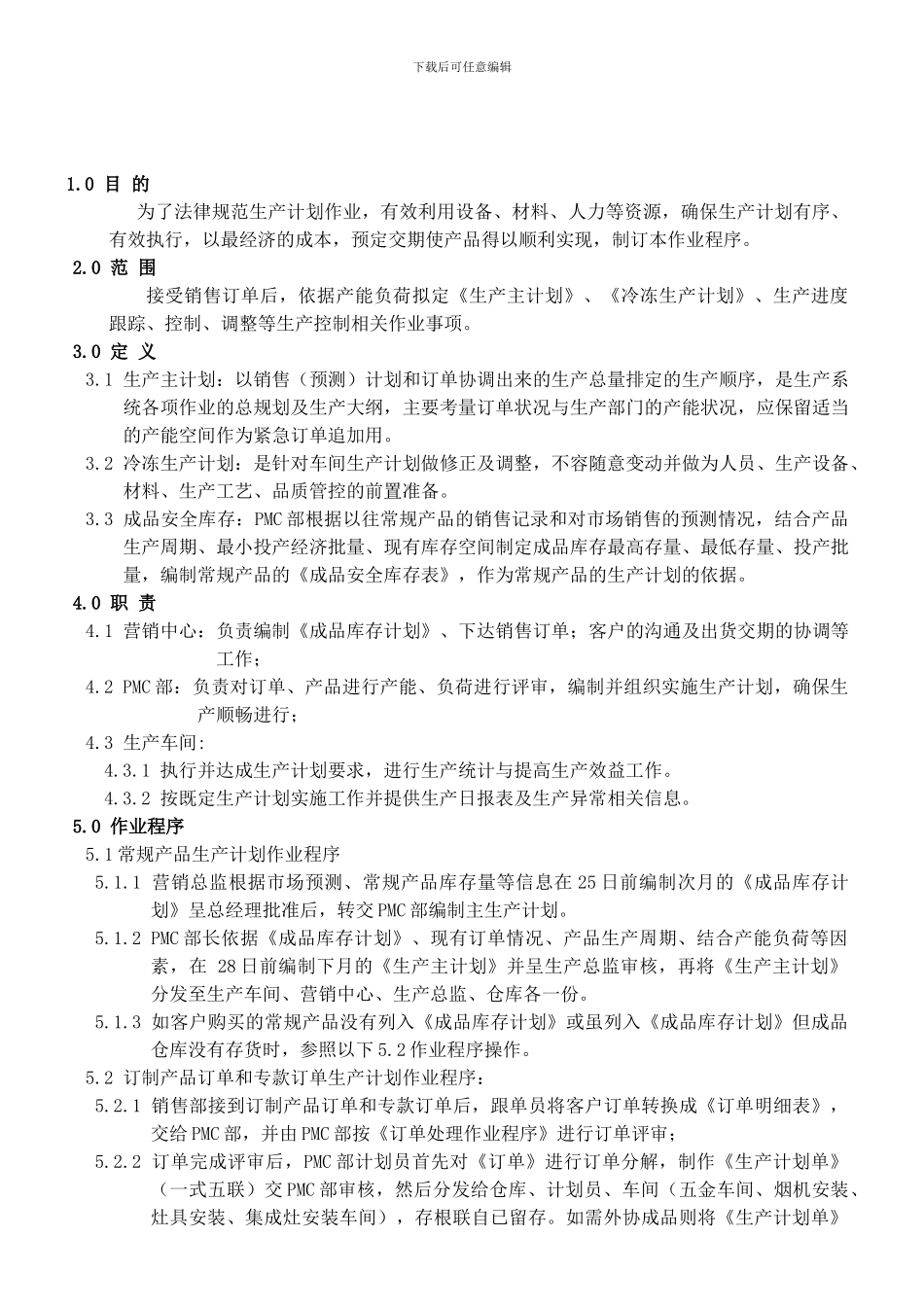

下载后可任意编辑1
0 目 的为了法律规范生产计划作业,有效利用设备、材料、人力等资源,确保生产计划有序、有效执行,以最经济的成本,预定交期使产品得以顺利实现,制订本作业程序
0 范 围接受销售订单后,依据产能负荷拟定《生产主计划》、《冷冻生产计划》、生产进度跟踪、控制、调整等生产控制相关作业事项
0 定 义3
1 生产主计划:以销售(预测)计划和订单协调出来的生产总量排定的生产顺序,是生产系统各项作业的总规划及生产大纲,主要考量订单状况与生产部门的产能状况,应保留适当的产能空间作为紧急订单追加用
2 冷冻生产计划:是针对车间生产计划做修正及调整,不容随意变动并做为人员、生产设备、材料、生产工艺、品质管控的前置准备
3 成品安全库存:PMC 部根据以往常规产品的销售记录和对市场销售的预测情况,结合产品生产周期、最小投产经济批量、现有库存空间制定成品库存最高存量、最低存量、投产批量,编制常规产品的《成品安全库存表》,作为常规产品的生产计划的依据
0 职 责4
1 营销中心:负责编制《成品库存计划》、下达销售订单;客户的沟通及出货交期的协调等工作;4
2 PMC 部:负责对订单、产品进行产能、负荷进行评审,编制并组织实施生产计划,确保生产顺畅进行;4
3 生产车间:4
1 执行并达成生产计划要求,进行生产统计与提高生产效益工作
2 按既定生产计划实施工作并提供生产日报表及生产异常相关信息
0 作业程序5

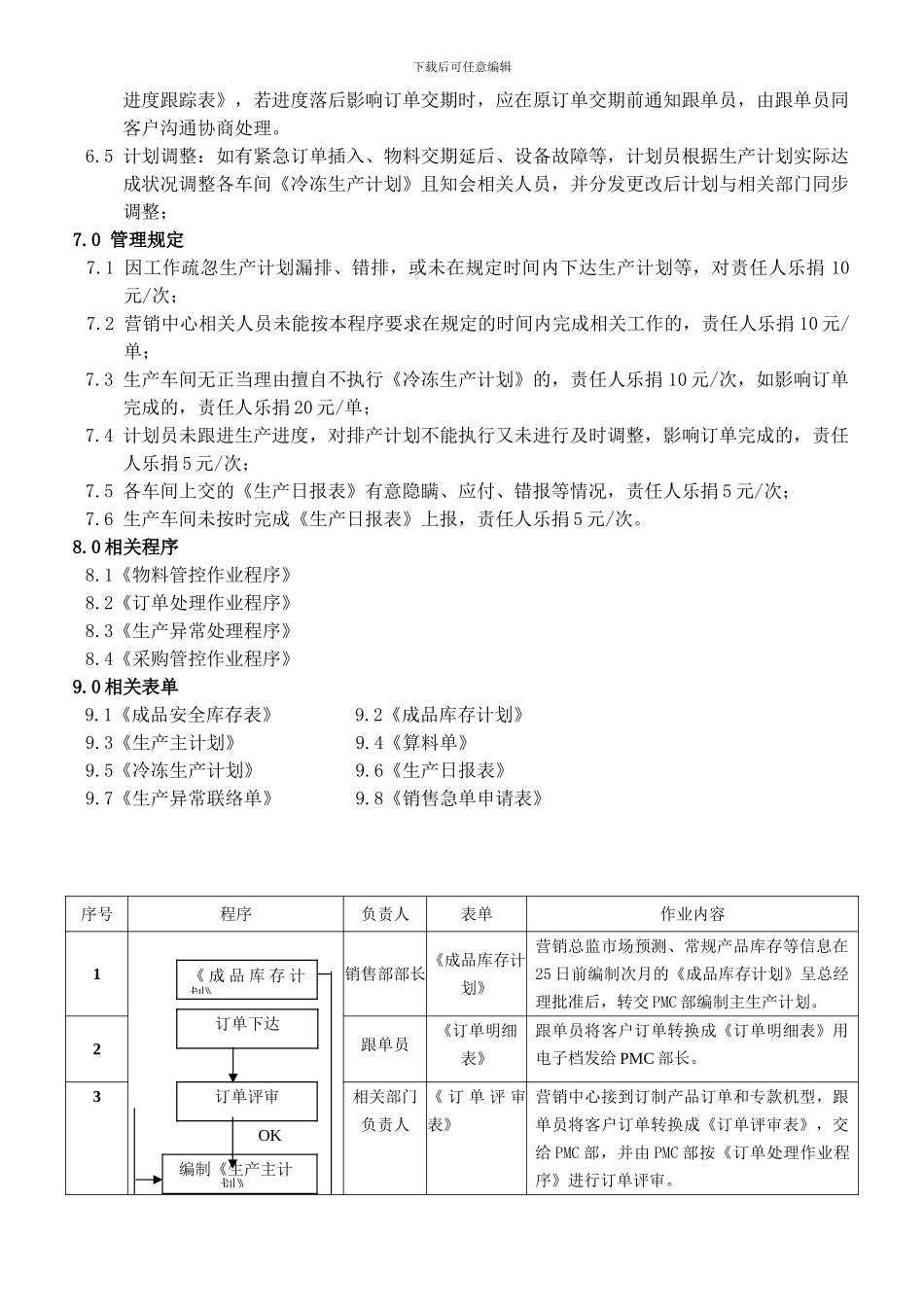

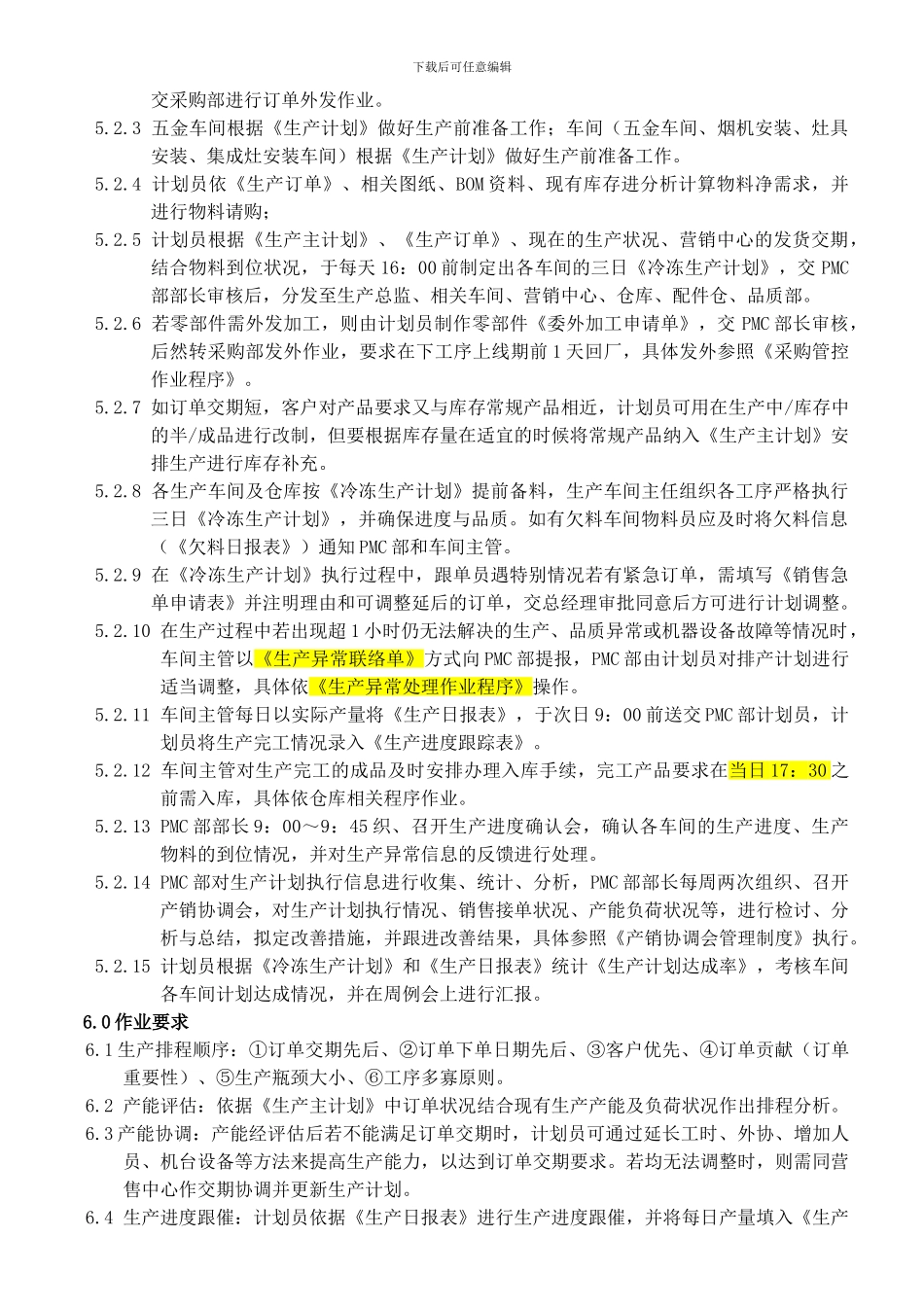

1 常规产品生产计划作业程序5
1 营销总监根据市场预测、常规产品库存量等信息在 25 日前编制次月的《成品库存计划》呈总经理批准后,转交 PMC 部编制主生产计划
2 PMC 部长依据《成品库存计划》、现有订单情况、产品生产周期、结合产能负荷等因素,在 28 日前编制下月的《生产主计划》并呈生产总监审核,再将《生产主计划》分发至
