项目责任人输出资料一、搬迁规划工作1、新工厂策划布置1
1生产板块策划准备1
1、平面布局图(工艺流程、物流路线)1
2、水电气使用量输出1
3、现有水电气评审满足情况1
4、水电气增容资金评审预算、审签1
5、电线、电气采购1
6、施工布线、开关、插座1
7、冷却水塔型号确定1
8、冷却水塔水路规划1
9、冷却水塔水路施工1
10、设备落地准备工作1
11、设备落地工作实施1
12、物流配送方式讨论1
13、位置编号确定1
2办公场地策划布置1
1、办公室位置确定1
2、办公室电气、隔断施工1
3后勤策划布置1
1、后厨位置、方式策划1
2、后厨策划方案的实施1
3、售餐策划位置1
4、售餐位置策划实施1
5、员工就餐区域位置策划1
6、员工就擦区域实施1
7、住宿方式的策划及方案1
8、住宿方式的落地实施1
9、住宿基础设施的配套建设方案1
10、住宿基础设施的配套建设方案的施工1
11、员工通勤方式的确定1
12、寻求合作方式及服务支持者的确定1
13、通勤上下车点的确定及标识1

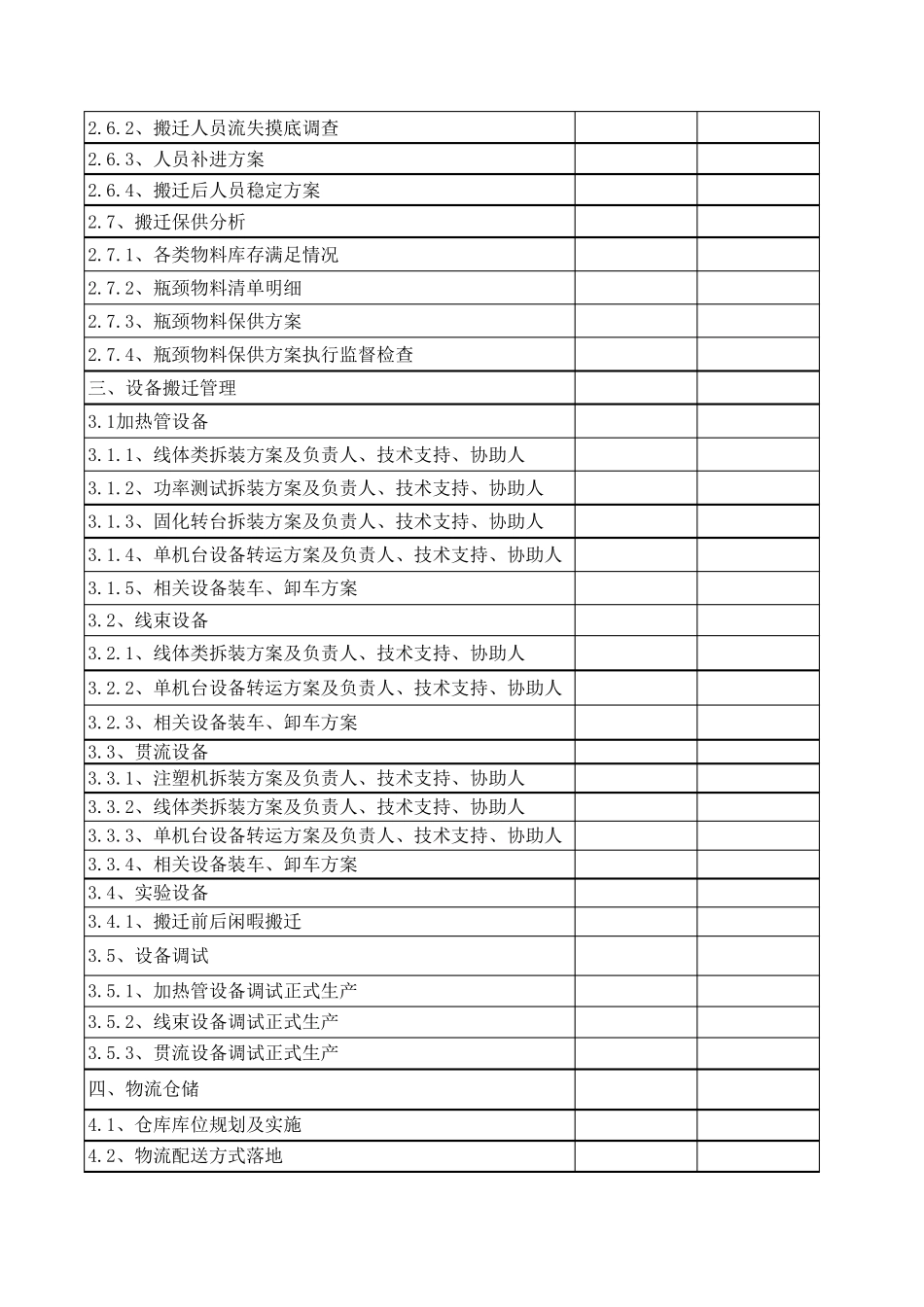

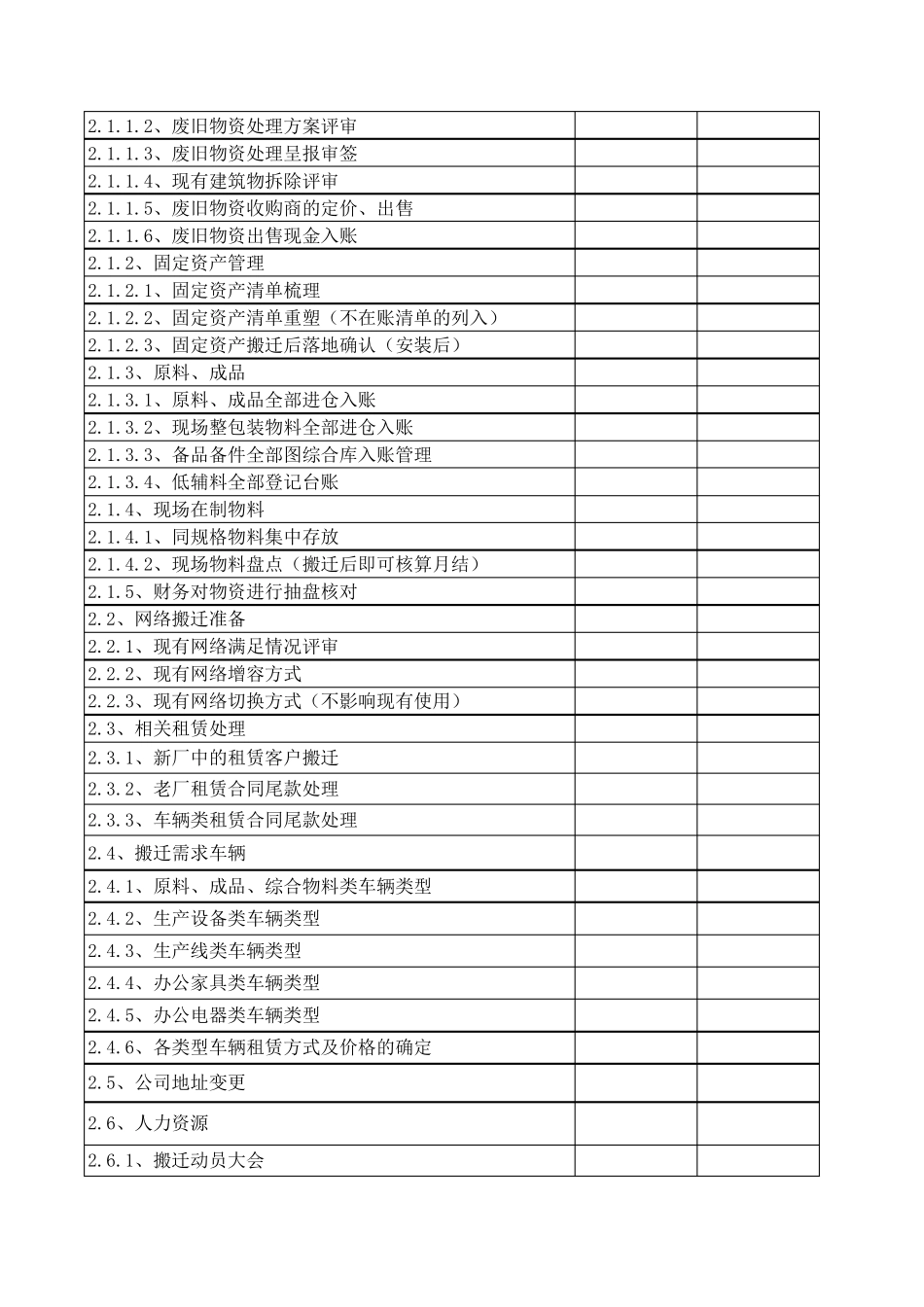

14、通勤上下车点安全隐患消除方案二、搬迁准备工作2
1物资搬迁准备2
1废旧物资处理2
1、废旧物资分类整理清单2
2、废旧物资处理方案评审2
3、废旧物资处理呈报审签2
4、现有建筑物拆除评审2
5、废旧物资收购商的定价、出售2
6、废旧物资出售现金入账2
2、固定资产管理2
1、固定资产清单梳理2
2、固定资产清单重塑(不在账清单的列入)2
3、固定资产搬迁后落地确认(安装后)2
3、原料、成品2
1、原料、成品全部进仓入账2
2、现场整包装物料全部进仓入账2
