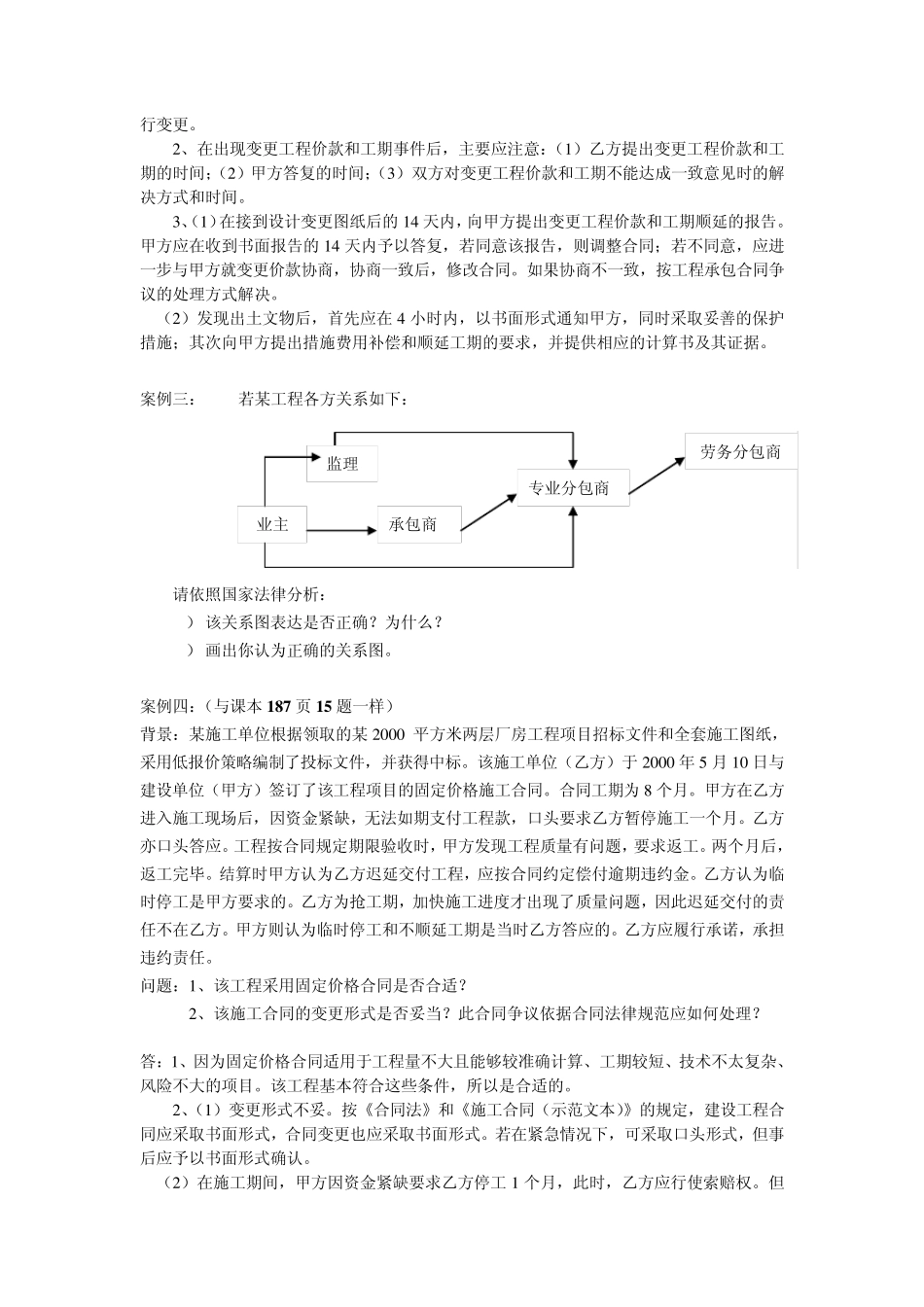

案例分析 (习题集上案例)案例一: 某年 4 月 A 单位拟建办公楼一栋,工程地址位于已建成的 X 小区附近
A 单位就勘察任务与 B 单位签订了工程合同
合同规定勘察费 15 万元
该工程经过勘察、设计等阶段于 10月 20 日开始施工
施工承包商为 D 建筑公司
问题:1、委托方 A 应预付勘察定金数额是多少
2、该工程签订勘察合同几天后,委托方 A 单位通过其他渠道获得 X 小区业主 C 单位提供的 X 小区的勘察报告
A 单位认为可以借用该勘察报告,A 单位即通知 B 单位不再履行合同
请问在上述事件中,哪些单位的做法是错误的
A 单位是否有权要求返还定金
3、若A 单位和B 单位双方都按期履行勘察合同,并按B 单位提供的勘察报告进行设计与施工
但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出
此时B 单位应承担什么责任
4、问题 3 中,施工单位 D 由于进行地基处理,施工费增加20 万元,工期延误 20 天,对于这种情况,D 单位应怎样处理
而A 单位应承担什么责任
答:1、A 应付定金为 3 万元
2、A 和C 都错了
A 不履行勘察合同,属违约行为;C 应维护他人的勘察设计成果,不得擅自转让给第三方,也不得用于合同以外的项目
A 无权要求返还定金
3、若合同继续履行,B 应视造成损失的大小,减收或免收勘察费
4、(1)D 应在出现软弱地基后,及时以书面形式通知 A,并请求A 给出处理方案,并于 28 天内就延误的工期和因此发生的经济损失,向A 提出索赔意向通知
(2)A 应承担地基处理所需的 20 万元,顺延工期20 天
案例二: 某厂房建设场地原为农田
按设计要求在厂房地坪范围内的耕植土应清除,基础必须埋在老土层下2
为此,业主在“三通一平”阶段就委托土方施工公司清除了
