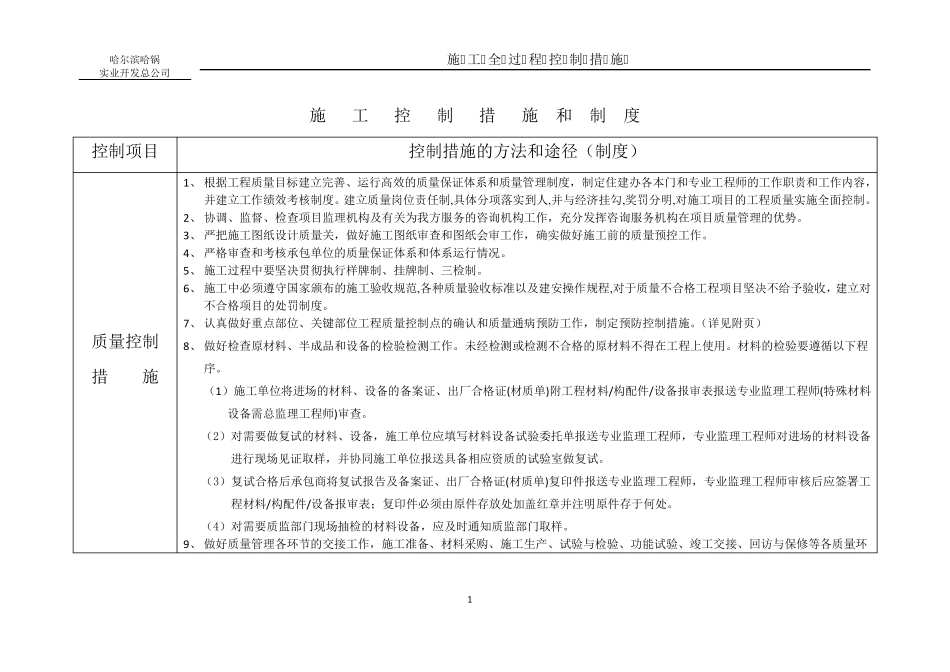

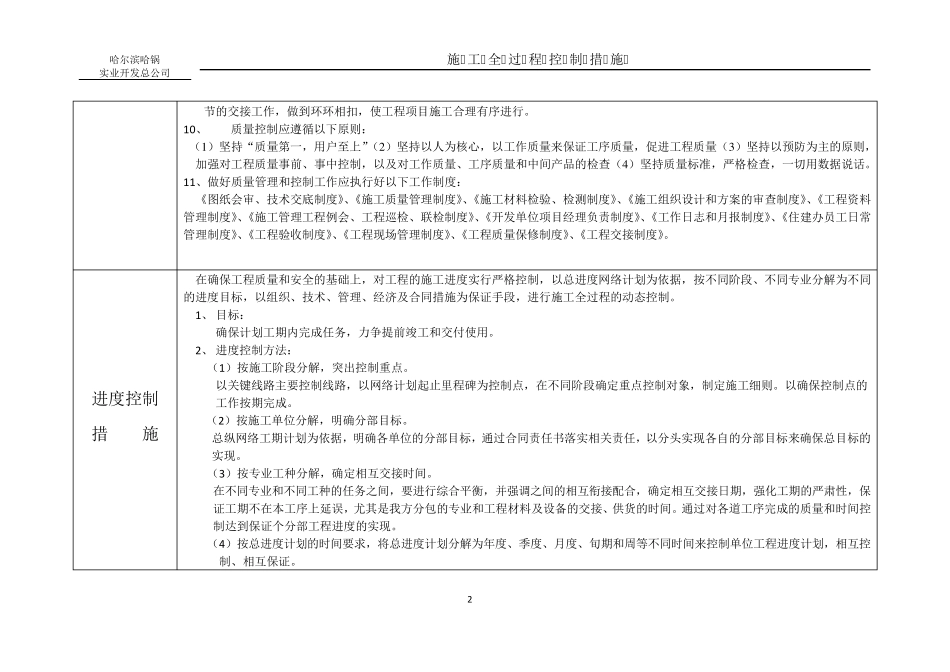

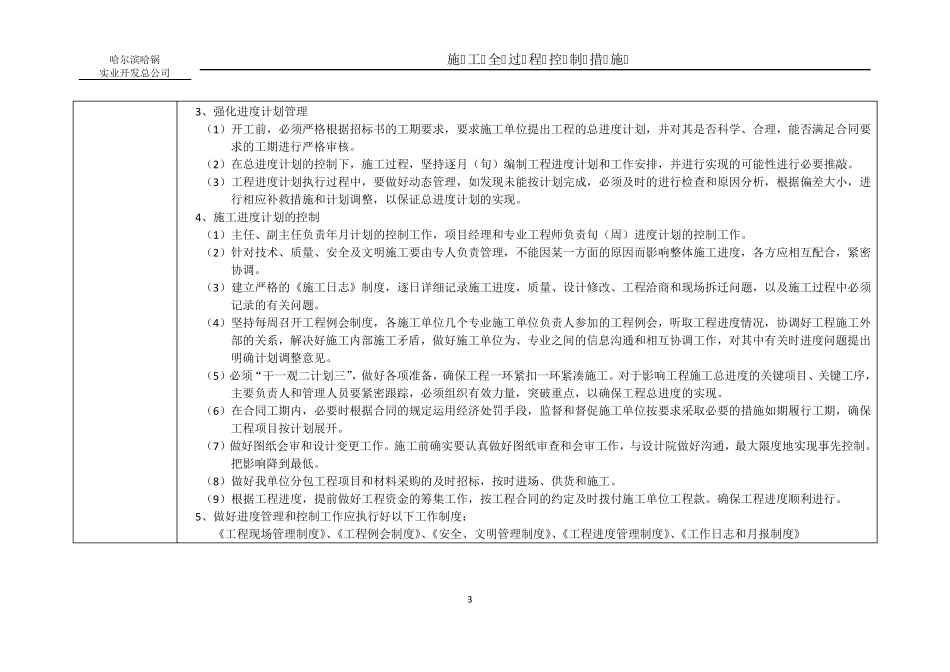

哈尔滨哈锅 实业开发总公司 施 工 全 过 程 控 制 措 施 1 施 工 控 制 措 施 和 制 度 控制项目 控制措施的方法和途径(制度) 质量控制 措 施 1、 根据工程质量目标建立完善、运行高效的质量保证体系和质量管理制度,制定住建办各本门和专业工程师的工作职责和工作内容,并建立工作绩效考核制度。建立质量岗位责任制,具体分项落实到人,并与经济挂勾,奖罚分明,对施工项目的工程质量实施全面控制。 2、 协调、监督、检查项目监理机构及有关为我方服务的咨询机构工作,充分发挥咨询服务机构在项目质量管理的优势。 3、 严把施工图纸设计质量关,做好施工图纸审查和图纸会审工作,确实做好施工前的质量预控工作。 4、 严格审查和考核承包单位的质量保证体系和体系运行情况。 5、 施工过程中要坚决贯彻执行样牌制、挂牌制、三检制。 6、 施工中必须遵守国家颁布的施工验收规范,各种质量验收标准以及建安操作规程,对于质量不合格工程项目坚决不给予验收,建立对不合格项目的处罚制度。 7、 认真做好重点部位、关键部位工程质量控制点的确认和质量通病预防工作,制定预防控制措施。(详见附页) 8、 做好检查原材料、半成品和设备的检验检测工作。未经检测或检测不合格的原材料不得在工程上使用。材料的检验要遵循以下程序。 (1)施工单位将进场的材料、设备的备案证、出厂合格证(材质单)附工程材料/构配件/设备报审表报送专业监理工程师(特殊材料设备需总监理工程师)审查。 (2)对需要做复试的材料、设备,施工单位应填写材料设备试验委托单报送专业监理工程师,专业监理工程师对进场的材料设备进行现场见证取样,并协同施工单位报送具备相应资质的试验室做复试。 (3)复试合格后承包商将复试报告及备案证、出厂合格证(材质单)复印件报送专业监理工程师,专业监理工程师审核后应签署工程材料/构配件/设备报审表;复印件必须由原件存放处加盖红章并注明原件存于何处。 (4)对需要质监部门现场抽检的材料设备,应及时通知质监部门取样。 9、 做好质量管理各环节的交接工作,施工准备、材料采购、施工生产、试验与检验、功能试验、竣工交接、回访与保修等各质量环哈尔滨哈锅 实业开发总公司 施 工 全 过 程 控 制 措 施 2 节的交接工作,做到环环相扣,使工程项目施工合理有序进行。 10、 质量控制应遵循以下原则: (1)坚持“质量第一,用户至上”(2)坚持以人为核心,以工作质量来...
