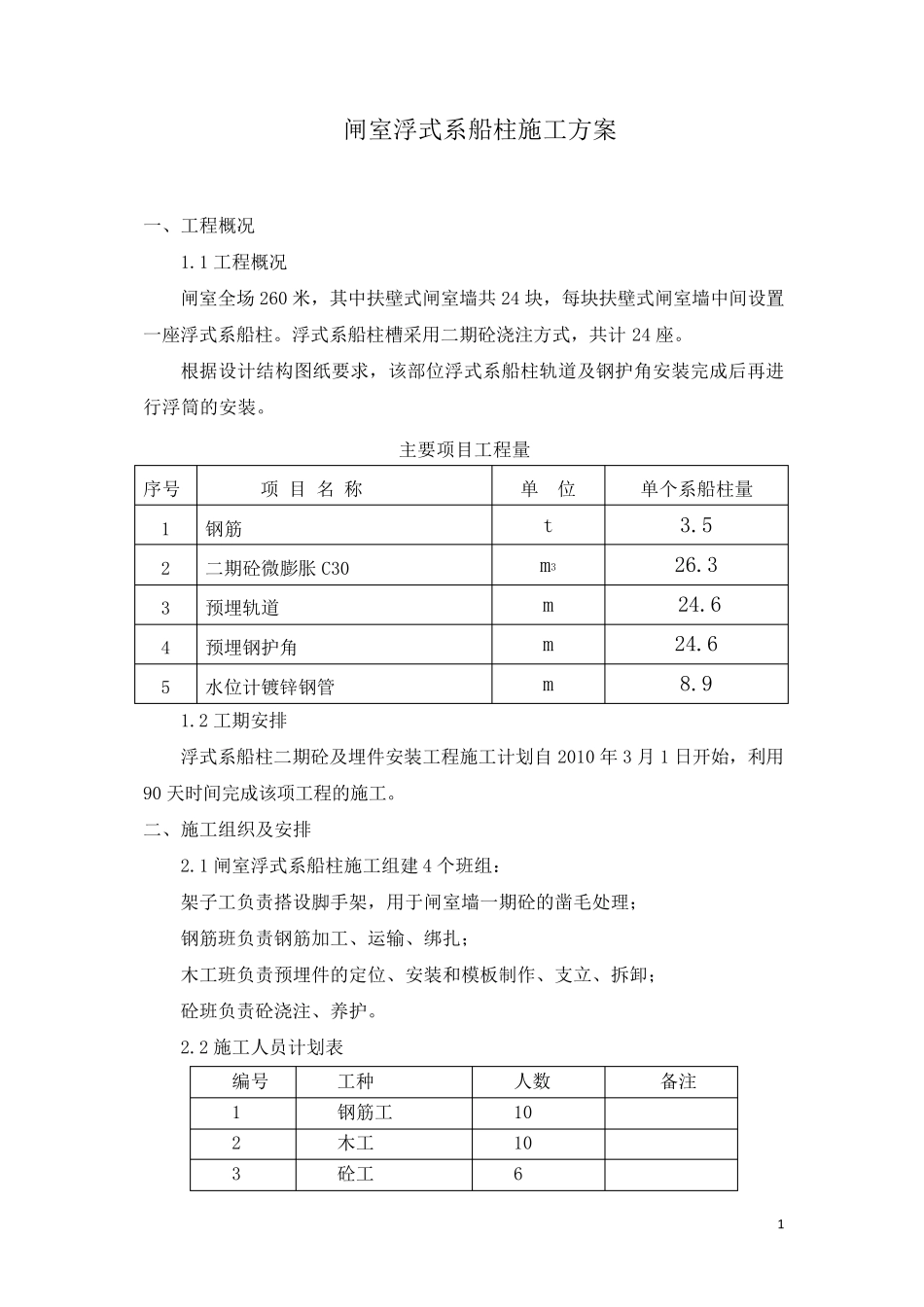

1 闸室浮式系船柱施工方案 一、工程概况 1
1 工程概况 闸室全场 260 米,其中扶壁式闸室墙共 24 块,每块扶壁式闸室墙中间设置一座浮式系船柱
浮式系船柱槽采用二期砼浇注方式,共计 24 座
根据设计结构图纸要求,该部位浮式系船柱轨道及钢护角安装完成后再进行浮筒的安装
主要项目工程量 序号 项 目 名 称 单 位 单个系船柱量 1 钢筋 t 3
5 2 二期砼微膨胀 C30 m3 26
3 3 预埋轨道 m 24
6 4 预埋钢护角 m 24
6 5 水位计镀锌钢管 m 8
2 工期安排 浮式系船柱二期砼及埋件安装工程施工计划自 2010 年 3 月 1 日开始,利用90 天时间完成该项工程的施工
二、施工组织及安排 2
1 闸室浮式系船柱施工组建 4 个班组: 架子工负责搭设脚手架,用于闸室墙一期砼的凿毛处理; 钢筋班负责钢筋加工、运输、绑扎; 木工班负责预埋件的定位、安装和模板制作、支立、拆卸; 砼班负责砼浇注、养护

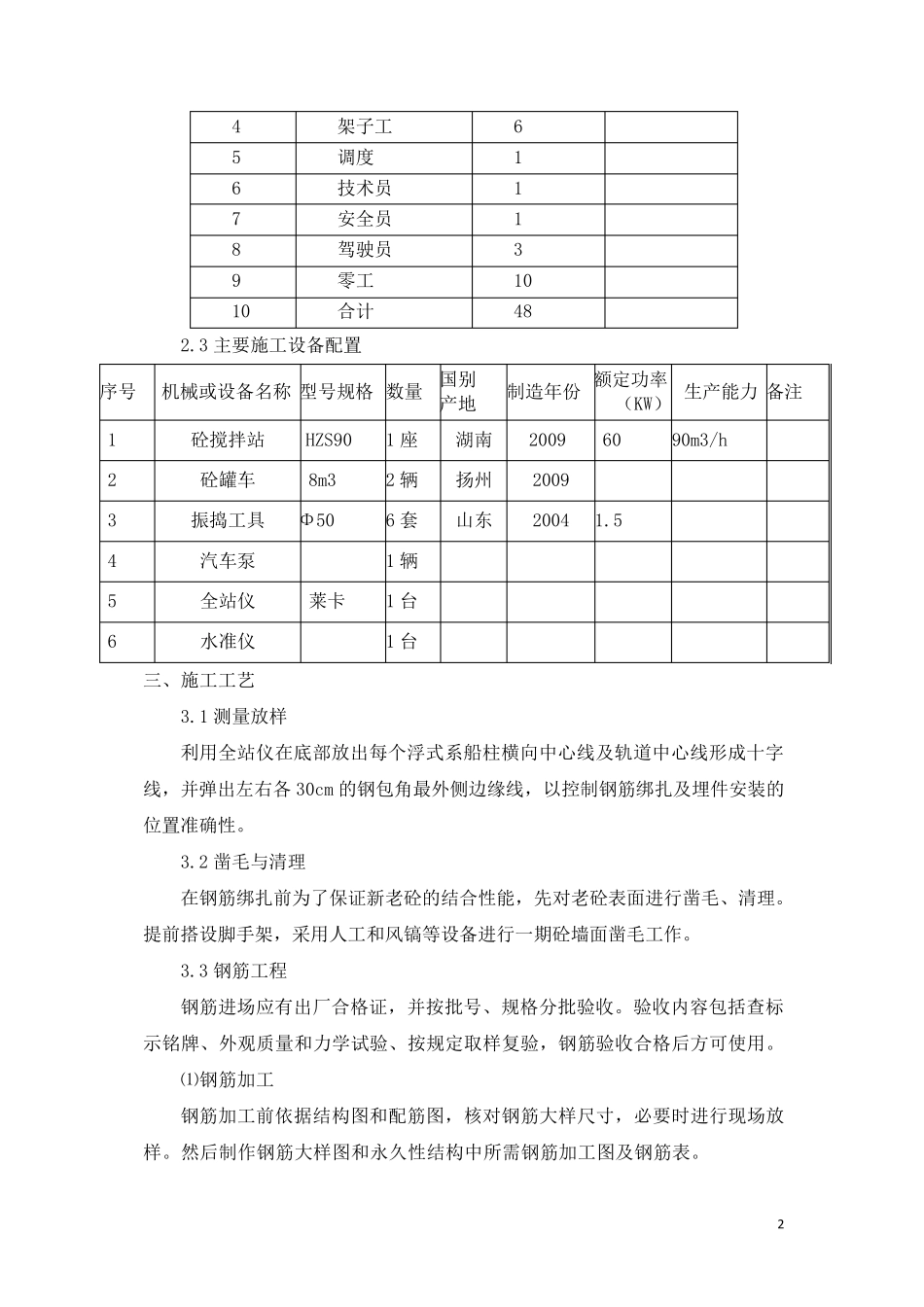

2 施工人员计划表 编号 工种 人数 备注 1 钢筋工 10 2 木工 10 3 砼工 6 2 4 架子工 6 5 调度 1 6 技术员 1 7 安全员 1 8 驾驶员 3 9 零工 10 10 合计 48 2
3 主要施工设备配置 序号 机械或设备名称 型号规格 数量 国别 产地 制造年份 额定功率 (KW) 生产能力 备注 1 砼搅拌站 HZS90 1 座 湖南 2009 60 90m3/h 2 砼罐车 8m3 2 辆 扬州 2009 3 振捣工具 Φ50 6 套 山东 2004 1
5 4 汽车泵 1 辆 5 全站仪 莱卡 1 台 6 水准仪 1 台 三、施工工艺 3
1 测量放样 利用全站仪在底部放出每个浮式系船柱横向中心线及轨道中心线形成十字线,并弹出左右各 30cm 的钢包角最外侧边缘线,以控制钢筋绑扎及埋件安装的位
