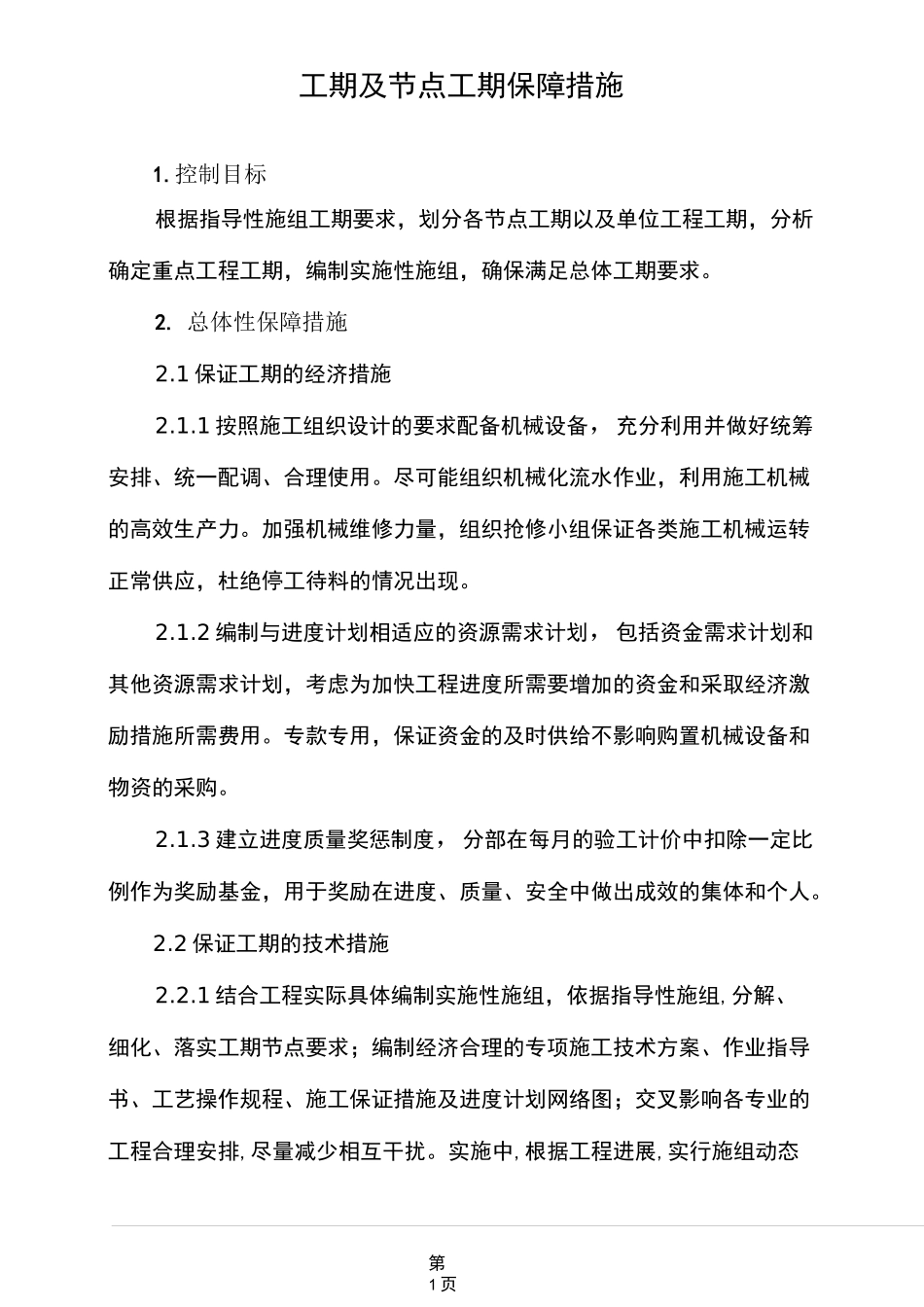

第1 页工期及节点工期保障措施1
控制目标根据指导性施组工期要求,划分各节点工期以及单位工程工期,分析确定重点工程工期,编制实施性施组,确保满足总体工期要求
总体性保障措施2
1 保证工期的经济措施2
1 按照施工组织设计的要求配备机械设备,充分利用并做好统筹安排、统一配调、合理使用
尽可能组织机械化流水作业,利用施工机械的高效生产力
加强机械维修力量,组织抢修小组保证各类施工机械运转正常供应,杜绝停工待料的情况出现
2 编制与进度计划相适应的资源需求计划,包括资金需求计划和其他资源需求计划,考虑为加快工程进度所需要增加的资金和采取经济激励措施所需费用
专款专用,保证资金的及时供给不影响购置机械设备和物资的采购
3 建立进度质量奖惩制度,分部在每月的验工计价中扣除一定比例作为奖励基金,用于奖励在进度、质量、安全中做出成效的集体和个人
2 保证工期的技术措施2
1 结合工程实际具体编制实施性施组,依据指导性施组,分解、细化、落实工期节点要求;编制经济合理的专项施工技术方案、作业指导书、工艺操作规程、施工保证措施及进度计划网络图;交叉影响各专业的工程合理安排,尽量减少相互干扰

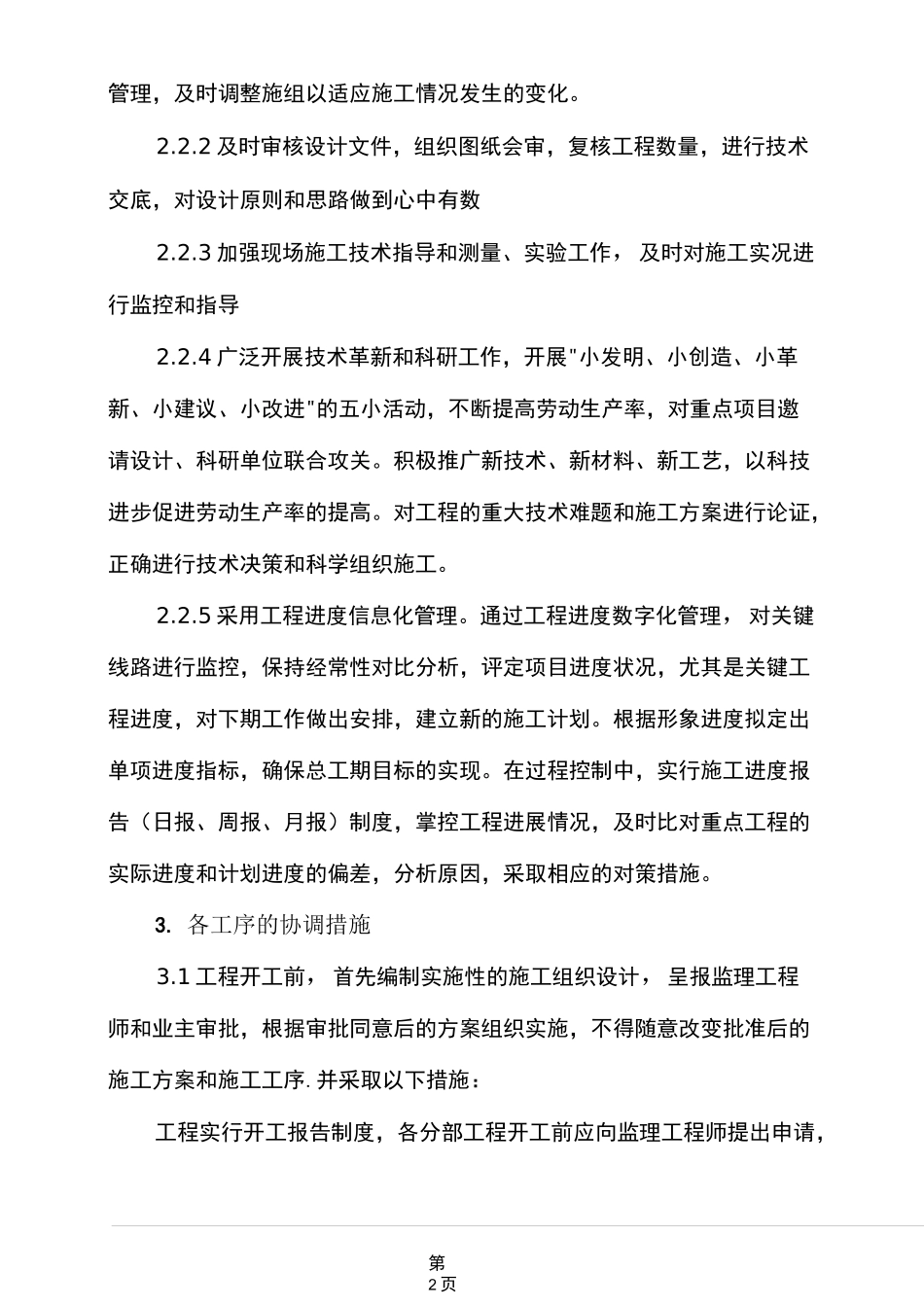

实施中,根据工程进展,实行施组动态第2 页管理,及时调整施组以适应施工情况发生的变化
2 及时审核设计文件,组织图纸会审,复核工程数量,进行技术交底,对设计原则和思路做到心中有数2
3 加强现场施工技术指导和测量、实验工作,及时对施工实况进行监控和指导2
4 广泛开展技术革新和科硏工作,开展"小发明、小创造、小革新、小建议、小改进"的五小活动,不断提高劳动生产率,对重点项目邀请设计、科硏单位联合攻关
积极推广新技术、新材料、新工艺,以科技进步促进劳动生产率的提高
对工程的重大技术难题和施工方案进行论证,正确进行技术决策和科学组织施工
5 采用工程进
