一、混凝土接茬处理我们的工艺就是在以上存在上下层接茬的部位设置预埋螺栓
螺栓距离成型混凝土完成面为50— 100mm,螺栓间距 @500,距离剪力墙端部、转角处不大于100mm
上层模板下放到预埋螺栓位置,利用螺栓进行加固锁死
下层成型混凝土处贴双面胶,模板加固时将模板和剪力墙的缝隙锁死
需要注意的是, 为了提高效果, 另一个关注点时混凝土的上口成型尺寸和方正,如果不能保证其质量, 即使使用了螺栓和双面胶, 仍然可能存在漏浆现象
所以在浇筑混凝土时, 要由专人对模板进行校核, 一旦发生变形,必须立即加固恢复
只有两点都做好,才能解决这个问题

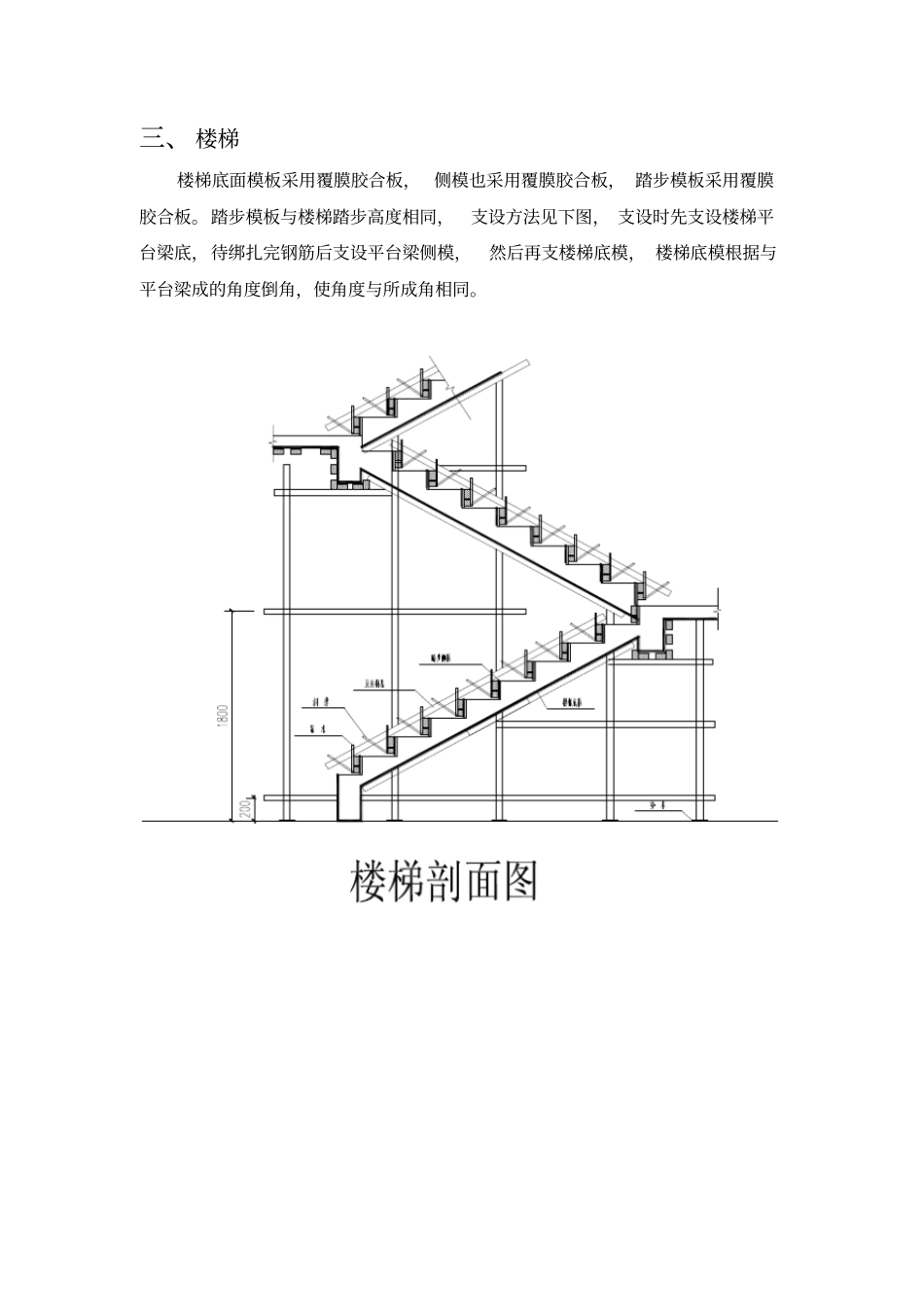

现场做法电梯井的接茬外墙接茬顺直平整二、三小间模板支设卫生间止水梁与现浇混凝土板同时浇筑,放好卫生间支模控制线, 根据现浇板厚度用ф 10 钢筋焊制马凳,马凳间距500mm设置一道,采用胶合板模板支设,在现浇板底部设一根50×80mm方木对顶,上部设一根 50×80mm锁口方木,间距均为 1000mm设置一道,止水梁高度均为200mm,具体见下图:卫生间止水梁示意图50*80方木50*80方木间距1m胶合板现浇板镰刀卡钢筋撑棍 10@500马凳三、 楼梯楼梯底面模板采用覆膜胶合板, 侧模也采用覆膜胶合板, 踏步模板采用覆膜胶合板
踏步模板与楼梯踏步高度相同,支设方法见下图, 支设时先支设楼梯平台梁底,待绑扎完钢筋后支设平台梁侧模,然后再支楼梯底模, 楼梯底模根据与平台梁成的角度倒角,使角度与所成角相同
基于现有模板体系,现提出“1CM”工艺:即加固模板的方木,下部的模板上提 1cm,上部的模板下降1cm
目的使下部的方木离开混凝土面,铁抹子可以方便的深入到 15mm厚的模板内,可以将阴角抹压到位;上部下降同样是减少混凝土的粘连,在抹压上部面层时, 首先清理干净模板上的灰浆, 并用铁抹子将混凝土抹压到位
注意的是, 模板的高度一定要和
