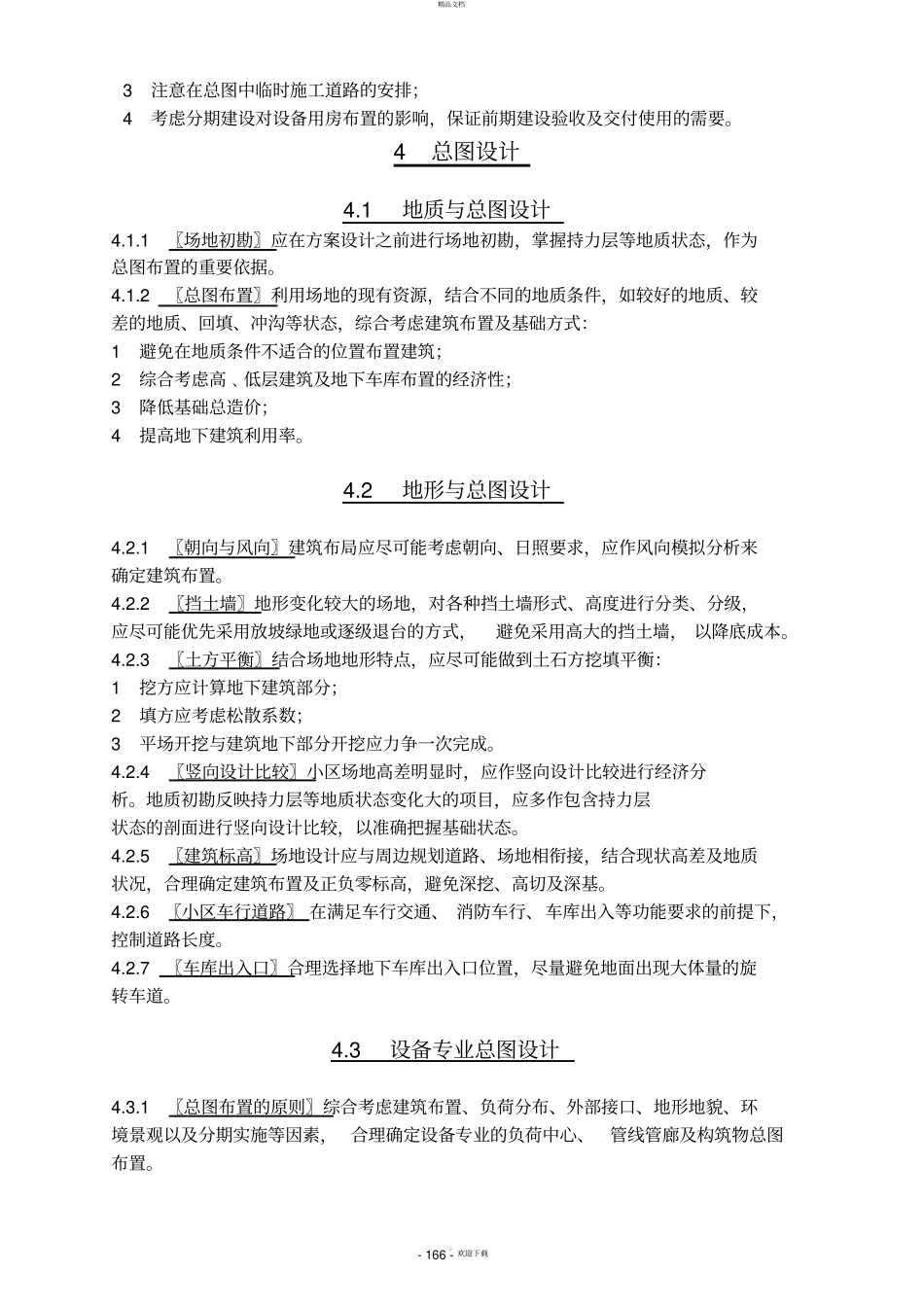

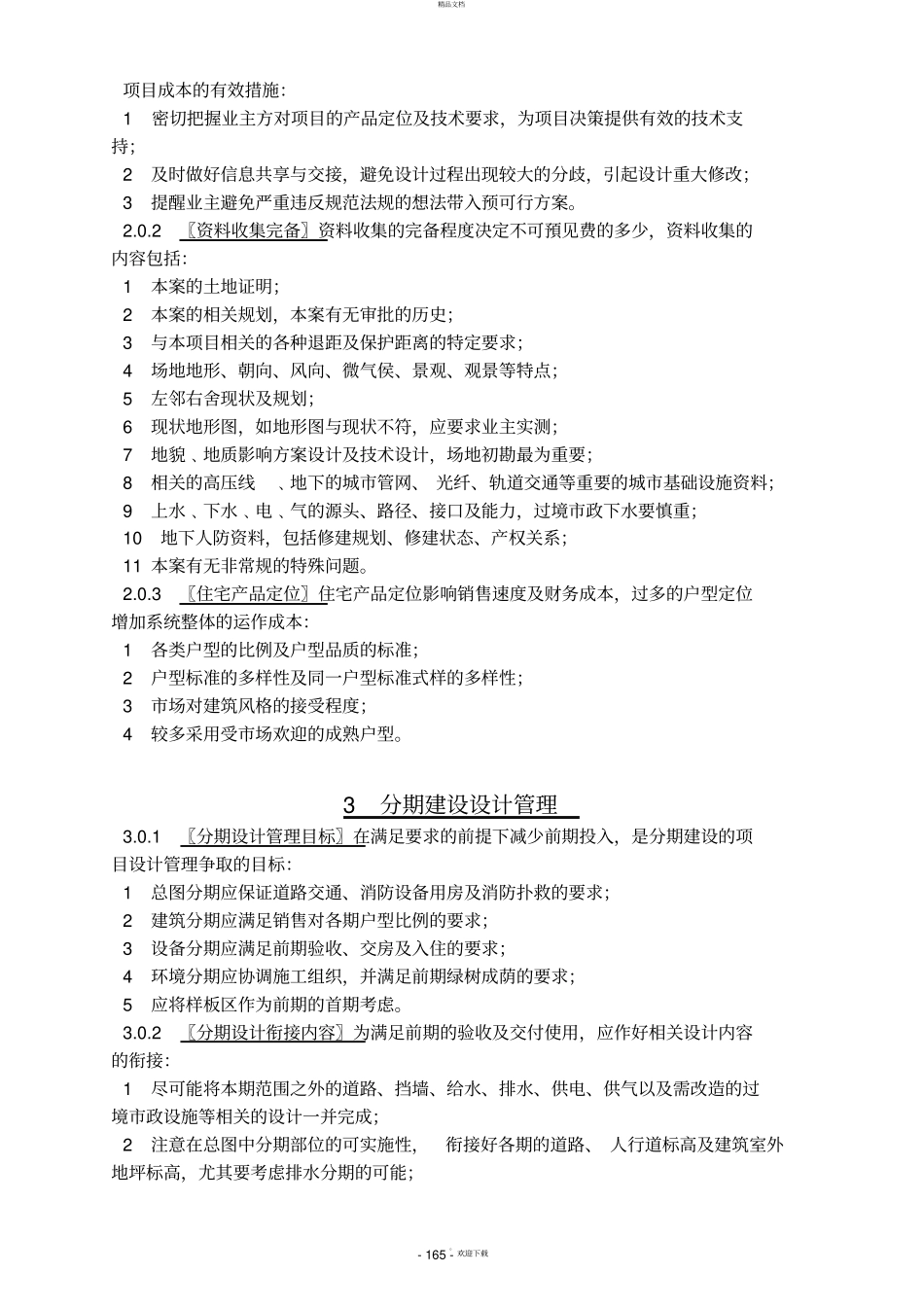

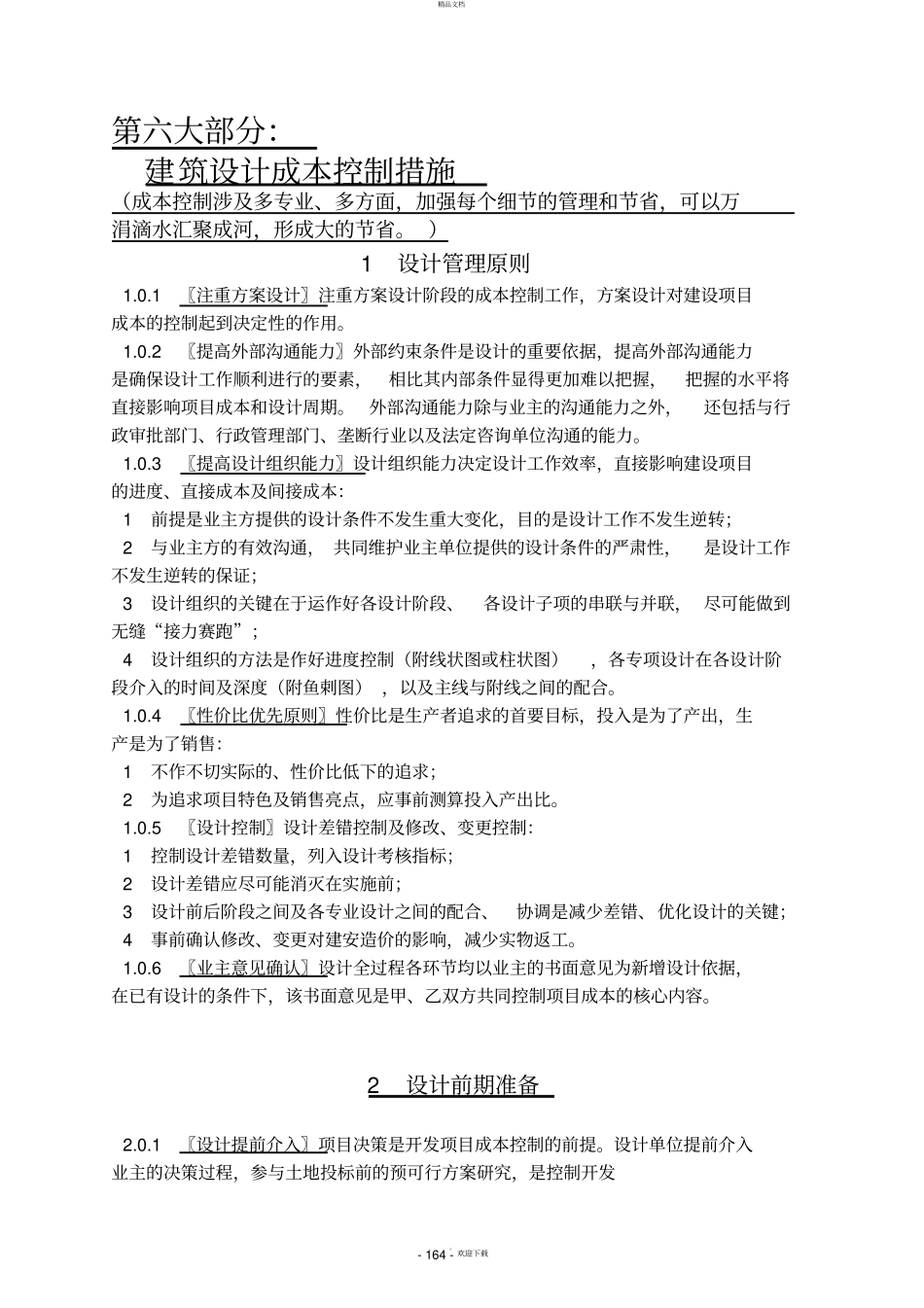

精品文档。- 164 - 欢迎下载第六大部分:建筑设计成本控制措施(成本控制涉及多专业、多方面,加强每个细节的管理和节省,可以万涓滴水汇聚成河,形成大的节省。 )1 设计管理原则1.0.1 〖注重方案设计〗注重方案设计阶段的成本控制工作,方案设计对建设项目成本的控制起到决定性的作用。1.0.2 〖提高外部沟通能力〗外部约束条件是设计的重要依据,提高外部沟通能力是确保设计工作顺利进行的要素,相比其内部条件显得更加难以把握,把握的水平将直接影响项目成本和设计周期。外部沟通能力除与业主的沟通能力之外,还包括与行政审批部门、行政管理部门、垄断行业以及法定咨询单位沟通的能力。1.0.3 〖提高设计组织能力〗设计组织能力决定设计工作效率,直接影响建设项目的进度、直接成本及间接成本:1 前提是业主方提供的设计条件不发生重大变化,目的是设计工作不发生逆转;2 与业主方的有效沟通, 共同维护业主单位提供的设计条件的严肃性,是设计工作不发生逆转的保证;3 设计组织的关键在于运作好各设计阶段、各设计子项的串联与并联, 尽可能做到无缝“接力赛跑”;4 设计组织的方法是作好进度控制(附线状图或柱状图),各专项设计在各设计阶段介入的时间及深度(附鱼剌图) ,以及主线与附线之间的配合。1.0.4 〖性价比优先原则〗性价比是生产者追求的首要目标,投入是为了产出,生产是为了销售:1 不作不切实际的、性价比低下的追求;2 为追求项目特色及销售亮点,应事前测算投入产出比。1.0.5 〖设计控制〗设计差错控制及修改、变更控制:1 控制设计差错数量,列入设计考核指标;2 设计差错应尽可能消灭在实施前;3 设计前后阶段之间及各专业设计之间的配合、协调是减少差错、优化设计的关键;4 事前确认修改、变更对建安造价的影响,减少实物返工。1.0.6 〖业主意见确认〗设计全过程各环节均以业主的书面意见为新增设计依据,在已有设计的条件下,该书面意见是甲、乙双方共同控制项目成本的核心内容。2 设计前期准备2.0.1 〖设计提前介入〗项目决策是开发项目成本控制的前提。设计单位提前介入业主的决策过程,参与土地投标前的预可行方案研究,是控制开发精品文档。- 165 - 欢迎下载项目成本的有效措施:1 密切把握业主方对项目的产品定位及技术要求,为项目决策提供有效的技术支持;2 及时做好信息共享与交接,避免设计过程出现较大的分歧,引起设计重大修改;3 提醒业主避免严重违反规范法规的想法带...
