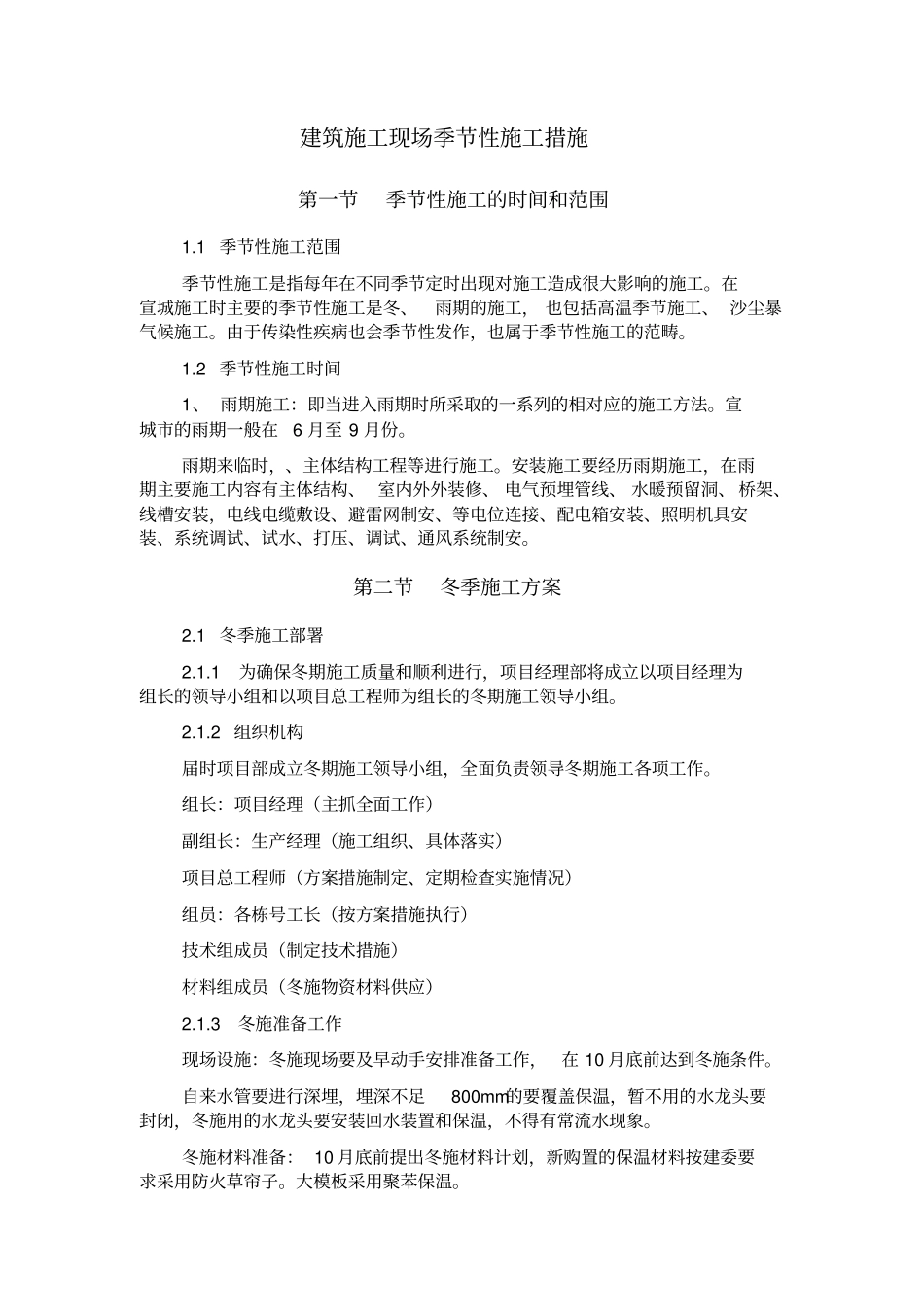

建筑施工现场季节性施工措施第一节季节性施工的时间和范围1
1 季节性施工范围季节性施工是指每年在不同季节定时出现对施工造成很大影响的施工
在宣城施工时主要的季节性施工是冬、雨期的施工, 也包括高温季节施工、 沙尘暴气候施工
由于传染性疾病也会季节性发作,也属于季节性施工的范畴
2 季节性施工时间1、 雨期施工:即当进入雨期时所采取的一系列的相对应的施工方法
宣城市的雨期一般在6 月至 9 月份
雨期来临时,、主体结构工程等进行施工
安装施工要经历雨期施工,在雨期主要施工内容有主体结构、 室内外外装修、 电气预埋管线、 水暖预留洞、 桥架、线槽安装,电线电缆敷设、避雷网制安、等电位连接、配电箱安装、照明机具安装、系统调试、试水、打压、调试、通风系统制安

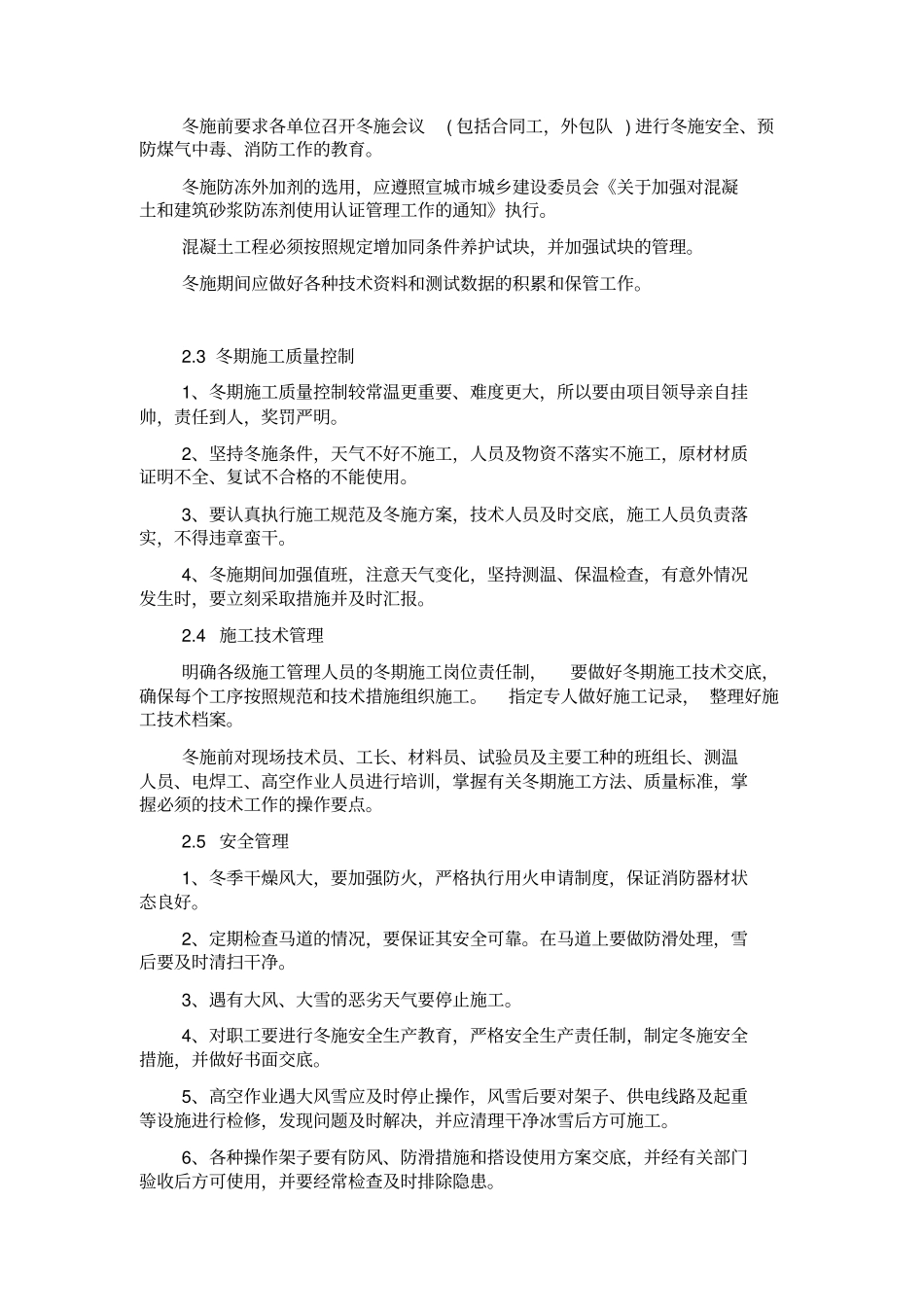

第二节冬季施工方案2
1 冬季施工部署2
1 为确保冬期施工质量和顺利进行,项目经理部将成立以项目经理为组长的领导小组和以项目总工程师为组长的冬期施工领导小组
2 组织机构届时项目部成立冬期施工领导小组,全面负责领导冬期施工各项工作
组长:项目经理(主抓全面工作)副组长:生产经理(施工组织、具体落实)项目总工程师(方案措施制定、定期检查实施情况)组员:各栋号工长(按方案措施执行)技术组成员(制定技术措施)材料组成员(冬施物资材料供应)2
3 冬施准备工作现场设施:冬施现场要及早动手安排准备工作,在 10 月底前达到冬施条件
自来水管要进行深埋,埋深不足800mm的要覆盖保温,暂不用的水龙头要封闭,冬施用的水龙头要安装回水装置和保温,不得有常流水现象
冬施材料准备: 10 月底前提出冬施材料计划,新购置的保温材料按建委要求采用防火草帘子
大模板采用聚苯保温
冬施前要求各单位召开冬施会议( 包括合同工,外包队 ) 进行冬施安全、预防煤气中毒、消防工作的教育

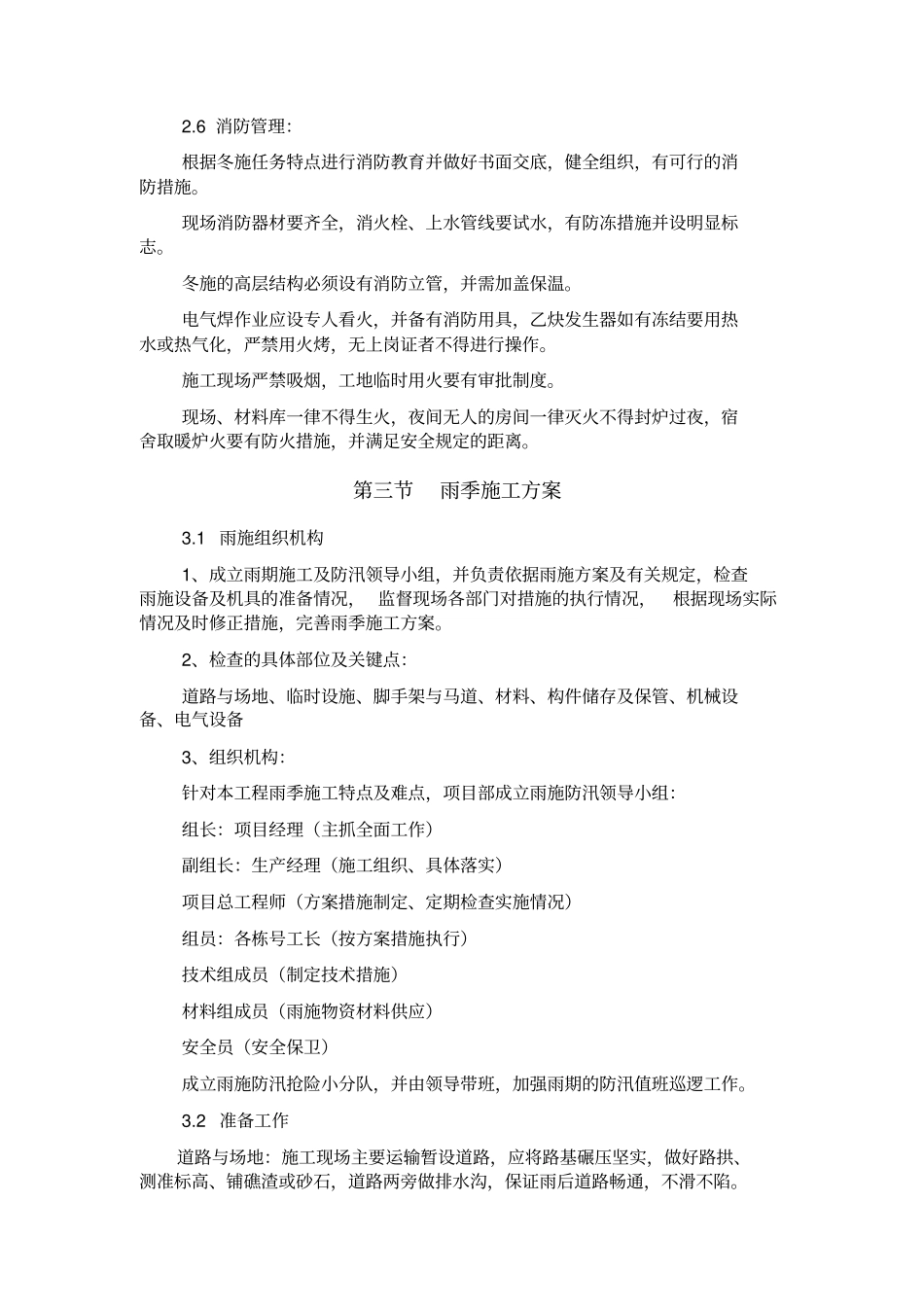

冬施防冻外加剂的选用,应遵照宣城市城乡建设委员会《关于
