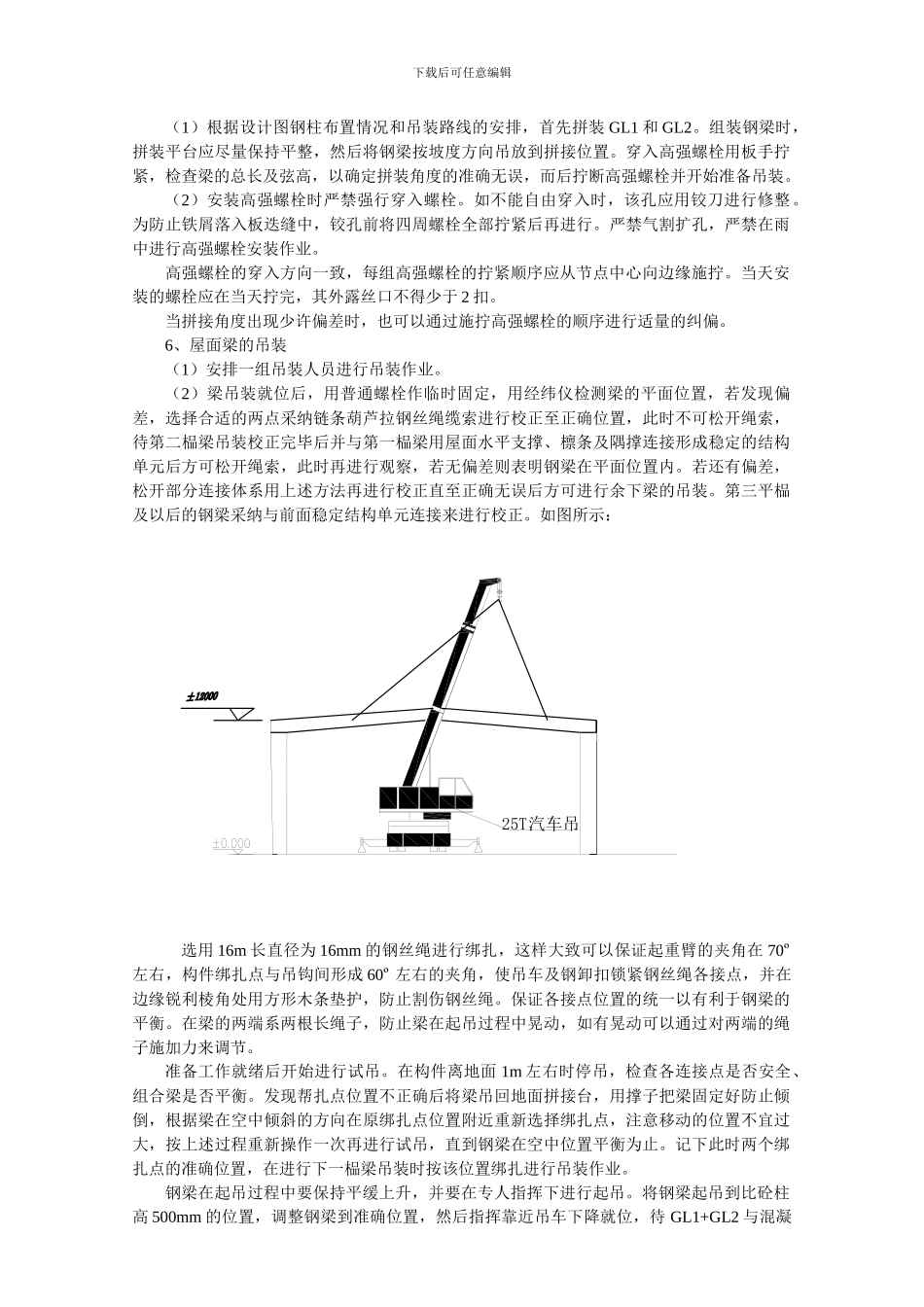

下载后可任意编辑EF3 大型设备库钢结构工程吊装方案编 制: 审 核: 日 期: 吊 装 方 案一、安装准备EF3 大型设备库厂房,跨度为 64×42m,最大柱距 9m,建筑面积 2730.56㎡。属于施工相对比较复杂,施工周期短、施工任务重的工程。为了确保施工质量和工程进度,对本工程的重点控制项目钢构件吊装有必要作出精心安排,以便加快工程进度的同时保证工程的绝对质量和安全。1、 场地条件要求能够保证大吨位货车在施工施工场地的正常行驶,以方便相应钢构件的摆放和 16~25T轮式吊车在吊装位置的行驶及转场。下载后可任意编辑(1)、计划吊装路线厂房单跨跨度为 42m,在吊装的时候,按排架结构考虑稳定性也比较好,但因现场土建交接面较多所以需要分成 3 个区段进行分次吊装,区段划分详见附图。(2)场地三通一平在吊装前,应确保安装单位能够顺利实施吊装作业。保证进入场地的货运通道和实施吊装的通道。由于构件吨位比较重,对场地的强度要求较高,因此,对于硬质土区域要保证该区域的平整,对于软质土及回填土区域需经压路机反复碾压以确保场地的强度。吊装单位在场地符合吊装条件时立即进场开始吊装。场地施工单位应在 2024 年 月 日前完成相应场地的平整工作,包括进场的通道。2、预埋件的复测及校正(1)通常情况下预埋件在预埋前应定位准确,经复测正确后方可浇筑混凝土。在浇筑过程中也应随时检查并注意螺栓定位。同时基础施工单位和钢构安装单位应密切配合,尽量减少数据偏差,在浇筑混凝土完成后在吊装前需要提前 1~2 天将地脚螺栓的尺寸重新复合一遍确保吊装顺利进行。(2)预埋复测内容主要包括其轴线、标高,超过允许偏差时应做好技术处理。检测时,先放好基础平面的纵横向基础线以及标高标记点。(3)复查时,若个别地脚螺栓有较大的偏位,在经设计同意,一般可将原地脚螺栓割掉,按设计要求的位置钻孔补焊螺栓并加套管加固,并相应扩大底板螺孔的措施处理或者在构件未出厂前根据测量的数据调整柱底板螺孔的位置。(4)当发生螺杆弯曲和螺纹损坏情况时,一般可将弯曲不严重、螺纹又能修复的螺杆加热调直。(5)将预埋件的螺母调至图纸规定的标高位置作为钢柱安装的标高位置。3、平面布置合理安排各平面关系,方便各工序的交叉作业。二、安装顺序1、采纳综合安装方法从 1 轴开始向另一端 9 轴推动。厂房钢构的安装顺序如下:屋架梁→联系梁→→檩条→水平支撑系统。2、根据吊装顺序的安排,钢构件制作部门应及时完...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

EF3钢结构吊装专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
