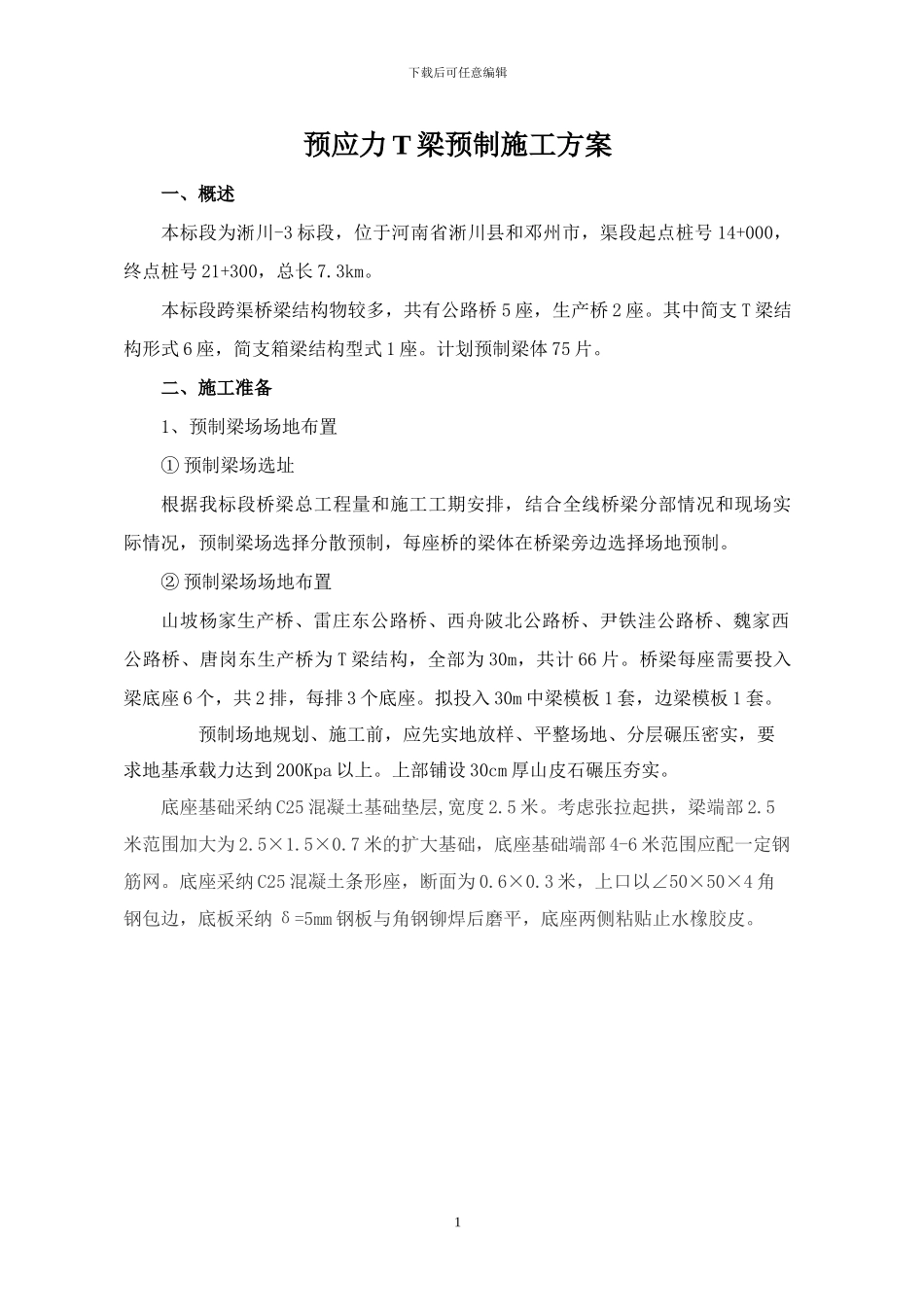

下载后可任意编辑预应力 T 梁预制施工方案一、概述本标段为淅川-3 标段,位于河南省淅川县和邓州市,渠段起点桩号 14+000,终点桩号 21+300,总长 7
本标段跨渠桥梁结构物较多,共有公路桥 5 座,生产桥 2 座
其中简支 T 梁结构形式 6 座,简支箱梁结构型式 1 座
计划预制梁体 75 片
二、施工准备1、预制梁场场地布置① 预制梁场选址 根据我标段桥梁总工程量和施工工期安排,结合全线桥梁分部情况和现场实际情况,预制梁场选择分散预制,每座桥的梁体在桥梁旁边选择场地预制
② 预制梁场场地布置山坡杨家生产桥、雷庄东公路桥、西舟陂北公路桥、尹铁洼公路桥、魏家西公路桥、唐岗东生产桥为 T 梁结构,全部为 30m,共计 66 片
桥梁每座需要投入梁底座 6 个,共 2 排,每排 3 个底座
拟投入 30m 中梁模板 1 套,边梁模板 1 套
预制场地规划、施工前,应先实地放样、平整场地、分层碾压密实,要求地基承载力达到 200Kpa 以上
上部铺设 30cm 厚山皮石碾压夯实
底座基础采纳 C25 混凝土基础垫层,宽度 2
考虑张拉起拱,梁端部 2
5米范围加大为 2
7 米的扩大基础,底座基础端部 4-6 米范围应配一定钢筋网
底座采纳 C25 混凝土条形座,断面为 0
3 米,上口以∠50×50×4 角钢包边,底板采纳 δ=5mm 钢板与角钢铆焊后磨平,底座两侧粘贴止水橡胶皮

1下载后可任意编辑底座施工应按设计反向预拱度(设计 30mT 梁预拱度 35mm),底座间应实行水泥沙浆罩面,并考虑汇水坡度,周围设置排水沟,严禁施工期间长期受水泡
底座施工时应根据模板加劲脚留设对拉螺栓孔

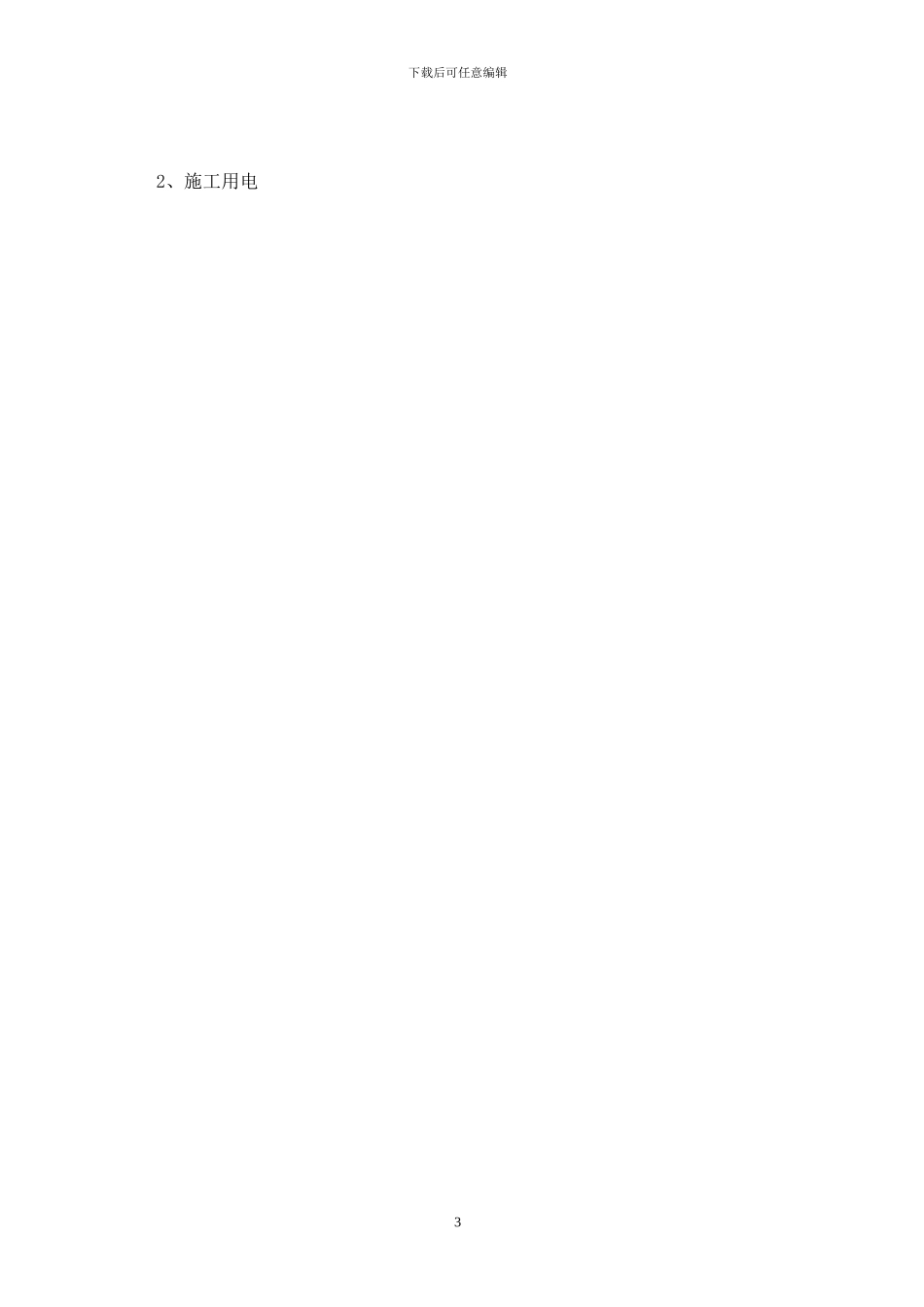

2下载后可任意编辑 2、施工用电3下载后可任意编辑 尹铁洼公路桥施工用电从 2#营地 400KVA 变压器引出,其他桥梁配备 120 KW 发电
