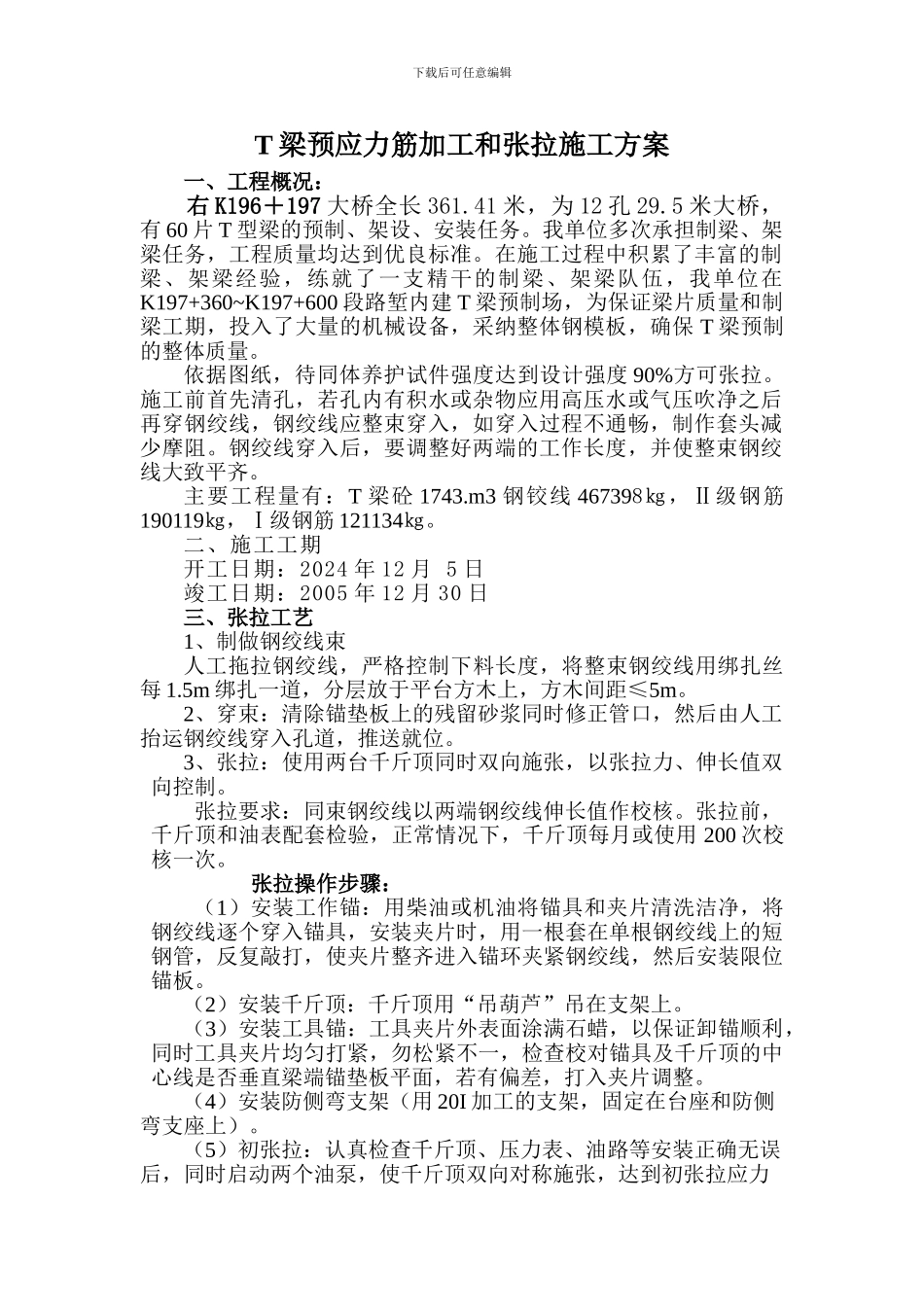

下载后可任意编辑T 梁预应力筋加工和张拉施工方案一、工程概况:右 K196+197 大桥全长 361
41 米,为 12 孔 29
5 米大桥,有 60 片 T 型梁的预制、架设、安装任务
我单位多次承担制梁、架梁任务,工程质量均达到优良标准
在施工过程中积累了丰富的制梁、架梁经验,练就了一支精干的制梁、架梁队伍,我单位在K197+360~K197+600 段路堑内建 T 梁预制场,为保证梁片质量和制梁工期,投入了大量的机械设备,采纳整体钢模板,确保 T 梁预制的整体质量
依据图纸,待同体养护试件强度达到设计强度 90%方可张拉
施工前首先清孔,若孔内有积水或杂物应用高压水或气压吹净之后再穿钢绞线,钢绞线应整束穿入,如穿入过程不通畅,制作套头减少摩阻
钢绞线穿入后,要调整好两端的工作长度,并使整束钢绞线大致平齐
主要工程量有:T 梁砼 1743
m3 钢铰线 467398㎏,Ⅱ级钢筋190119㎏,Ⅰ级钢筋 121134㎏
二、施工工期开工日期:2024 年 12 月 5 日竣工日期:2005 年 12 月 30 日三、张拉工艺1、制做钢绞线束人工拖拉钢绞线,严格控制下料长度,将整束钢绞线用绑扎丝每 1
5m 绑扎一道,分层放于平台方木上,方木间距≤5m
2、穿束:清除锚垫板上的残留砂浆同时修正管口,然后由人工抬运钢绞线穿入孔道,推送就位
3、张拉:使用两台千斤顶同时双向施张,以张拉力、伸长值双向控制
张拉要求:同束钢绞线以两端钢绞线伸长值作校核
张拉前,千斤顶和油表配套检验,正常情况下,千斤顶每月或使用 200 次校核一次
张拉操作步骤:(1)安装工作锚:用柴油或机油将锚具和夹片清洗洁净,将钢绞线逐个穿入锚具,安装夹片时,用一根套在单根钢绞线上的短钢管,反复敲打,使夹片整齐进入锚环夹紧钢绞线,然后安装限位锚板
(2)安装千斤顶:千斤顶用“吊葫芦”吊在支架上
(3)安装工
