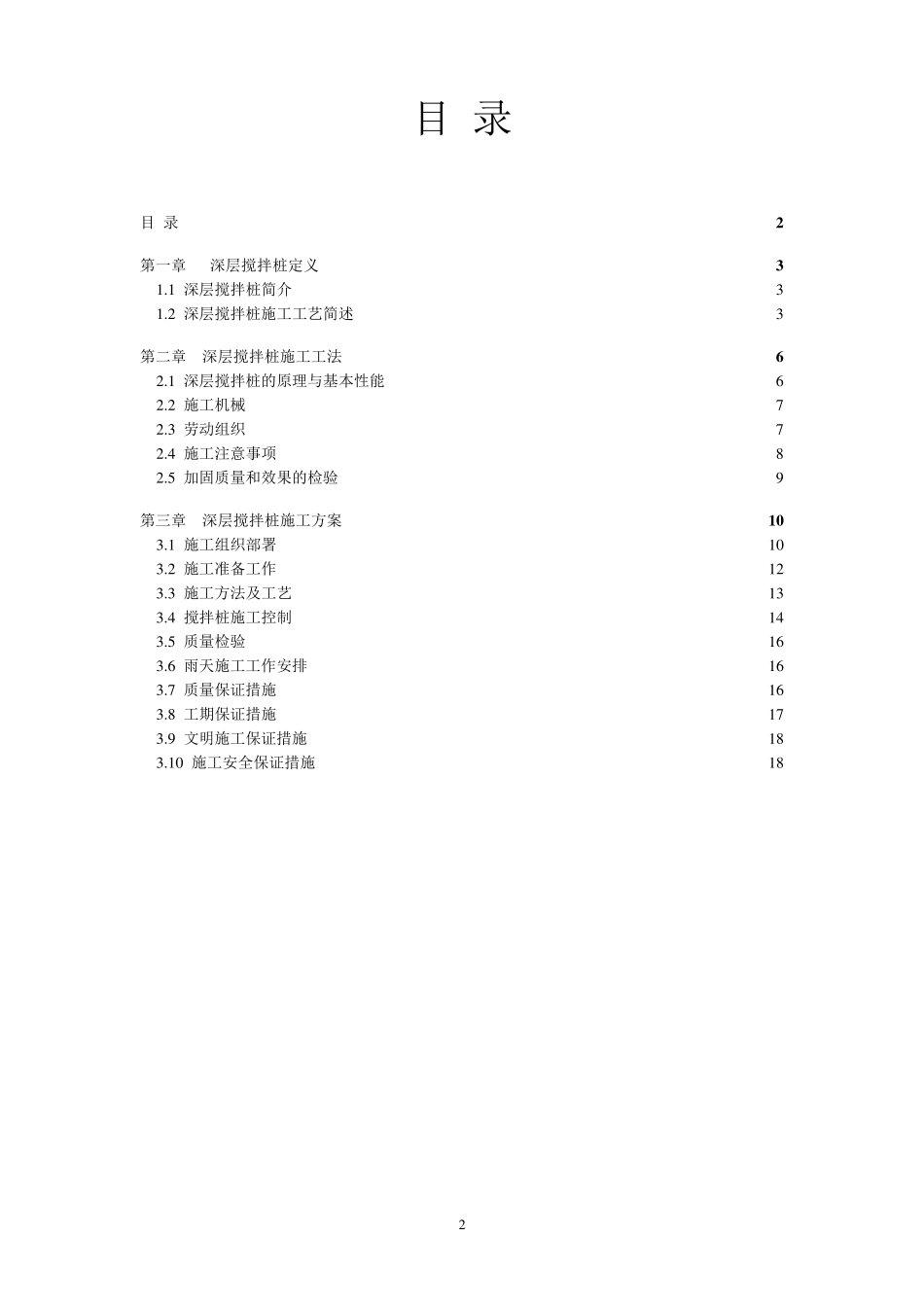

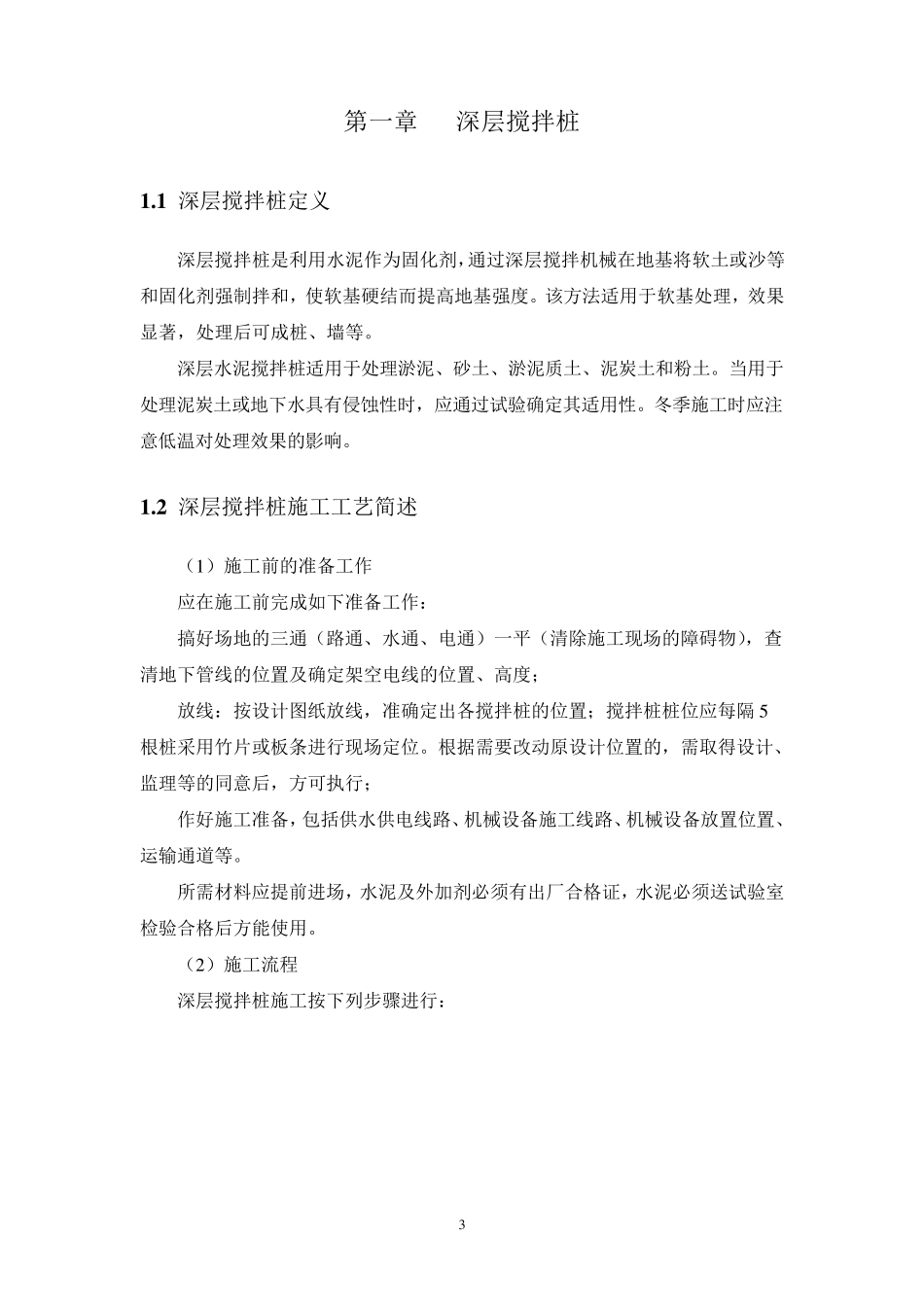

1 深层搅拌桩 干湿法施工方案 2 目 录 目 录 2 第一章 深层搅拌桩定义 3 1 .1 深层搅拌桩简介 3 1 .2 深层搅拌桩施工工艺简述 3 第二章 深层搅拌桩施工工法 6 2 .1 深层搅拌桩的原理与基本性能 6 2 .2 施工机械 7 2 .3 劳动组织 7 2 .4 施工注意事项 8 2 .5 加固质量和效果的检验 9 第三章 深层搅拌桩施工方案 1 0 3 .1 施工组织部署 1 0 3 .2 施工准备工作 1 2 3 .3 施工方法及工艺 1 3 3 .4 搅拌桩施工控制 1 4 3 .5 质量检验 1 6 3 .6 雨天施工工作安排 1 6 3 .7 质量保证措施 1 6 3 .8 工期保证措施 1 7 3 .9 文明施工保证措施 1 8 3 .1 0 施工安全保证措施 1 8 3 第一章 深层搅拌桩 1 .1 深层搅拌桩定义 深层搅拌桩是利用水泥作为固化剂,通过深层搅拌机械在地基将软土或沙等和固化剂强制拌和,使软基硬结而提高地基强度。该方法适用于软基处理,效果显著,处理后可成桩、墙等。 深层水泥搅拌桩适用于处理淤泥、砂土、淤泥质土、泥炭土和粉土。当用于处理泥炭土或地下水具有侵蚀性时,应通过试验确定其适用性。冬季施工时应注意低温对处理效果的影响。 1 .2 深层搅拌桩施工工艺简述 (1 )施工前的准备工作 应在施工前完成如下准备工作: 搞好场地的三通(路通、水通、电通)一平(清除施工现场的障碍物),查清地下管线的位置及确定架空电线的位置、高度; 放线:按设计图纸放线,准确定出各搅拌桩的位置;搅拌桩桩位应每隔 5根桩采用竹片或板条进行现场定位。根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行; 作好施工准备,包括供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。 所需材料应提前进场,水泥及外加剂必须有出厂合格证,水泥必须送试验室检验合格后方能使用。 (2 )施工流程 深层搅拌桩施工按下列步骤进行: 4 (3)成桩工艺 1)搅拌桩机:PH-5 系列深层搅拌桩机及相应的辅助设备(灰浆泵、灰浆搅拌机等)。 2)制备水泥浆:按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗。 3)预搅下沉:待搅拌机的冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机沿导架搅拌切土下沉,下沉的速度可由电机的电流监测表控制,工作电流不应大于 40A。搅拌机下沉时开启灰浆泵将水泥浆压入地基中,边喷边旋转。 4)提升喷浆搅拌,搅拌机下沉到达设计...
