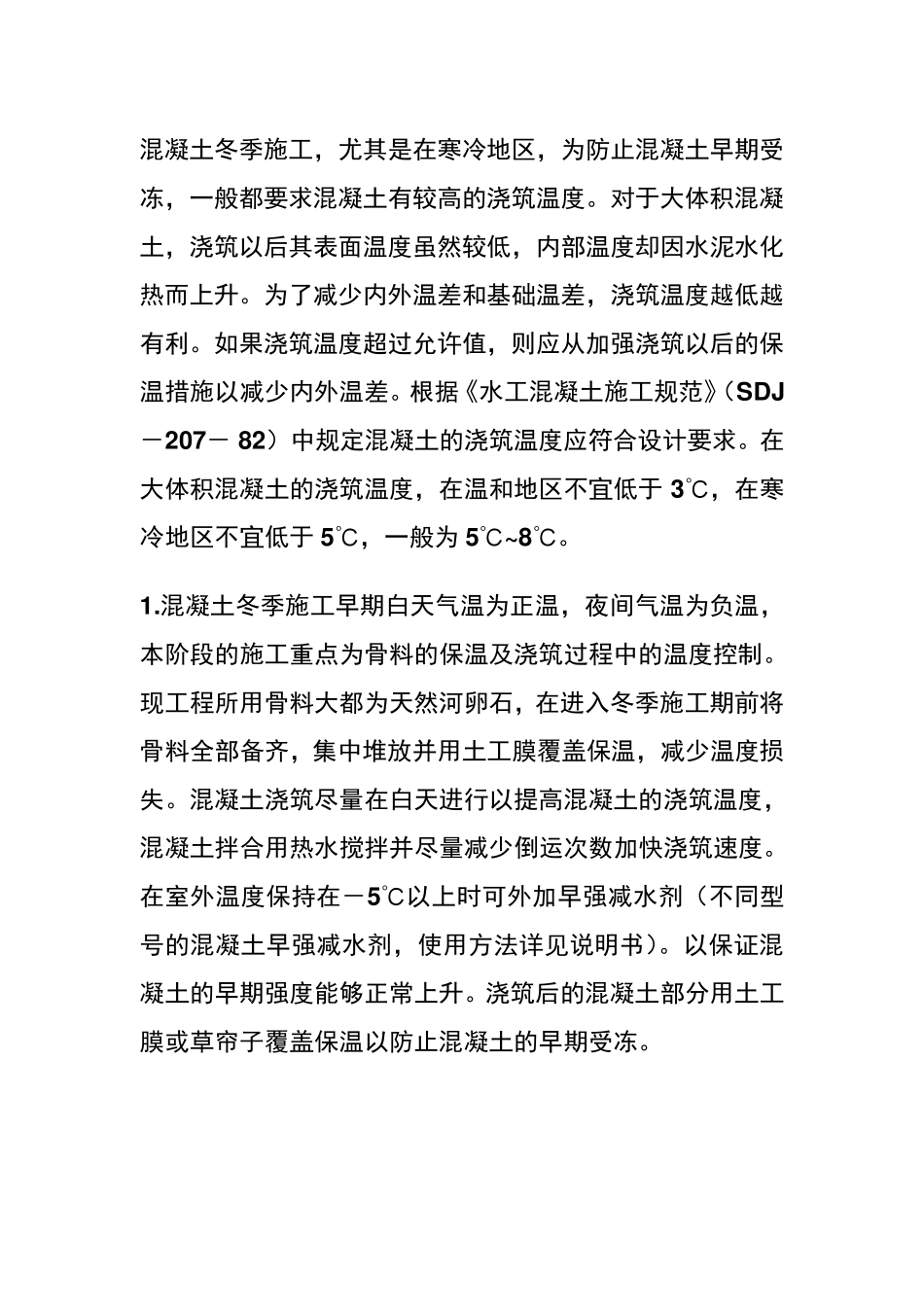

混凝土冬季施工,尤其是在寒冷地区,为防止混凝土早期受冻,一般都要求混凝土有较高的浇筑温度
对于大体积混凝土,浇筑以后其表面温度虽然较低,内部温度却因水泥水化热而上升
为了减少内外温差和基础温差,浇筑温度越低越有利
如果浇筑温度超过允许值,则应从加强浇筑以后的保温措施以减少内外温差
根据《水工混凝土施工规范》(SDJ-207- 82)中规定混凝土的浇筑温度应符合设计要求
在大体积混凝土的浇筑温度,在温和地区不宜低于3℃,在寒冷地区不宜低于5℃,一般为5℃~8℃
混凝土冬季施工早期白天气温为正温,夜间气温为负温,本阶段的施工重点为骨料的保温及浇筑过程中的温度控制
现工程所用骨料大都为天然河卵石,在进入冬季施工期前将骨料全部备齐,集中堆放并用土工膜覆盖保温,减少温度损失
混凝土浇筑尽量在白天进行以提高混凝土的浇筑温度,混凝土拌合用热水搅拌并尽量减少倒运次数加快浇筑速度
在室外温度保持在-5℃以上时可外加早强减水剂(不同型号的混凝土早强减水剂,使用方法详见说明书)
以保证混凝土的早期强度能够正常上升
浇筑后的混凝土部分用土工膜或草帘子覆盖保温以防止混凝土的早期受冻

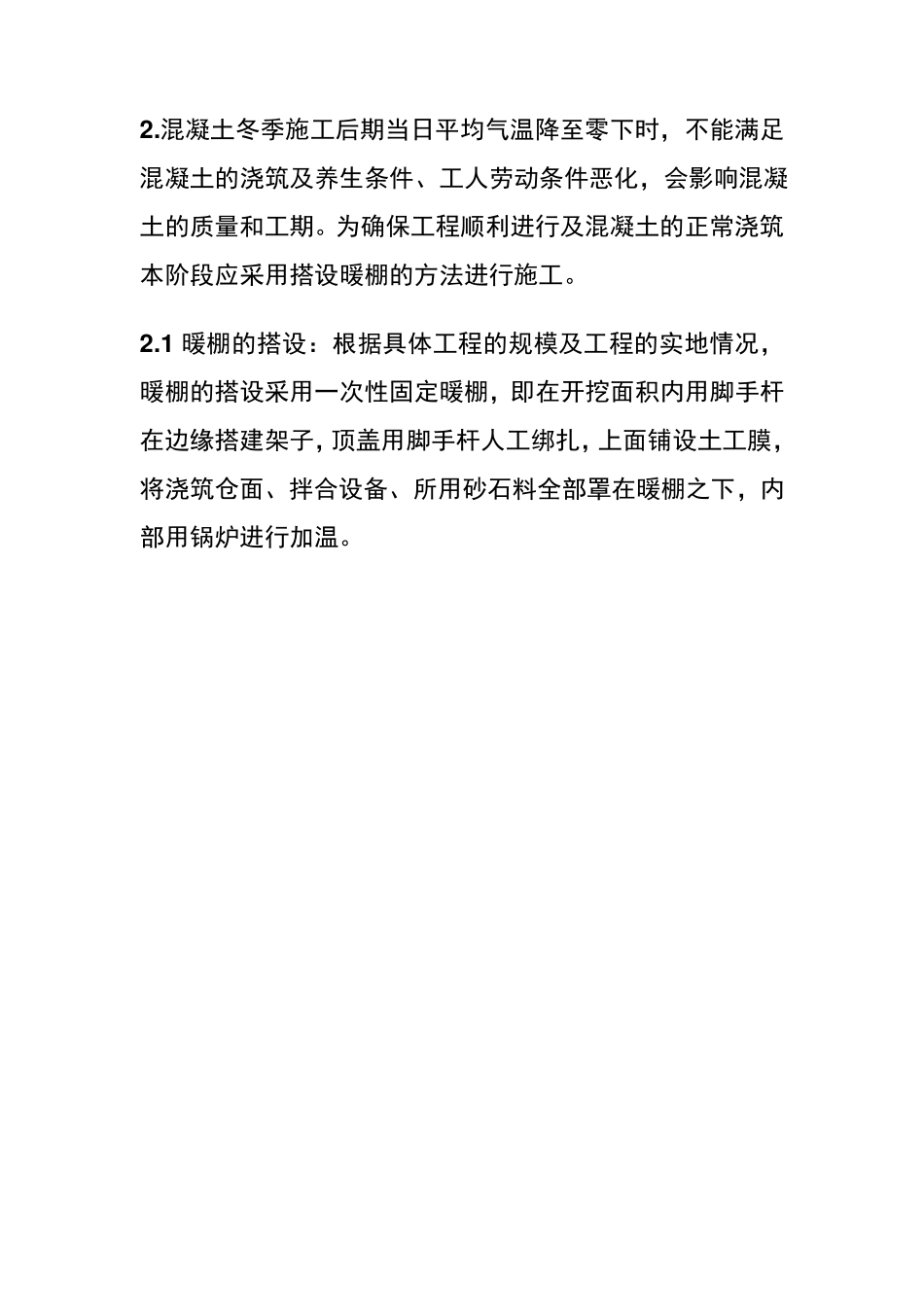

混凝土冬季施工后期当日平均气温降至零下时,不能满足混凝土的浇筑及养生条件、工人劳动条件恶化,会影响混凝土的质量和工期
为确保工程顺利进行及混凝土的正常浇筑本阶段应采用搭设暖棚的方法进行施工
1 暖棚的搭设:根据具体工程的规模及工程的实地情况,暖棚的搭设采用一次性固定暖棚,即在开挖面积内用脚手杆在边缘搭建架子,顶盖用脚手杆人工绑扎,上面铺设土工膜,将浇筑仓面、拌合设备、所用砂石料全部罩在暖棚之下,内部用锅炉进行加温

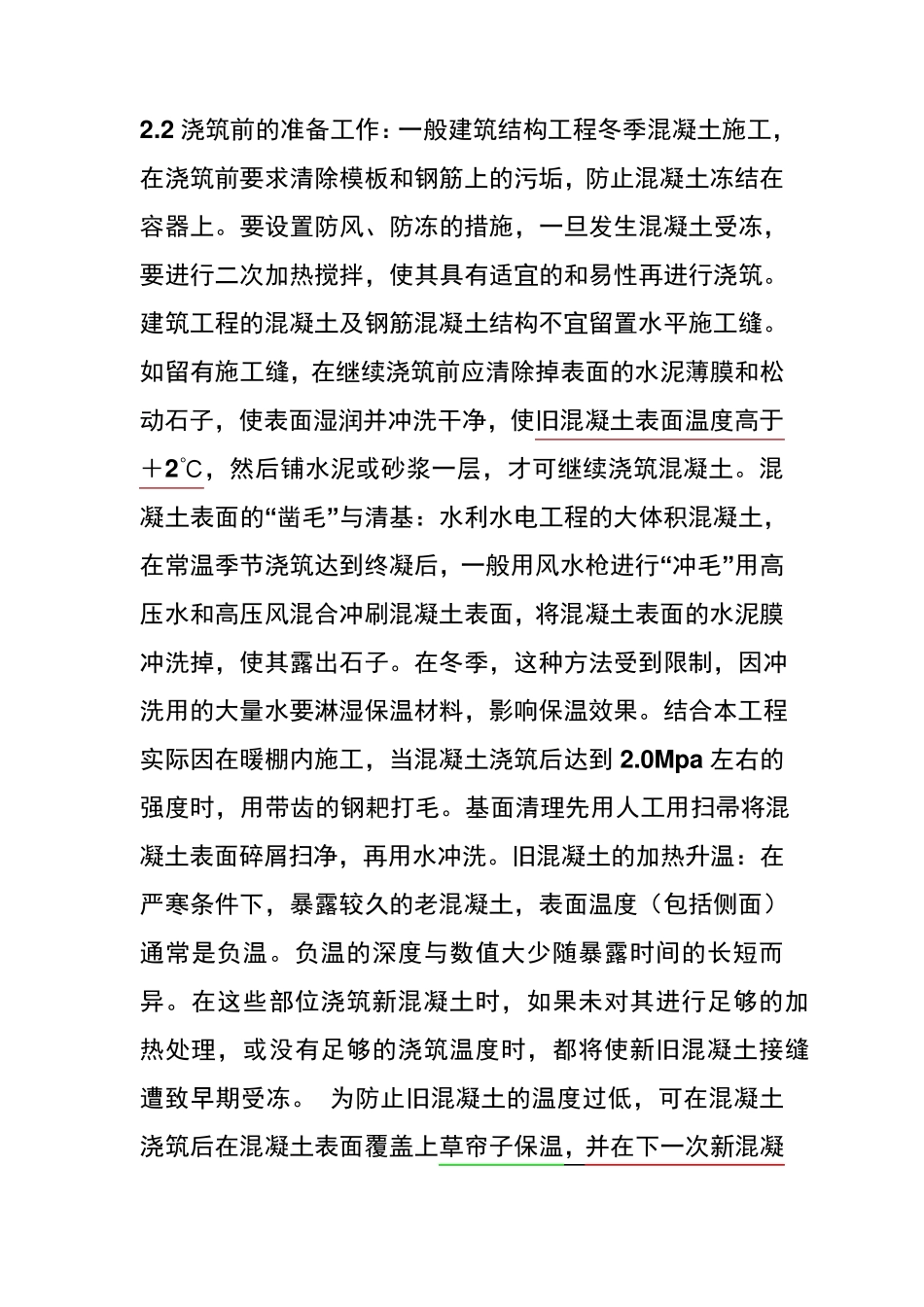

2 浇筑前的准备工作:一般建筑结构工程冬季混凝土施工,在浇筑前要求清除模板和钢筋上的污垢,防止混凝土冻结在容器上
要设置防风、防冻的措施,一旦发生混凝土受冻,要进行二次加热搅拌,使其
