2 砼浇筑过程中注意问题 6

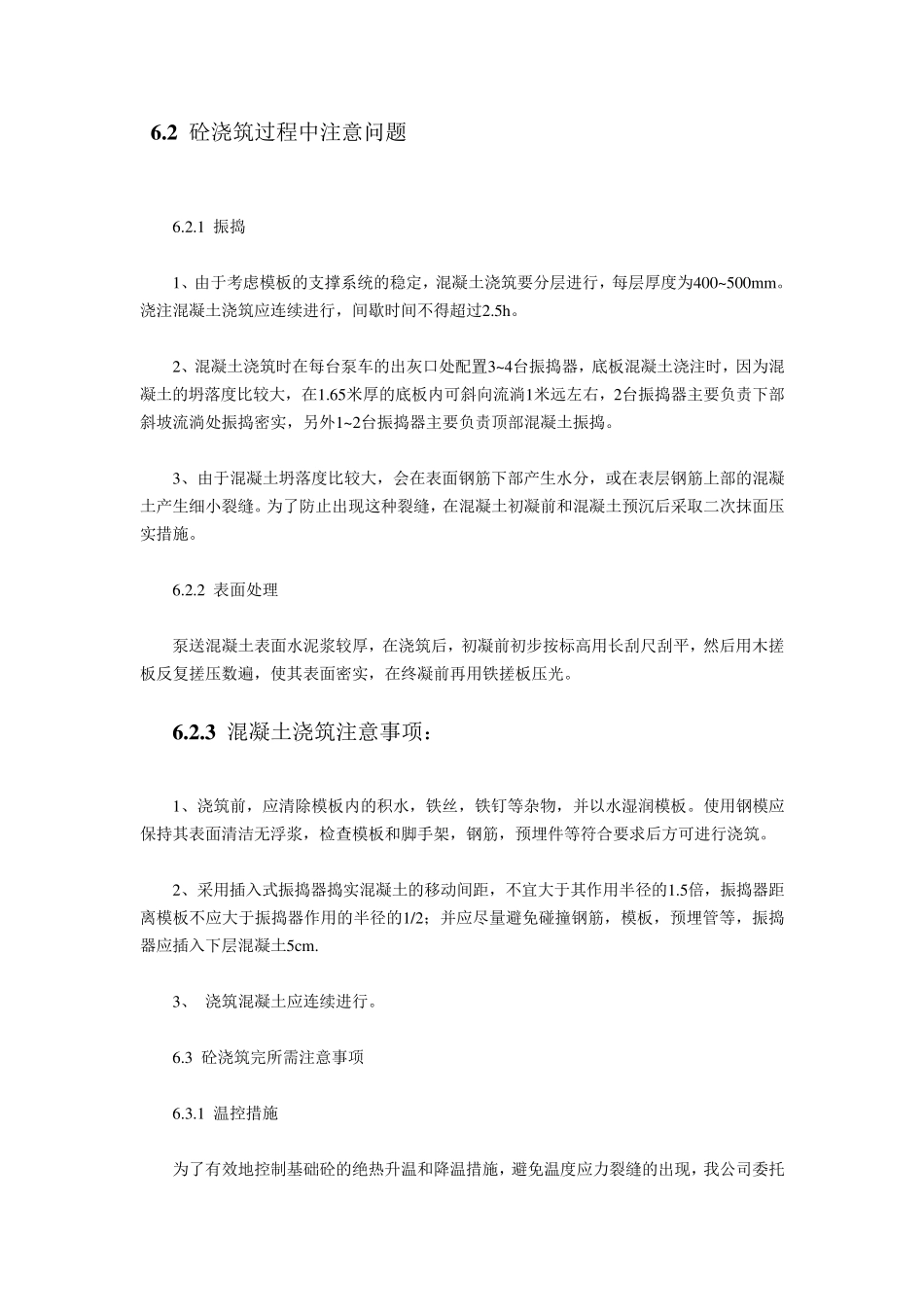

1 振捣 1、由于考虑模板的支撑系统的稳定,混凝土浇筑要分层进行,每层厚度为400~500mm
浇注混凝土浇筑应连续进行,间歇时间不得超过2
2、混凝土浇筑时在每台泵车的出灰口处配置3~4台振捣器,底板混凝土浇注时,因为混凝土的坍落度比较大,在1
65米厚的底板内可斜向流淌1米远左右,2台振捣器主要负责下部斜坡流淌处振捣密实,另外1~2台振捣器主要负责顶部混凝土振捣
3、由于混凝土坍落度比较大,会在表面钢筋下部产生水分,或在表层钢筋上部的混凝土产生细小裂缝
为了防止出现这种裂缝,在混凝土初凝前和混凝土预沉后采取二次抹面压实措施
2 表面处理 泵送混凝土表面水泥浆较厚,在浇筑后,初凝前初步按标高用长刮尺刮平,然后用木搓板反复搓压数遍,使其表面密实,在终凝前再用铁搓板压光
3 混凝土浇筑注意事项: 1、浇筑前,应清除模板内的积水,铁丝,铁钉等杂物,并以水湿润模板
使用钢模应保持其表面清洁无浮浆,检查模板和脚手架,钢筋,预埋件等符合要求后方可进行浇筑
2、采用插入式振捣器捣实混凝土的移动间距,不宜大于其作用半径的1
5倍,振捣器距离模板不应大于振捣器作用的半径的1/2;并应尽量避免碰撞钢筋,模板,预埋管等,振捣器应插入下层混凝土5cm
3、 浇筑混凝土应连续进行
3 砼浇筑完所需注意事项 6

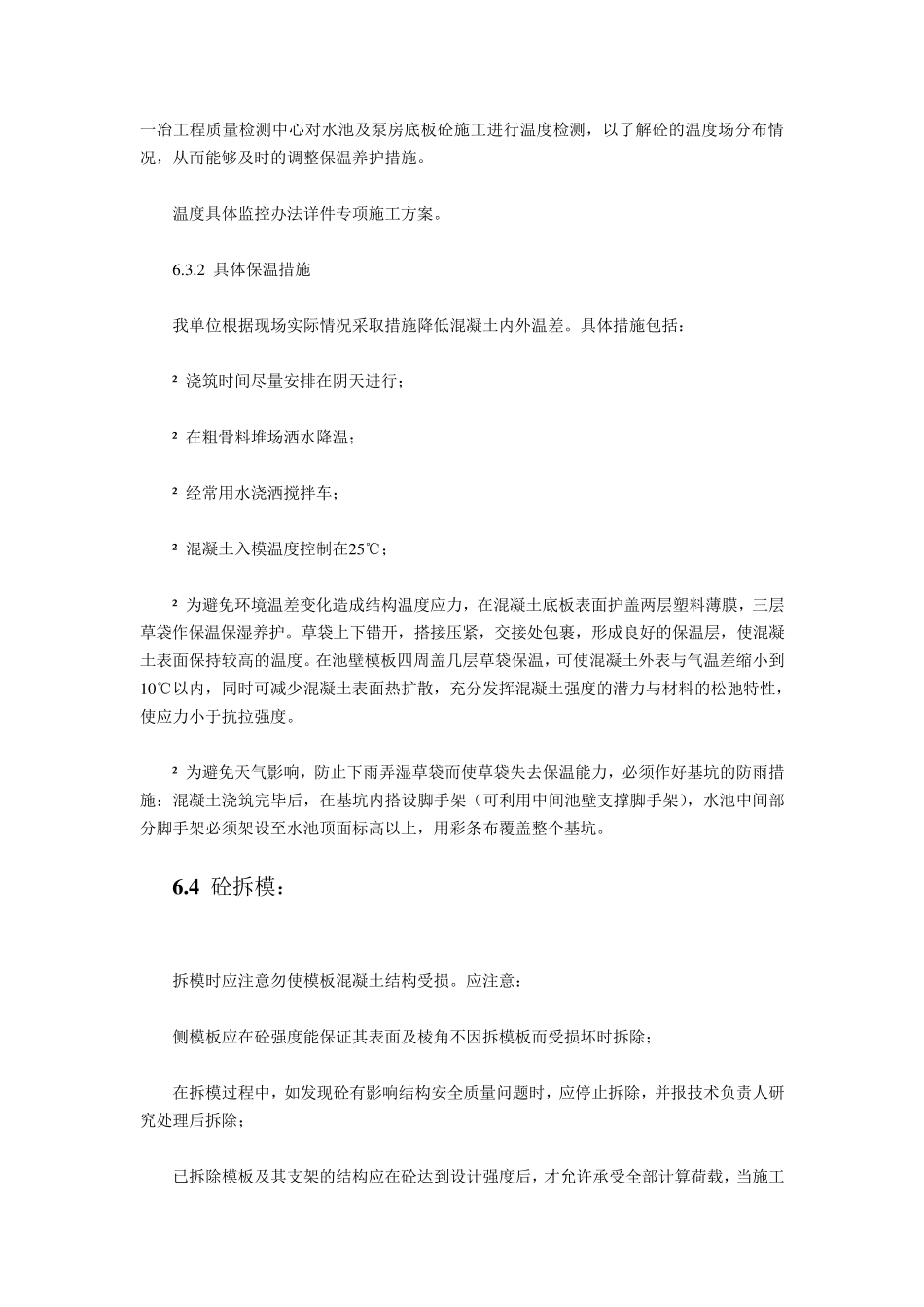

1 温控措施 为了有效地控制基础砼的绝热升温和降温措施,避免温度应力裂缝的出现,我公司委托一冶工程质量检测中心对水池及泵房底板砼施工进行温度检测,以了解砼的温度场分布情况,从而能够及时的调整保温养护措施
温度具体监控办法详件专项施工方案
2 具体保温措施 我单位根据现场实际情况采取措施降低混凝土内外温差
具体措施包括: ² 浇筑时间尽量安排在阴天进行; ² 在粗骨料堆场洒水降温; ² 经常用水
