管片制作质量控制方案 管片是构件中的精品,它制作技术要求高,为保证产品最终质量,必须从三个方面采取措施
一是控制关键工序、不忽略一般工序;二是制定预防和克服管片常见质量通病的措施和解决办法;三是制定特殊环境条件,特别是冬季施工质量保障措施
保证产品质量的关键工序有: 钢筋笼焊接 模具组装 混凝土搅拌 混凝土浇捣 蒸汽养护和水养护 管片堆放及吊运 管片常见质量通病及防治: 浅表微裂纹防治、焊接咬肉、脱焊防治、混凝土表面蜂窝、麻面和气泡防治、缺角掉边防治 一、 关键工序的控制 1 、钢筋笼焊接 1
1 钢筋加工 ①通过原材料检验合格处于可用状态的钢筋进行加工
②加工严格按照设计图纸的要求进行,断料、弯曲成型之前有详细放样确认的尺寸、形状明细表,并设计制作准确的样板和较核基模,确保断料、弯曲过程中的快速检测
③钢筋进入弯弧机时保持平稳、匀速,防止平面翘曲,成型后的钢筋表面派专职质检员进行目测检查,有裂纹,翘曲的钢筋不准进入成型靠模架
④钢筋加工在有防雨、防污染的加工车间内进行
加工成型后的钢筋半成品经检验合格后设置相应的标识牌,分类存放进入待用状态
有锈蚀及油污的钢筋不得用于管片生产中

2钢筋焊接 ①钢筋骨架焊接 采用专门制作的钢筋焊接靠模焊接管片的钢筋骨架,确保钢筋笼的组装精度
钢筋焊接采用低温焊接工艺,即二氧化碳低温保护焊,所有焊工持证上岗
钢筋焊接强度与较小直径等强
钢筋骨架中的钢筋、埋件焊接连通
未找到引用源
将通过“三检制度”防止钢筋焊接时出现咬肉、气孔、假焊、夹渣等现象
钢筋焊接质量满足《钢筋焊接及验收规范》(JGJ18-2003)的有关规定
未找到引用源
采用横担式专用工具吊装钢筋骨架,以确保骨架在吊装过程中不变形
未找到引用源
成型后的钢筋笼质量由专职质检员进行全面检查、标识,并分规格整齐堆放

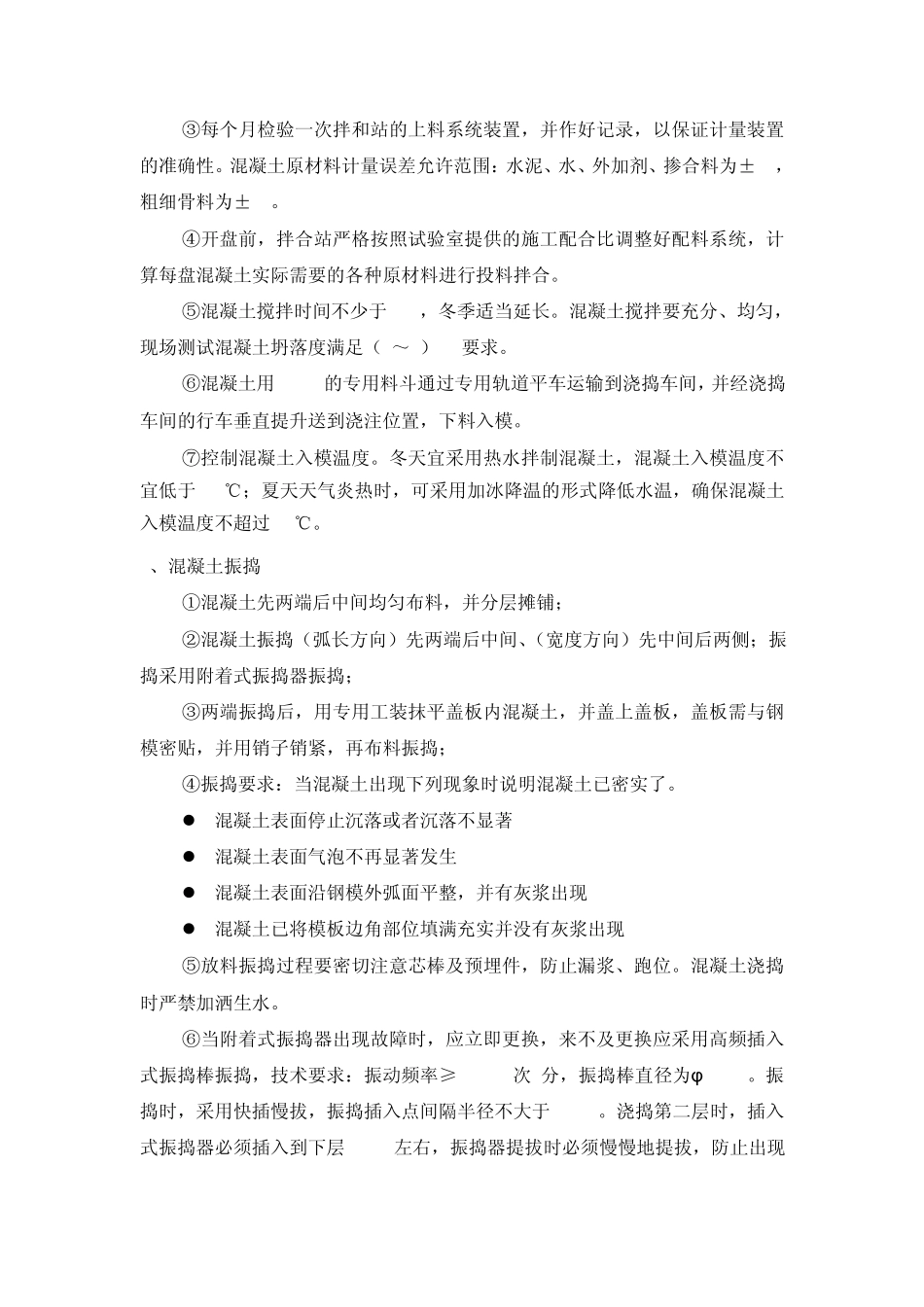

2、模具组装 错误
