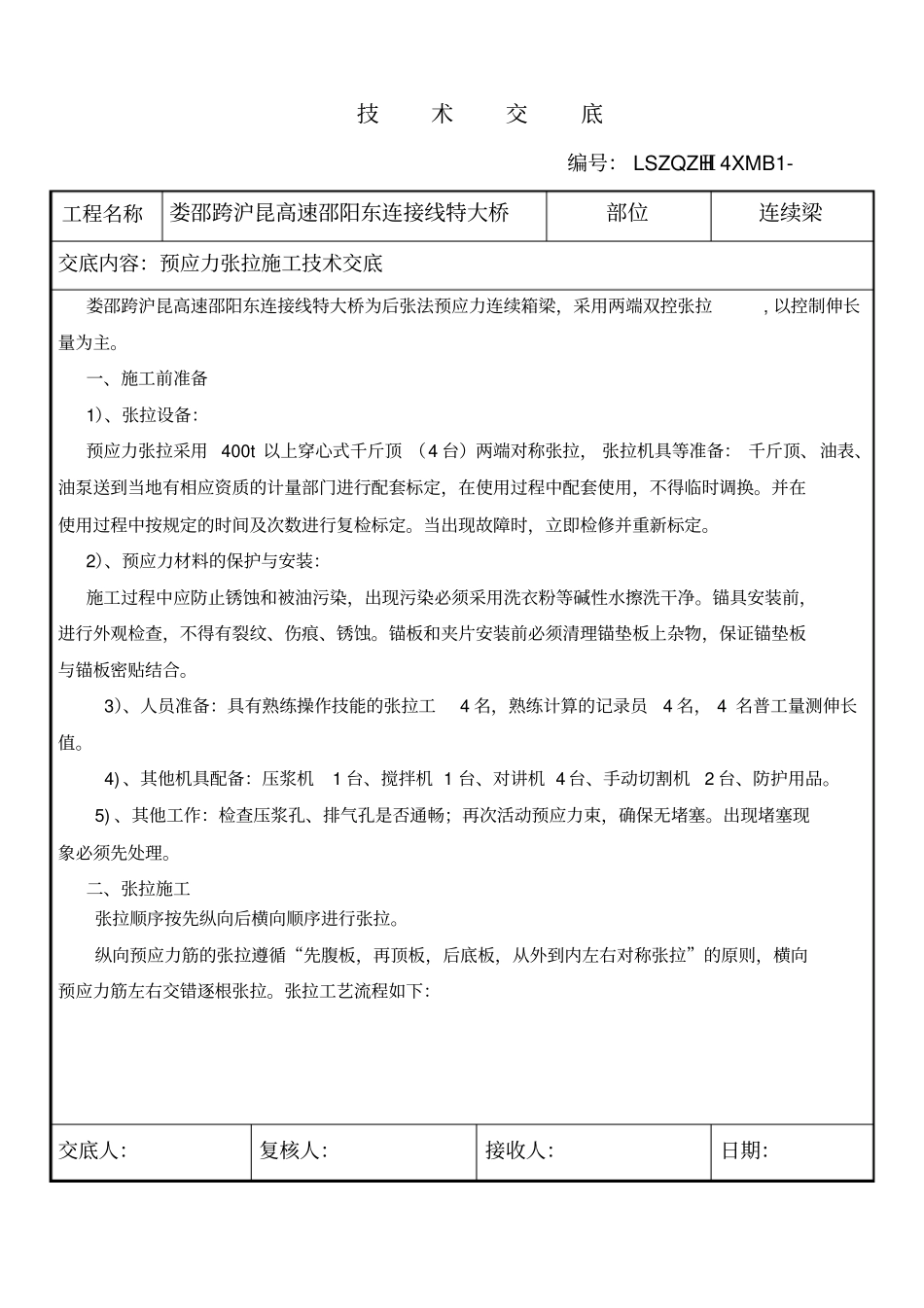

技术交底编号: LSZQZHⅡ4XMB1- 工程名称娄邵跨沪昆高速邵阳东连接线特大桥部位连续梁交底内容:预应力张拉施工技术交底娄邵跨沪昆高速邵阳东连接线特大桥为后张法预应力连续箱梁,采用两端双控张拉, 以控制伸长量为主
一、施工前准备1)、张拉设备:预应力张拉采用 400t 以上穿心式千斤顶 (4 台)两端对称张拉, 张拉机具等准备: 千斤顶、油表、油泵送到当地有相应资质的计量部门进行配套标定,在使用过程中配套使用,不得临时调换
并在使用过程中按规定的时间及次数进行复检标定
当出现故障时,立即检修并重新标定
2)、预应力材料的保护与安装:施工过程中应防止锈蚀和被油污染,出现污染必须采用洗衣粉等碱性水擦洗干净
锚具安装前,进行外观检查,不得有裂纹、伤痕、锈蚀
锚板和夹片安装前必须清理锚垫板上杂物,保证锚垫板与锚板密贴结合
3)、人员准备:具有熟练操作技能的张拉工4 名,熟练计算的记录员4 名, 4 名普工量测伸长值
4) 、其他机具配备:压浆机1 台、搅拌机 1 台、对讲机 4 台、手动切割机2 台、防护用品
5) 、其他工作:检查压浆孔、排气孔是否通畅;再次活动预应力束,确保无堵塞
出现堵塞现象必须先处理
二、张拉施工张拉顺序按先纵向后横向顺序进行张拉
纵向预应力筋的张拉遵循“先腹板,再顶板,后底板,从外到内左右对称张拉”的原则,横向预应力筋左右交错逐根张拉

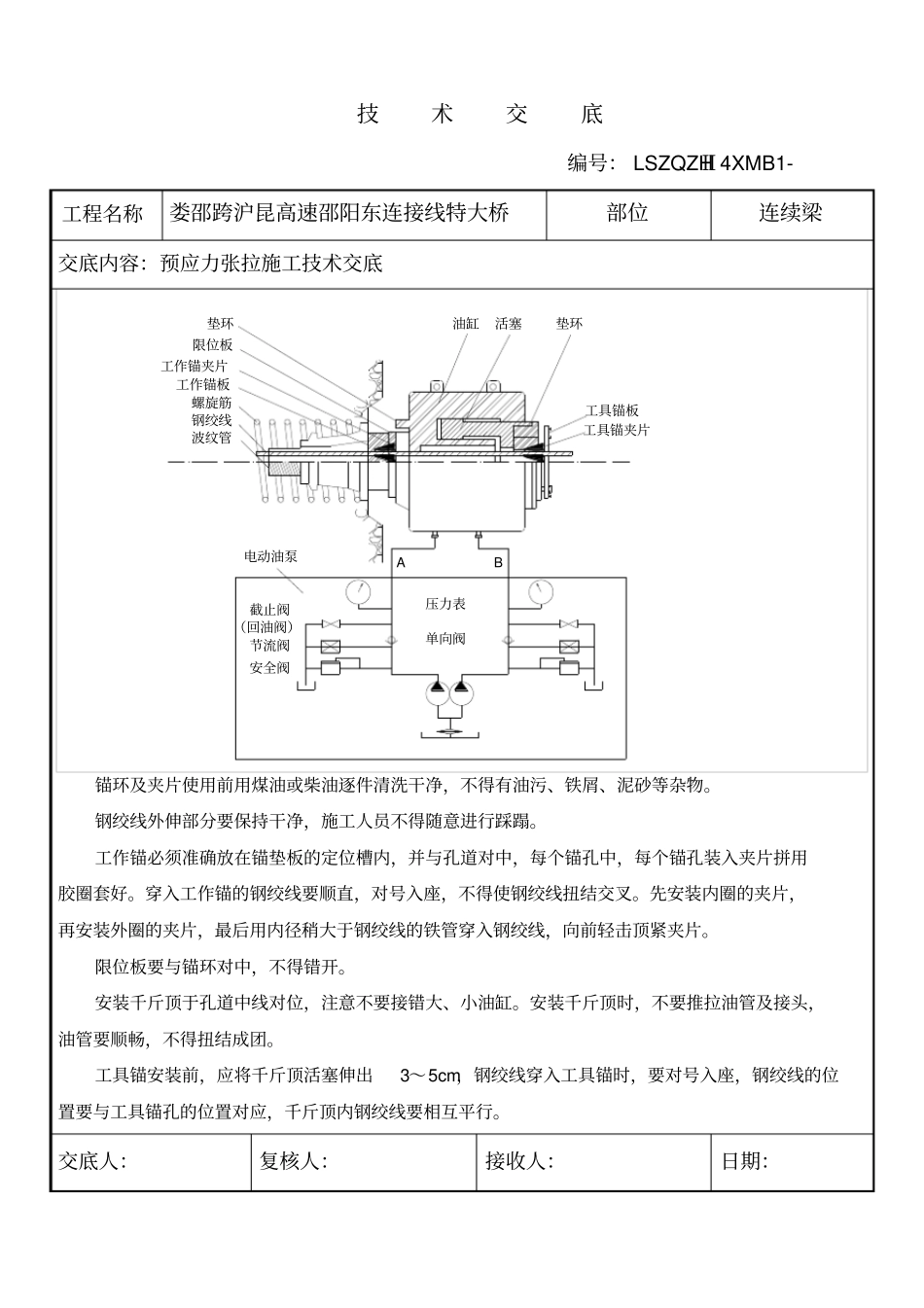

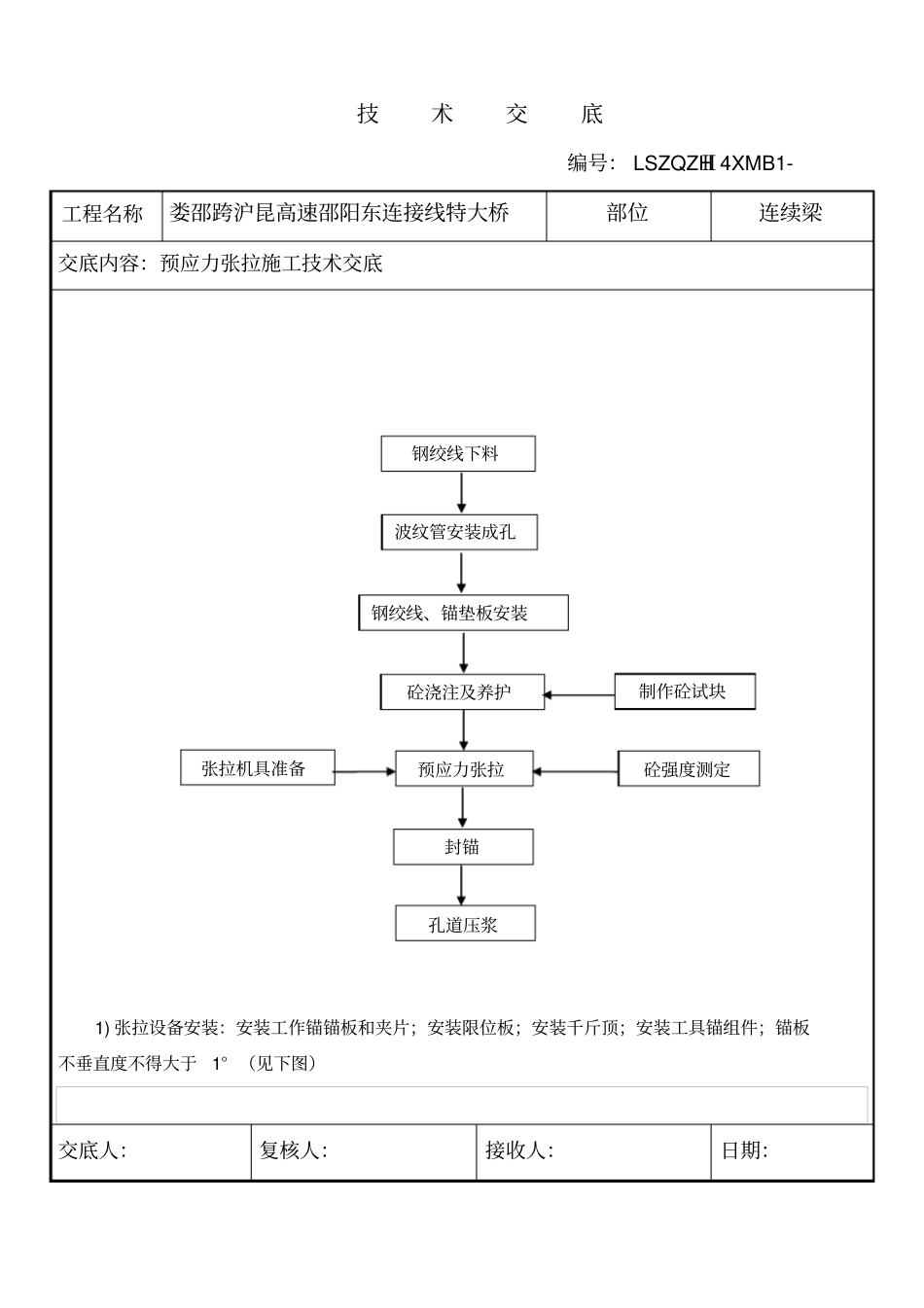

张拉工艺流程如下:交底人:复核人:接收人:日期:技术交底编号: LSZQZHⅡ4XMB1- 工程名称娄邵跨沪昆高速邵阳东连接线特大桥部位连续梁交底内容:预应力张拉施工技术交底1) 张拉设备安装:安装工作锚锚板和夹片;安装限位板;安装千斤顶;安装工具锚组件;锚板不垂直度不得大于1° (见下图)交底人:复核人:接收人:日期:钢绞线下料波纹管安装成孔钢绞线、锚垫板安装孔道压浆封锚预应力张拉砼浇注及养护制作砼试块张拉机具准备砼
