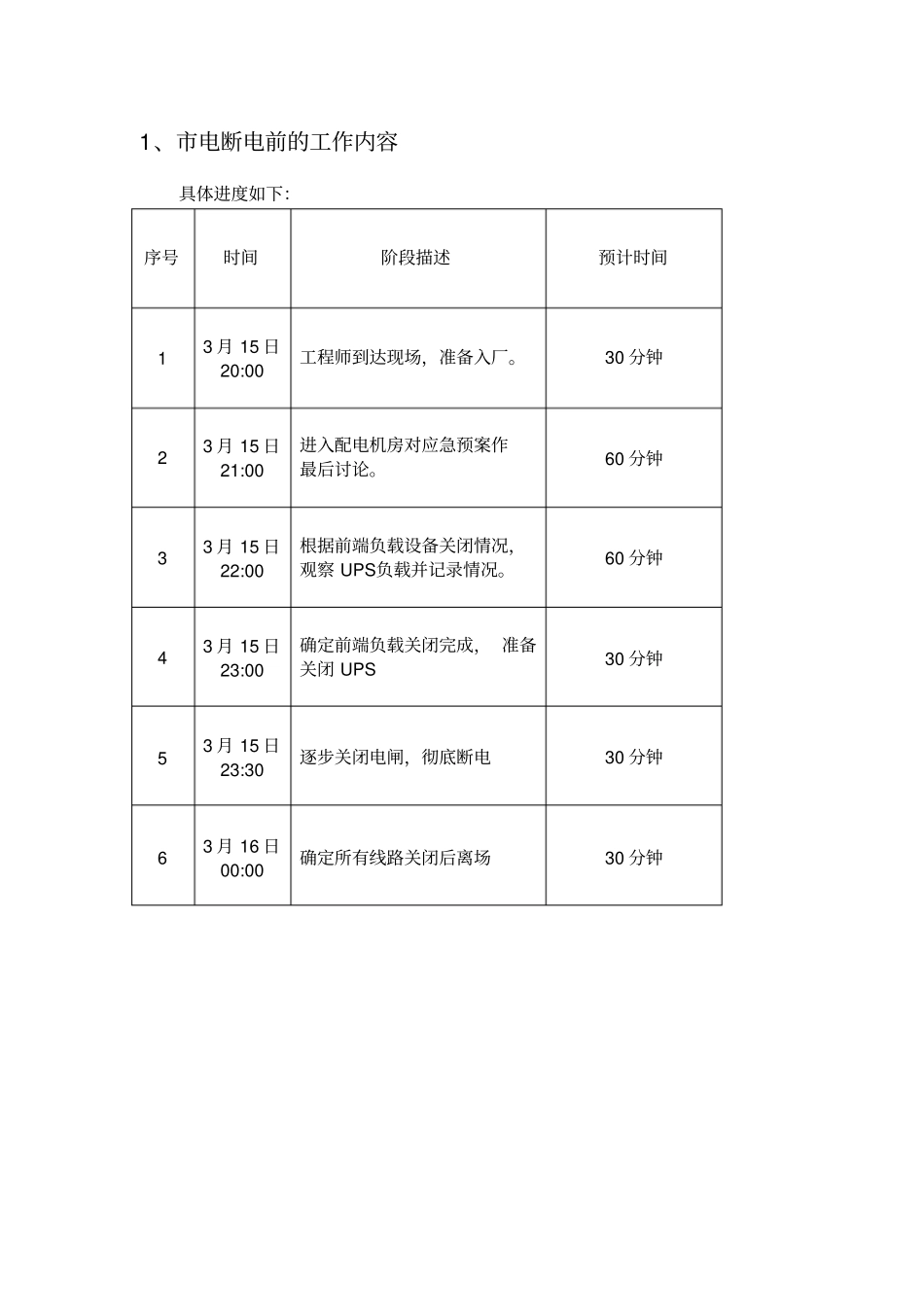

XXXXXXX(集 团 ) 有 限 责 任 公 司强电机房机房应急预案第一 情况简要说明为应对机房可能发生的突发事件,将正在发生或已发生事故的损害程度减轻到最低,确保员工安全,特制定本应急处置预案。第二 应急预案小组成员姓 名职 务服务年限公司名称第三 应急预案本次停电为计划停电,但因计划时间较短,设备使用年限较长,导致备品备件的准备无法及时到位, 根据机房供电环境及配电情况,尽全力保证在通电后所有设备正常工作。预计停电时间为 3 月 16 日 00:00-07:00 1、市电断电前的工作内容具体进度如下:序号时间阶段描述预计时间1 3 月 15 日20:00 工程师到达现场,准备入厂。30 分钟2 3 月 15 日21:00 进入配电机房对应急预案作最后讨论。60 分钟3 3 月 15 日22:00 根据前端负载设备关闭情况,观察 UPS负载并记录情况。60 分钟4 3 月 15 日23:00 确定前端负载关闭完成, 准备关闭 UPS 30 分钟5 3 月 15 日23:30 逐步关闭电闸,彻底断电30 分钟6 3 月 16 日00:00 确定所有线路关闭后离场30 分钟2、市电恢复前的工作内容具体进度如下:序号时间阶段描述预计时间可能出现的情况应急措施1 3月 16日6:00 工程师到达现场,准备入厂。30 分钟/ 2 3月 16日6:30 进入配电机房对市电恢复之前的工作进行最后讨论60 分钟/ 3 3月 16日7:00 市电恢复后,测试市电电压、电流、及波形是否恢复正常20 分钟电压、电流、波形不稳定1 4 3月 16日7:20 在确定市电正常的情况下,开启蓄电池配电箱,并打开 UPS,观察 UPS各项指标知否正常,最后接入市电。30 分钟蓄电池电压不够或 UPS无法正常启动2+3+4 5 3月 16日7:50 通知前端负载可以逐步启动120 分钟UPS负载能力不足或其他不可预知问题2+4 6 3月 16日9:50 确定负载运行正常后离场。/ / / 应急措辞见下表:序号名称措施描述预计时间对前端负载的影响1 市电电闸断开在市电不稳定的情况下,断开市电电闸。保障设备安全。1 分钟延迟开机2 切换旁路工作在蓄电池组或 UPS无法正常工作的情况下, 电路切换为旁路工作状态。1 分钟延迟开机3 蓄电池更换在蓄电池电压不足的情况下,对蓄电池进行单只检测,并更换电压不够的蓄电池。3-5 天不影响4 UPS维修切换到旁路工作后,对UPS进行故障判断并维修。10 天不影响附件 1:UPS检测手册附件 2:配电箱检测内容附件 3:拟投入主要检测、修复设备附件 4:机房主要设备...
