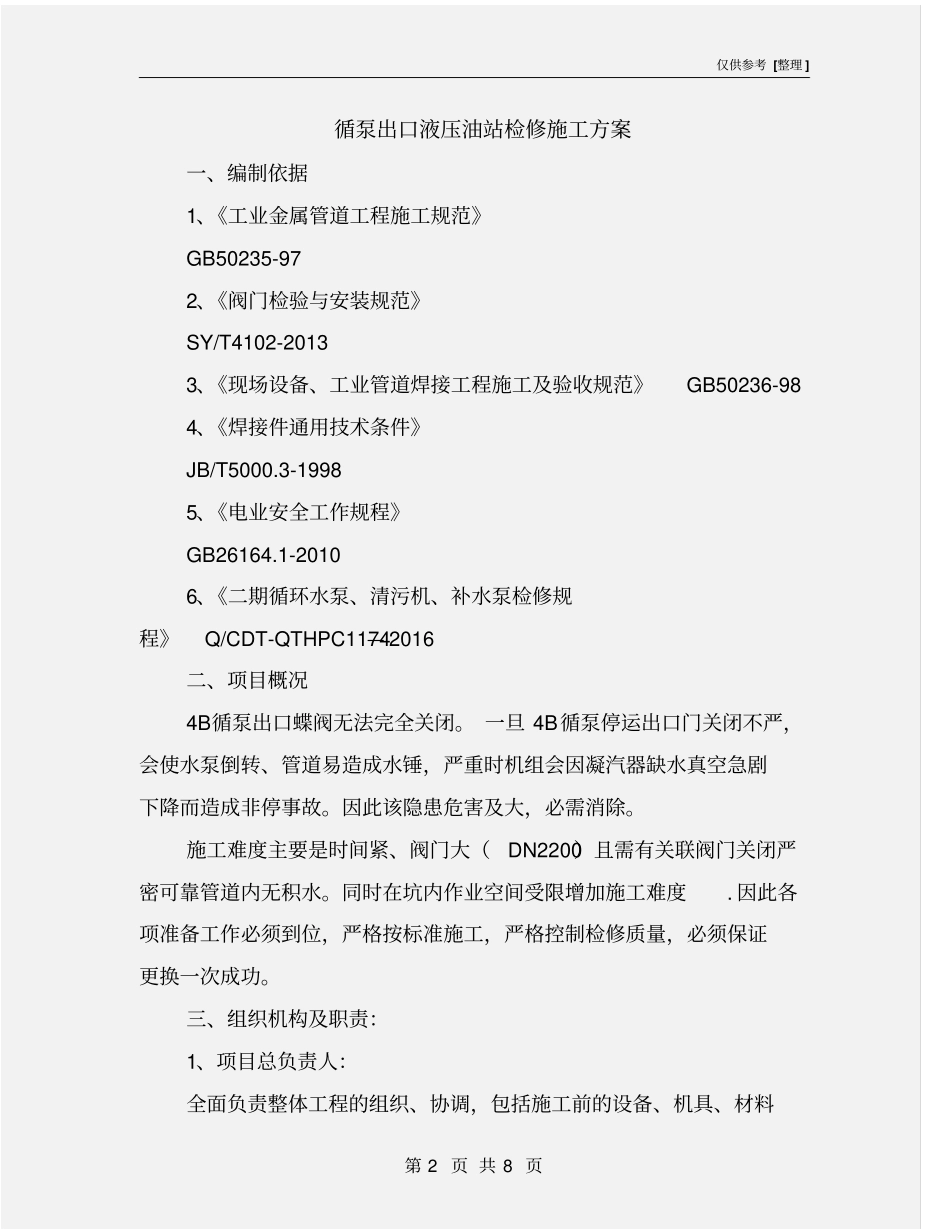

仅供参考 [整理 ] 第 1 页 共 8 页安全管理文书循泵出口液压油站检修施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 8 页循泵出口液压油站检修施工方案一、编制依据1、《工业金属管道工程施工规范》GB50235-97 2、《阀门检验与安装规范》SY/T4102-2013 3、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 4、《焊接件通用技术条件》JB/T5000
3-1998 5、《电业安全工作规程》GB26164
1-2010 6、《二期循环水泵、清污机、补水泵检修规程》Q/CDT-QTHPC1174— 2016 二、项目概况4B循泵出口蝶阀无法完全关闭
一旦 4B循泵停运出口门关闭不严,会使水泵倒转、管道易造成水锤,严重时机组会因凝汽器缺水真空急剧下降而造成非停事故
因此该隐患危害及大,必需消除
施工难度主要是时间紧、阀门大(DN2200)且需有关联阀门关闭严密可靠管道内无积水
同时在坑内作业空间受限增加施工难度
因此各项准备工作必须到位,严格按标准施工,严格控制检修质量,必须保证更换一次成功

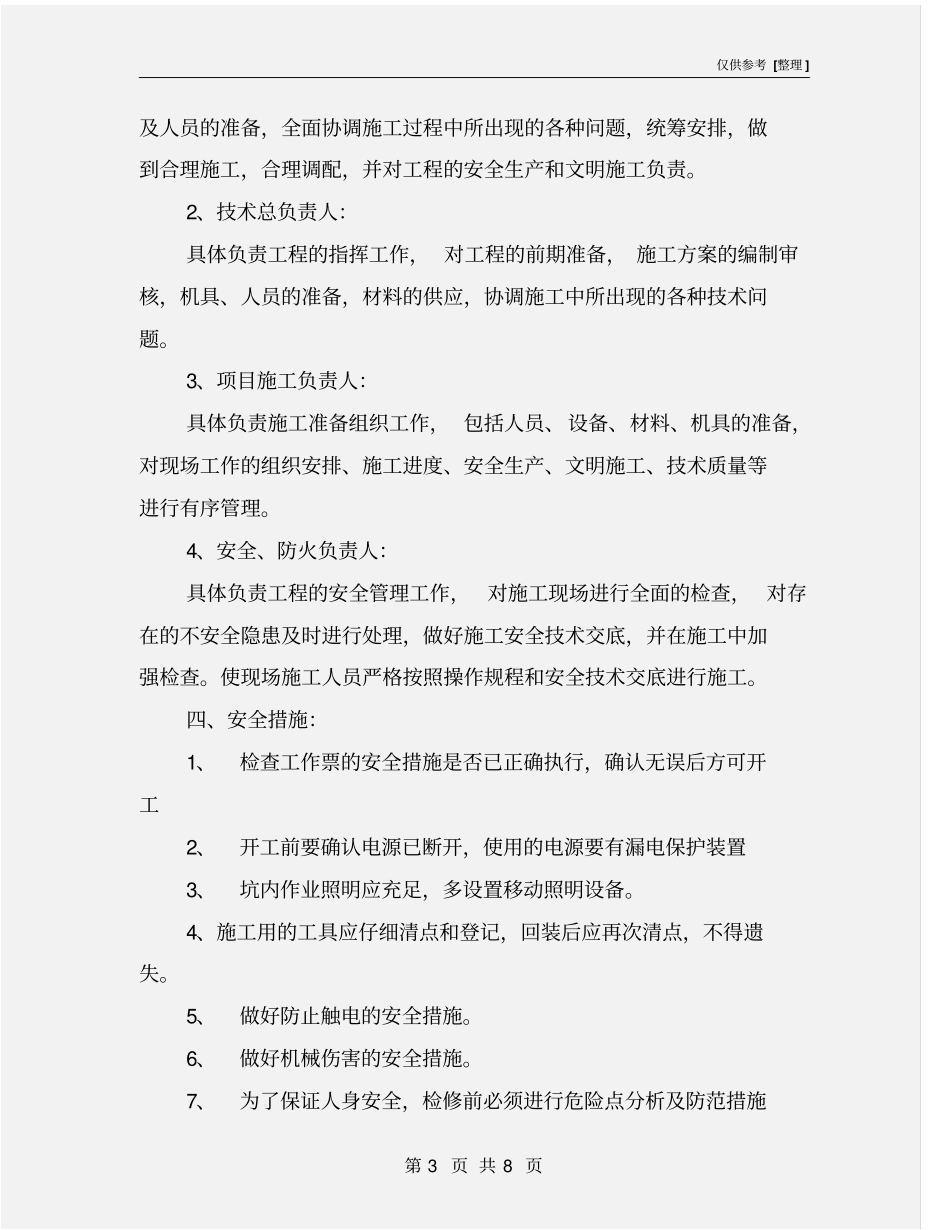

三、组织机构及职责:1、项目总负责人:全面负责整体工程的组织、协调,包括施工前的设备、机具、材料仅供参考 [整理 ] 第 3 页 共 8 页及人员的准备,全面协调施工过程中所出现的各种问题,统筹安排,做到合理施工,合理调配,并对工程的安全生产和文明施工负责
2、技术总负责人:具体负责工程的指挥工作, 对工程的前期准备, 施工方案的编制审核,机具、人员的准备,材料的供应,协调施工中所出现的各种技术问题
3、项目施工负责人:具体负责施工准备组织工作, 包括人员、设备、材料、机具的准备,对现场工作的组织安排、施工进度、安全生产、文明施工、技术质量等进行有序管理
