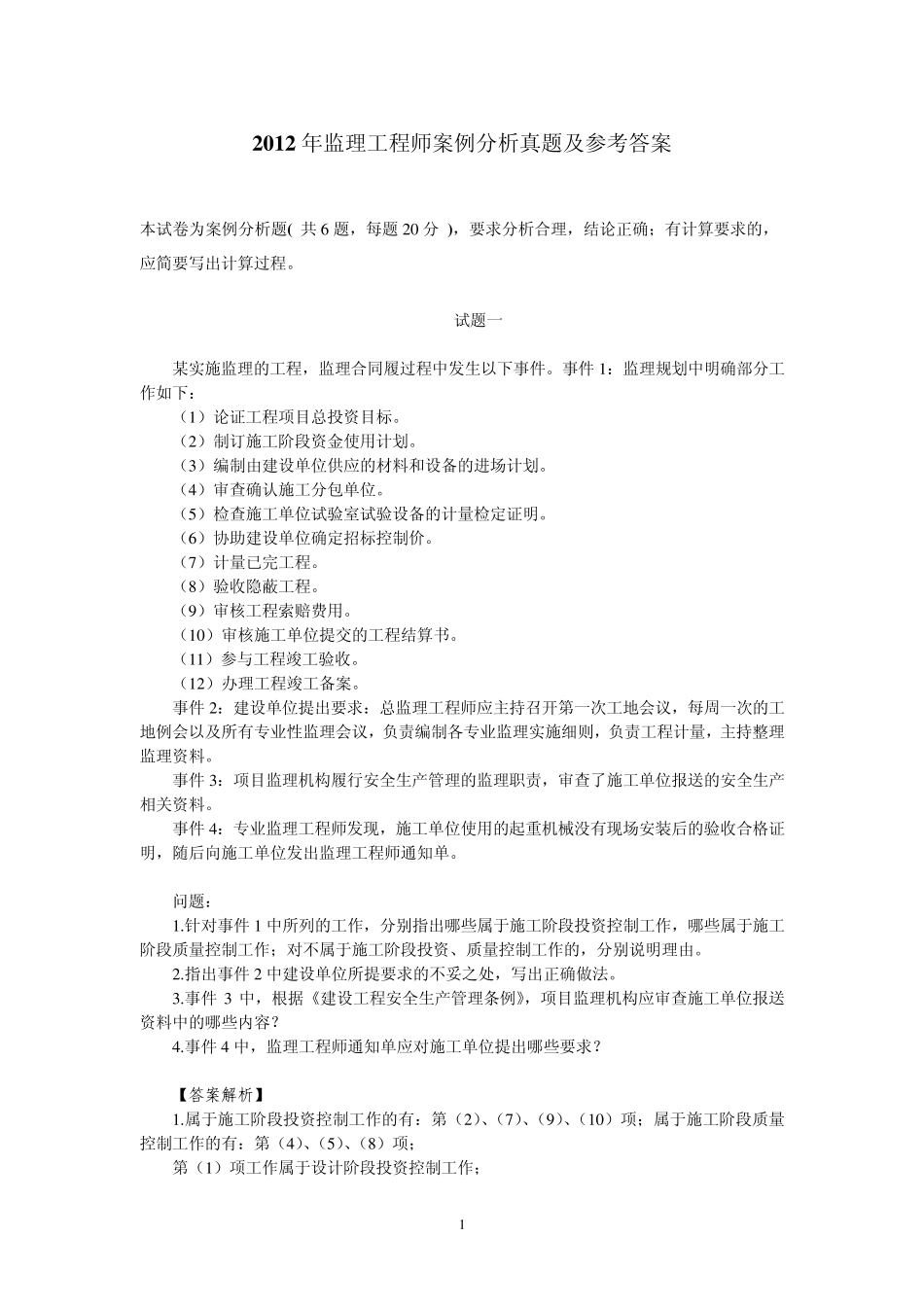

1 2 0 1 2 年监理工程师案例分析真题及参考答案 本试卷为案例分析题( 共 6 题,每题 2 0 分 ),要求分析合理,结论正确;有计算要求的,应简要写出计算过程
试题一 某实施监理的工程,监理合同履过程中发生以下事件
事件 1 :监理规划中明确部分工作如下: (1 )论证工程项目总投资目标
(2 )制订施工阶段资金使用计划
(3 )编制由建设单位供应的材料和设备的进场计划
(4 )审查确认施工分包单位
(5 )检查施工单位试验室试验设备的计量检定证明
(6 )协助建设单位确定招标控制价
(7 )计量已完工程
(8 )验收隐蔽工程
(9 )审核工程索赔费用
(1 0 )审核施工单位提交的工程结算书
(1 1 )参与工程竣工验收
(1 2 )办理工程竣工备案
事件 2 :建设单位提出要求:总监理工程师应主持召开第一次工地会议,每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料
事件 3 :项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料
事件 4 :专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随后向施工单位发出监理工程师通知单
针对事件 1 中所列的工作,分别指出哪些属于施工阶段投资控制工作,哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由
指出事件 2 中建设单位所提要求的不妥之处,写出正确做法
事件 3 中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容
事件 4 中,监理工程师通知单应对施工单位提出哪些要求
【答案解析】 1

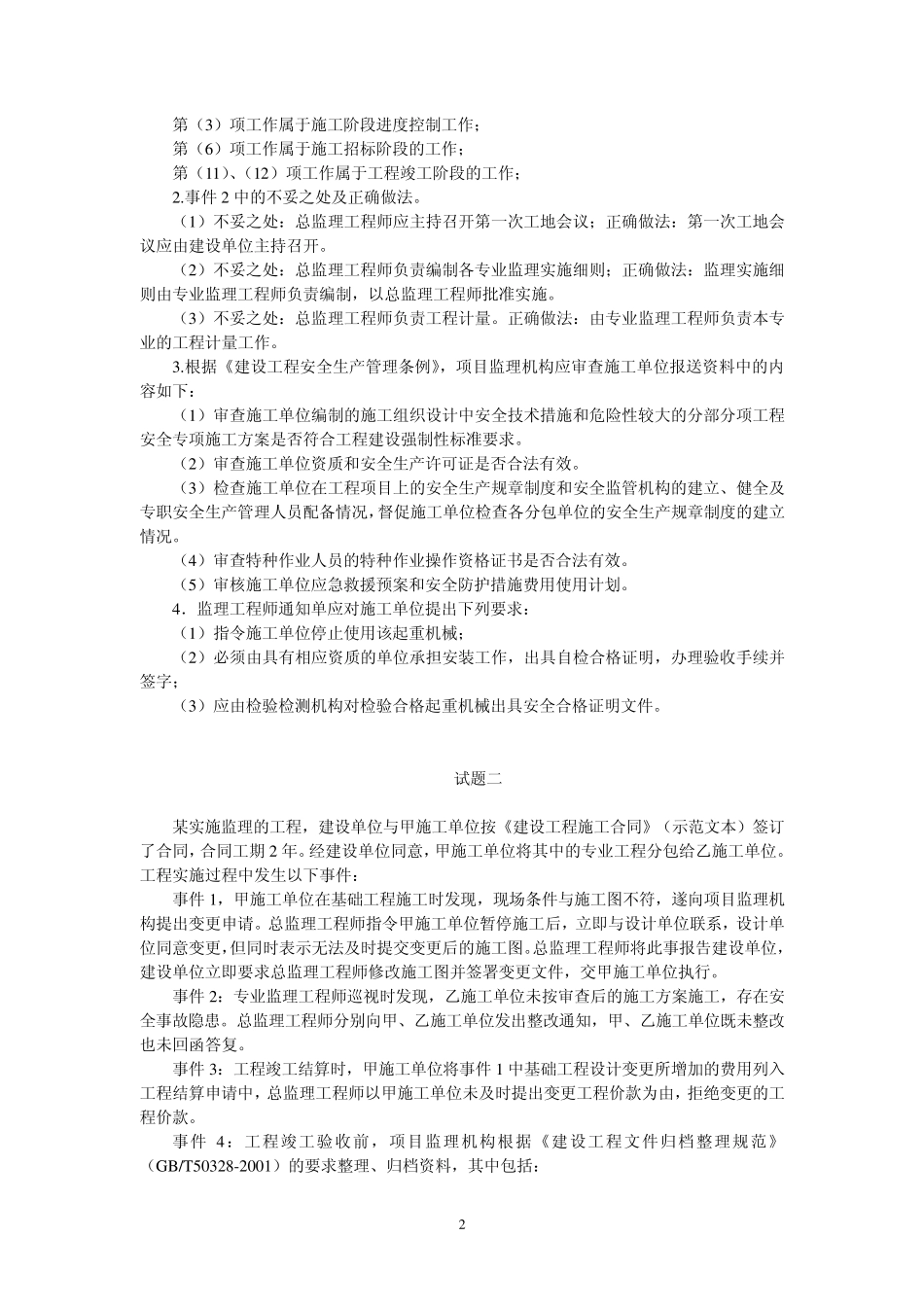

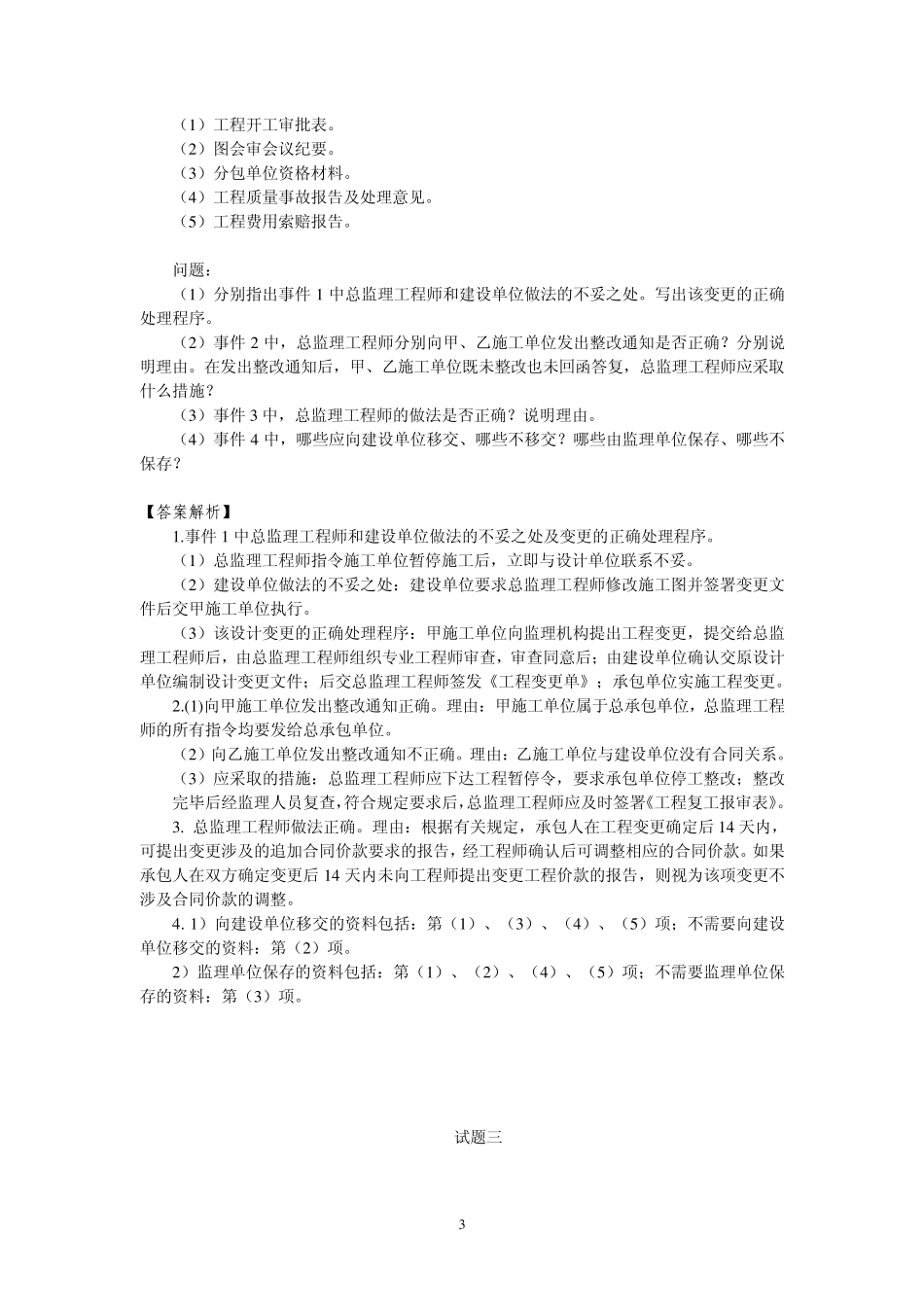

属于施工阶段投资控制工作的有:第(2 )、(7 )、(9 )、(1 0 )项;属于施工阶段质量控制
