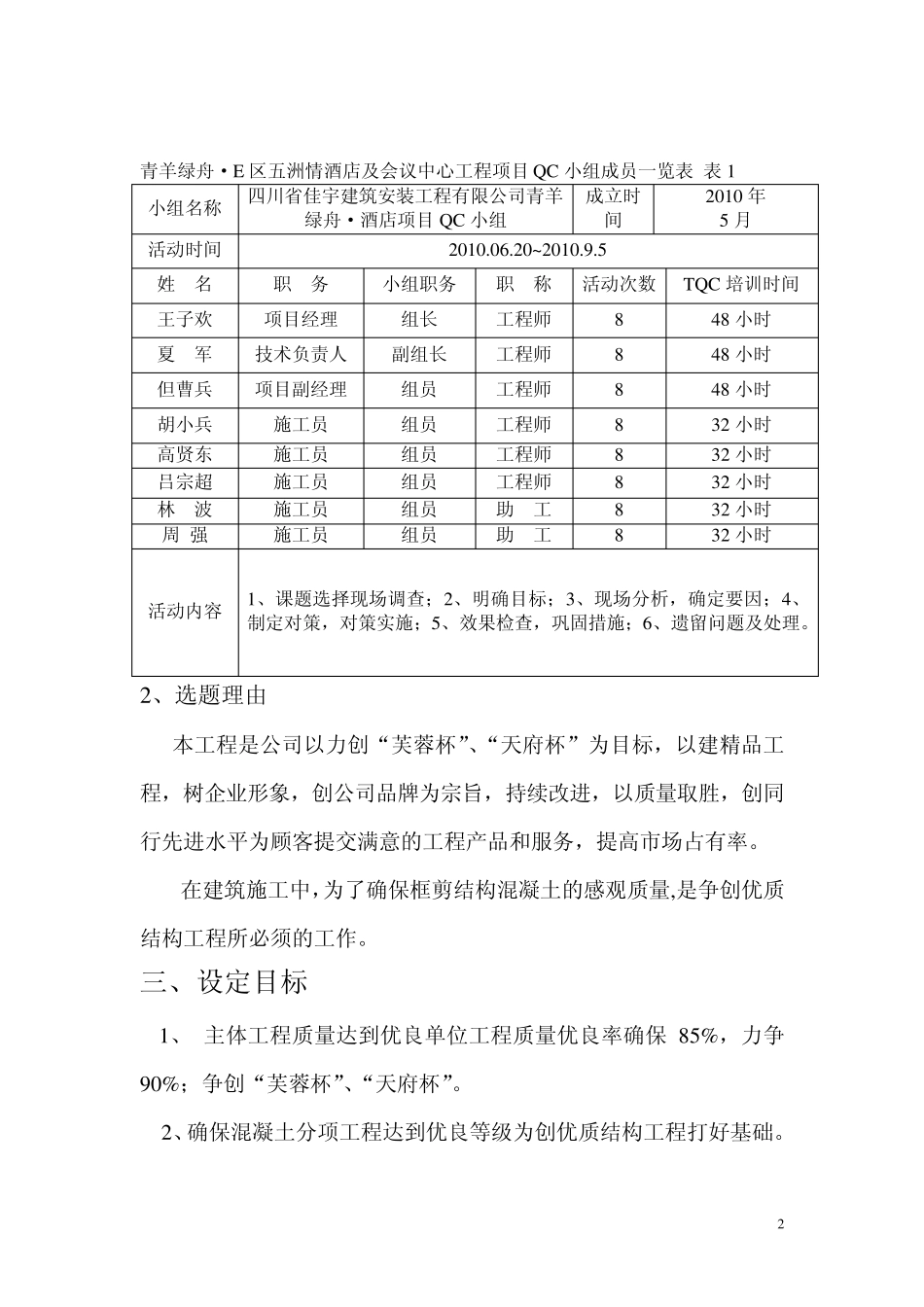

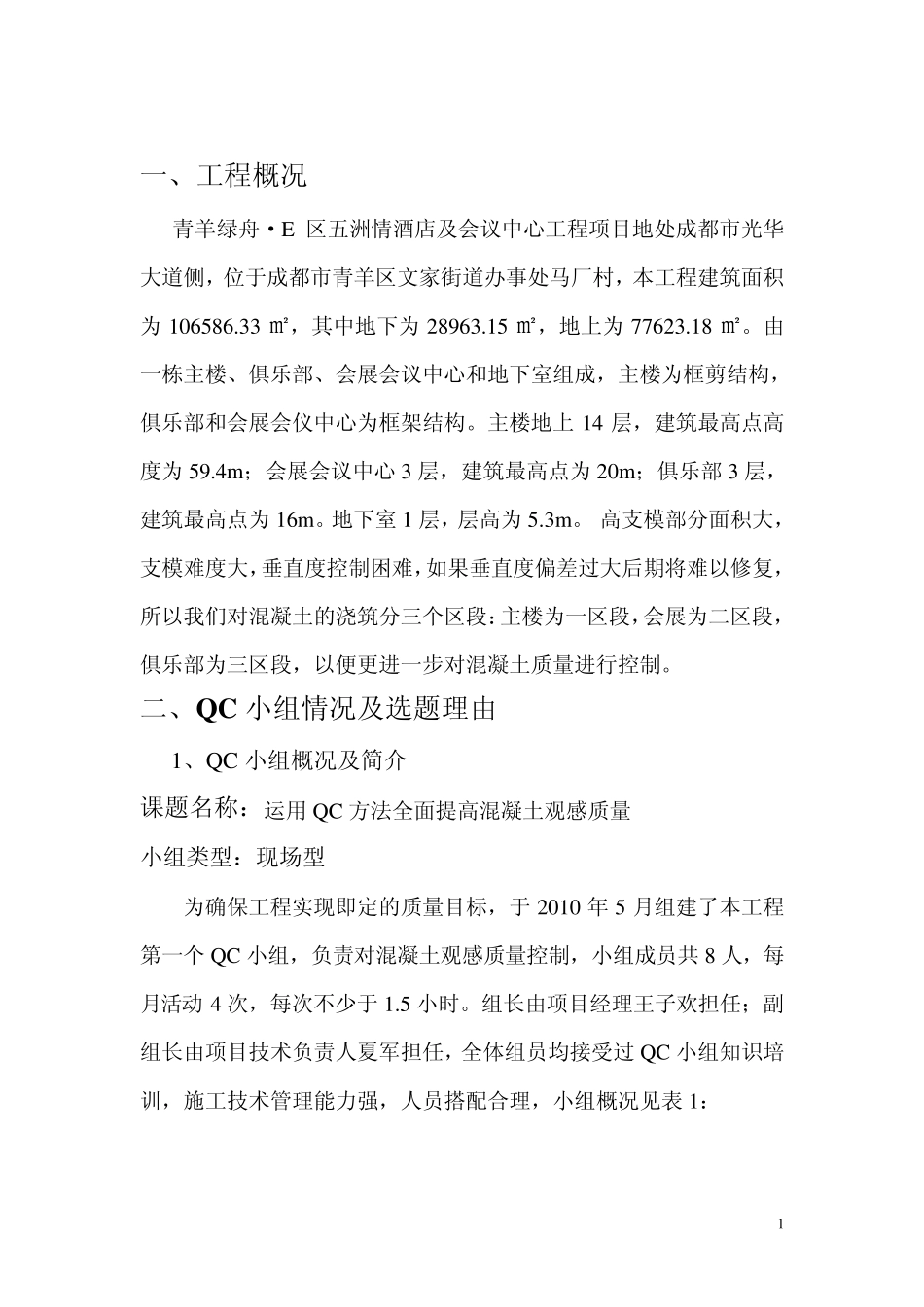

运用QC 方法 施工单位:四川省佳宇建筑安装工程有限公司 QC 小组名称:青羊绿舟·E 区五洲情酒店及会议中心工程项目 QC 小组 1 一、工程概况 青羊绿舟·E 区五洲情酒店及会议中心工程项目地处成都市光华大道侧,位于成都市青羊区文家街道办事处马厂村,本工程建筑面积为 106586.33 ㎡,其中地下为 28963.15 ㎡,地上为 77623.18 ㎡。由一栋主楼、俱乐部、会展会议中心和地下室组成,主楼为框剪结构,俱乐部和会展会仪中心为框架结构。主楼地上 14 层,建筑最高点高度为 59.4m;会展会议中心 3 层,建筑最高点为 20m;俱乐部 3 层,建筑最高点为 16m。地下室 1 层,层高为 5.3m。 高支模部分面积大,支模难度大,垂直度控制困难,如果垂直度偏差过大后期将难以修复,所以我们对混凝土的浇筑分三个区段:主楼为一区段,会展为二区段,俱乐部为三区段,以便更进一步对混凝土质量进行控制。 二、QC 小组情况及选题理由 1、QC 小组概况及简介 课题名称:运用 QC 方法全面提高混凝土观感质量 小组类型:现场型 为确保工程实现即定的质量目标,于 2010 年 5 月组建了本工程第一个 QC 小组,负责对混凝土观感质量控制,小组成员共 8 人,每月活动 4 次,每次不少于 1.5 小时。组长由项目经理王子欢担任;副组长由项目技术负责人夏军担任,全体组员均接受过 QC 小组知识培训,施工技术管理能力强,人员搭配合理,小组概况见表 1: 2 青羊绿舟·E 区五洲情酒店及会议中心工程项目 QC 小组成员一览表 表 1 小组名称 四川省佳宇建筑安装工程有限公司青羊绿舟·酒店项目 QC 小组 成立时间 2010 年 5 月 活动时间 2010.06.20~2010.9.5 姓 名 职 务 小组职务 职 称 活动次数 TQC 培训时间 王子欢 项目经理 组长 工程师 8 48 小时 夏 军 技术负责人 副组长 工程师 8 48 小时 但曹兵 项目副经理 组员 工程师 8 48 小时 胡小兵 施工员 组员 工程师 8 32 小时 高贤东 施工员 组员 工程师 8 32 小时 吕宗超 施工员 组员 工程师 8 32 小时 林 波 施工员 组员 助 工 8 32 小时 周 强 施工员 组员 助 工 8 32 小时 活动内容 1、课题选择现场调查;2、明确目标;3、现场分析,确定要因;4、制定对策,对策实施;5、效果检查,巩固措施;6、遗留问题及处理。 2、选题理由 本工程是公司以力创“芙蓉杯”、“天府杯”为...
