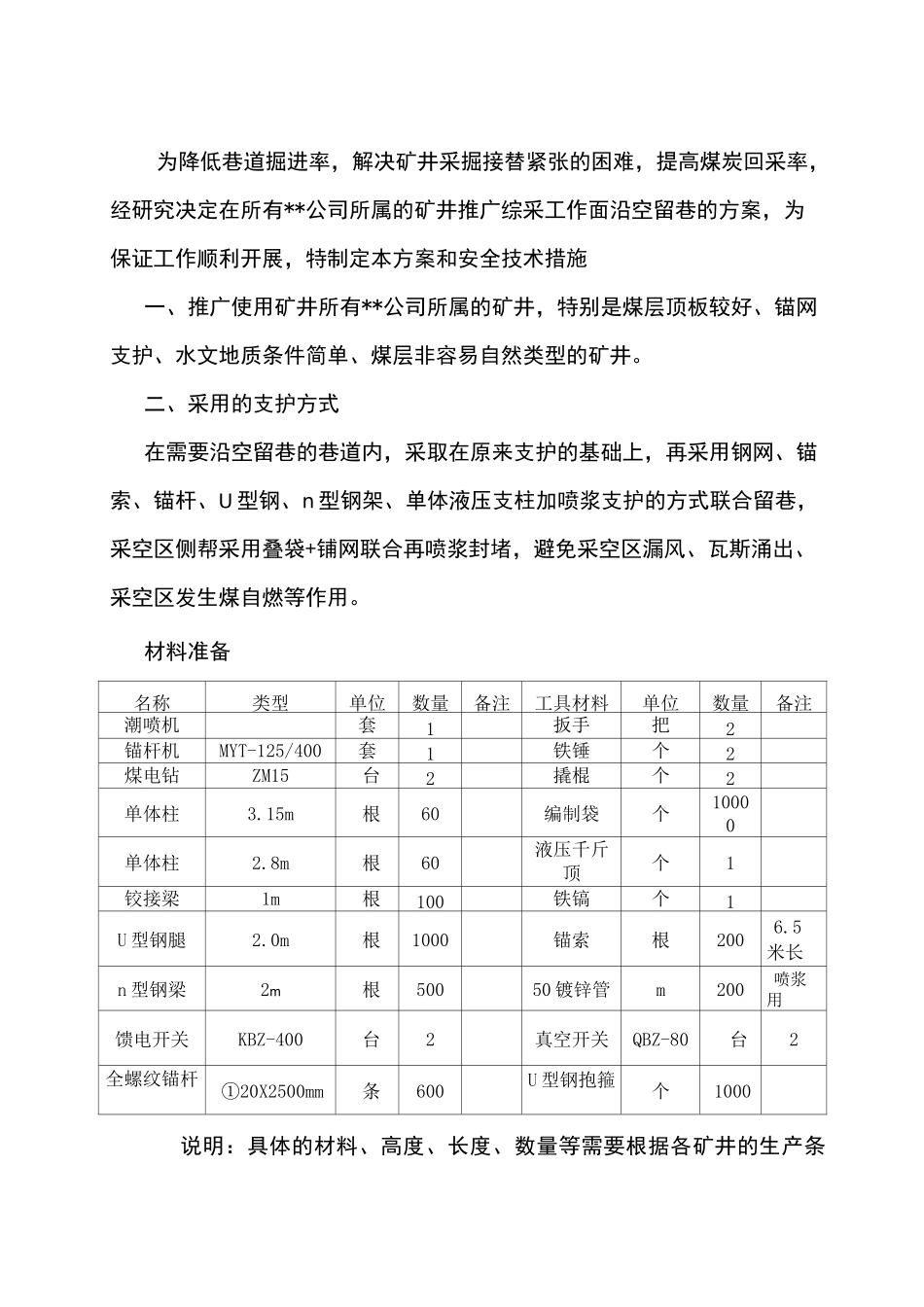

综采工作面沿空留巷方案及安全技术措施***********公司为降低巷道掘进率,解决矿井采掘接替紧张的困难,提高煤炭回采率,经研究决定在所有**公司所属的矿井推广综采工作面沿空留巷的方案,为保证工作顺利开展,特制定本方案和安全技术措施一、推广使用矿井所有**公司所属的矿井,特别是煤层顶板较好、锚网支护、水文地质条件简单、煤层非容易自然类型的矿井。二、采用的支护方式在需要沿空留巷的巷道内,采取在原来支护的基础上,再采用钢网、锚索、锚杆、U 型钢、n 型钢架、单体液压支柱加喷浆支护的方式联合留巷,采空区侧帮采用叠袋+铺网联合再喷浆封堵,避免采空区漏风、瓦斯涌出、采空区发生煤自燃等作用。材料准备名称类型单位数量备注工具材料单位数量备注潮喷机套1扳手把2锚杆机MYT-125/400套1铁锤个2煤电钻ZM15台2撬棍个2单体柱3.15m根60编制袋个10000单体柱2.8m根60液压千斤顶个1铰接梁1m根100铁镐个1U 型钢腿2.0m根1000锚索根2006.5米长n 型钢梁2m根50050 镀锌管m200喷浆用馈电开关KBZ-400台2真空开关QBZ-80台2全螺纹锚杆①20X2500mm条600U 型钢抱箍个1000说明:具体的材料、高度、长度、数量等需要根据各矿井的生产条件、支护方式等制定。三、施工顺序及相关技术参数准备工作 f 加强支护 f 打眼放炮 f 推采支护 f 袋装矸石压网 f 喷浆 f 单体柱回收1、准备工作:提前调整工作面保持机尾端头支架上边平回风巷下帮边线,备足 U 型钢腿、n 型钢梁、单体支柱、打锚索、打炮眼所需的工具材料等。2、加强支护:在原来巷道锚杆支护的基础上,再利用锚索加强支护:留巷巷道煤壁往外 500mm 打一排,间隔 1.9m 再打一排,矩形布置,间、排距 1900mm*3000mm,锚索长度 6.5m,斜向边帮 15°布置。同时,工作面超前支护必须按规定同步完成。具体的支护方式、支护数据、角度、长度等要根据矿井的条件具体计算确定。3、打眼放炮:加强支护后沿回风巷(上顺槽)或进风巷(下顺槽)帮顶板与煤层交接处布置炮眼预裂爆破。爆破超前工作面煤壁保持 4 米,炮眼要求与顶板保持 60°、炮眼深度 2.5 米和 4 米间隔布置,间距 0.5 米,2.5 米深炮眼装药量为半节(15 克/节),4 米深炮眼装药量为一节(30 克/节)。各矿井也可以根据各自条件确定是否需要爆破或爆破的数据。4、推采支护:(1)推采过程中端头支架要注意与超前支护的单体配合工作,确保顶板支护到位,严禁出现空顶行为。(2)压网临时支护:推采移机尾架后...
