项目部对进场材料严格把控,安排试验计划,对混凝土、钢材、焊接件、砌体材料、水泥骨料及其他材料及时送检报验,确保材料使用符合业主要求

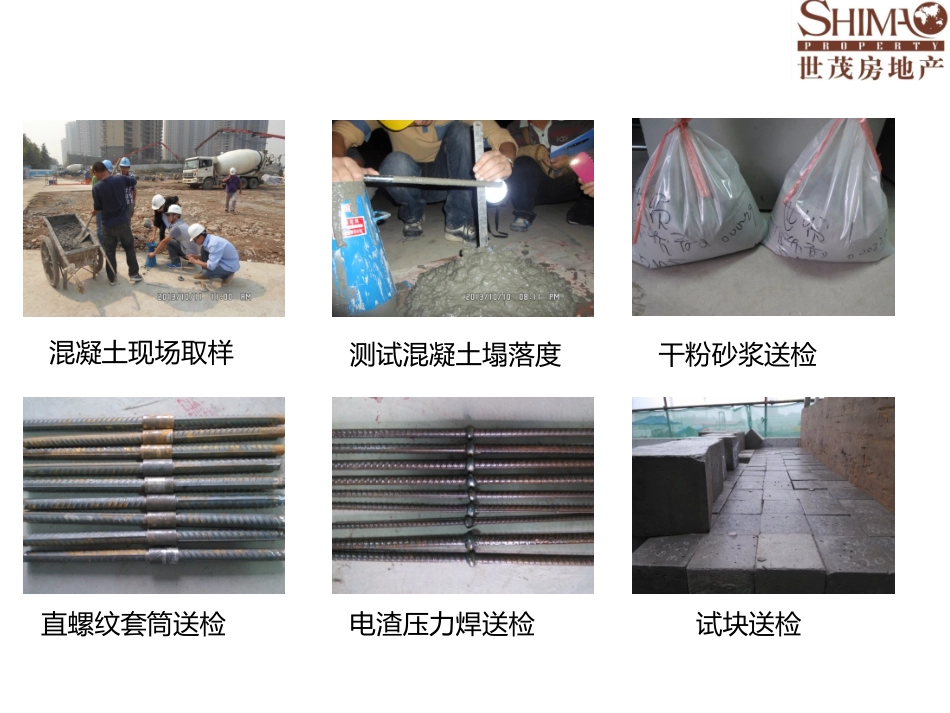

第一节、原材料把控设备材料送审表钢筋材料报审钢筋焊接试验台账钢筋原材进场台账混凝土现场取样测试混凝土塌落度干粉砂浆送检直螺纹套筒送检电渣压力焊送检试块送检1、钢筋工程质量控制通过对新进场钢筋工班组进行交底,明确钢筋绑扎要求及质量标准
过程中进行检查与监督,在钢筋绑扎工序完成后,项目部实测实量小组和监理单位共同依据世茂集团苏沪区《在建工程质量评价标准》对钢筋绑扎进行实测实量
合格率低于80%要求班组全面整改后再报项目部实测,实测结果及实测位置记录小白图中,班组对实测不合格处进行整改,整改合格后方可进行下道工序

第二节、钢筋工程2、钢筋工程交底会钢筋工程交底会议针对剪力墙拉钩间距、拉钩绑扎、箍筋间距等质量通病进行钢筋工程专项交底
通过交底,现场钢筋绑扎效果明显,大大减少了拉钩及箍筋漏扎、拉钩及箍筋间距过大,剪力墙水平钢筋跳扎的质量问题
3、直螺纹钢筋质量控制丝头长度控制严格控制直螺纹接头滚扎丝头牙数为14压、丝头长度为40
5mm,对已加工好的丝头戴保护套
丝头戴保护帽套筒长度控制板筋绑扎楼板钢筋钢筋马蹬4、钢筋马蹬为防止因楼板钢筋因施工人员踩踏二弯曲变形,采用弯曲的条形马蹬代替传统马蹬的点受力
箍筋间距皮数杆5、箍筋间距、剪力墙水平筋间距皮数杆柱箍筋、剪力墙水平筋按设计间距用油漆分色标划在皮数杆上,柱箍筋或剪力墙水平筋绑扎时将皮数杆立在构件的对角处,绑扎箍筋和水平筋时按皮数杆进行绑扎
水平筋间距皮数杆外墙钢筋成型板面钢筋成型底板底层钢筋成型预留钢筋上黄油上塑料套筒缠塑料胶带预留钢筋保护措施1、模板工程质量控制项目开工前,项目部与监理单位共同确定质量控制节点做法,对施工工人进行方案交底,确保方案得以在现场施工中应用
在平台板搭设完成后,项目部实测实
