铜凤线 n 接入三家桥变线路工程1 检测依据及标准 32 工程概况 33 采用检测设备 44 现场检测 55 检测成果 86 资料移交表
107 检测曲线图
1031 检测依据及标准1

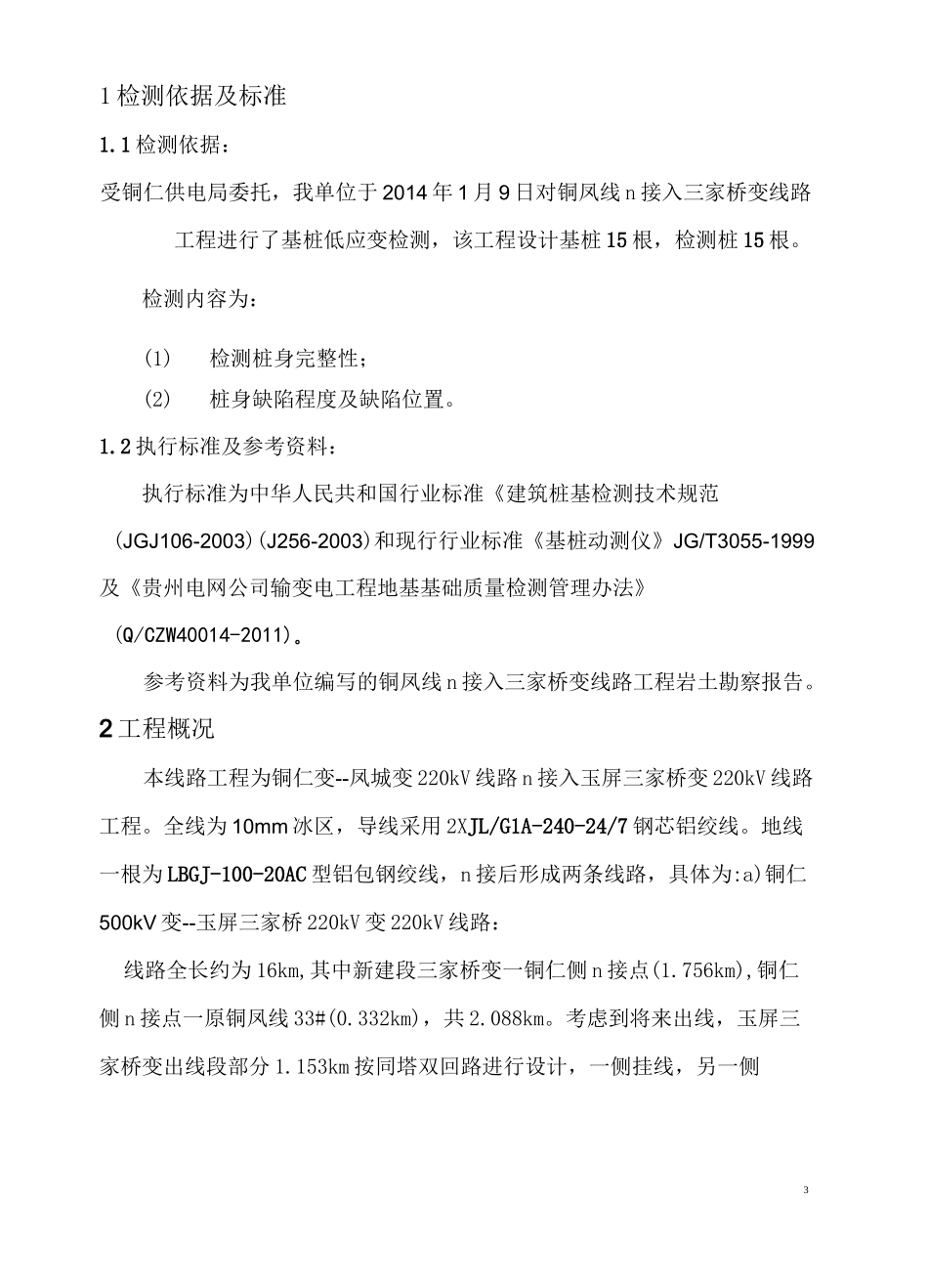

1 检测依据:受铜仁供电局委托,我单位于 2014 年 1 月 9 日对铜凤线 n 接入三家桥变线路工程进行了基桩低应变检测,该工程设计基桩 15 根,检测桩 15 根
检测内容为:(1)检测桩身完整性;(2)桩身缺陷程度及缺陷位置
2 执行标准及参考资料:执行标准为中华人民共和国行业标准《建筑桩基检测技术规范(JGJ106-2003)(J256-2003)和现行行业标准《基桩动测仪》JG/T3055-1999及《贵州电网公司输变电工程地基基础质量检测管理办法》(Q/CZW40014-2011)
参考资料为我单位编写的铜凤线 n 接入三家桥变线路工程岩土勘察报告
2 工程概况本线路工程为铜仁变--凤城变 220kV 线路 n 接入玉屏三家桥变 220kV 线路工程
全线为 10mm 冰区,导线采用 2XJL/G1A-240-24/7 钢芯铝绞线
地线一根为 LBGJ-100-20AC 型铝包钢绞线,n 接后形成两条线路,具体为:a)铜仁500kV 变--玉屏三家桥 220kV 变 220kV 线路:线路全长约为 16km,其中新建段三家桥变一铜仁侧 n 接点(1
756km),铜仁侧 n 接点一原铜凤线 33#(0
332km),共 2
考虑到将来出线,玉屏三家桥变出线段部分 1
153km 按同塔双回路进行设计,一侧挂线,另一侧4Sv=10
10mV/m・s-220—2000)Hz作为备用
855km 按单回路进行设计
b)三家桥 220kV 变一凤城变 220kV 变 220kV 线路:线路全长约为 67km,其中新建段三家桥变一凤城变侧 n 接点(1
