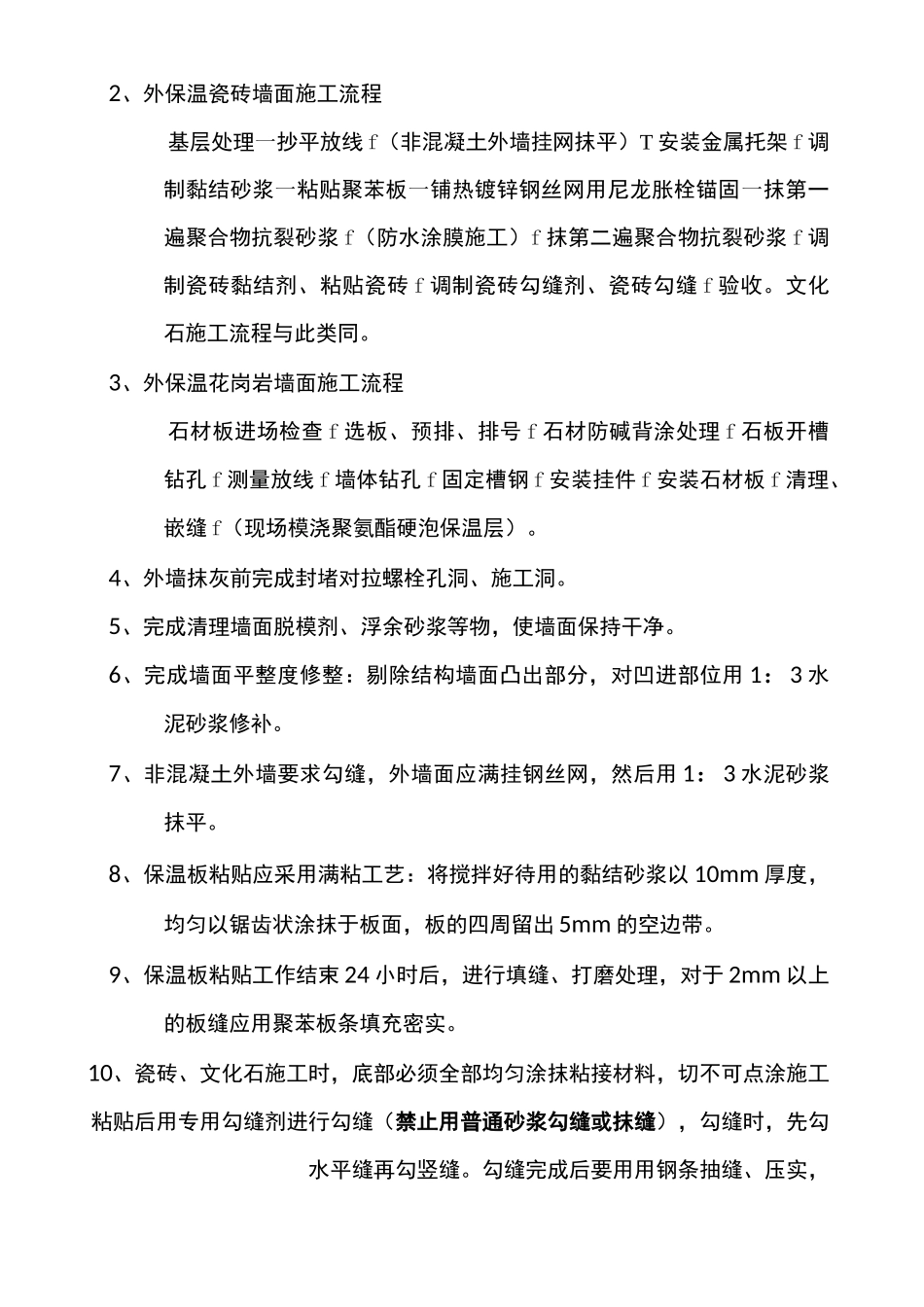

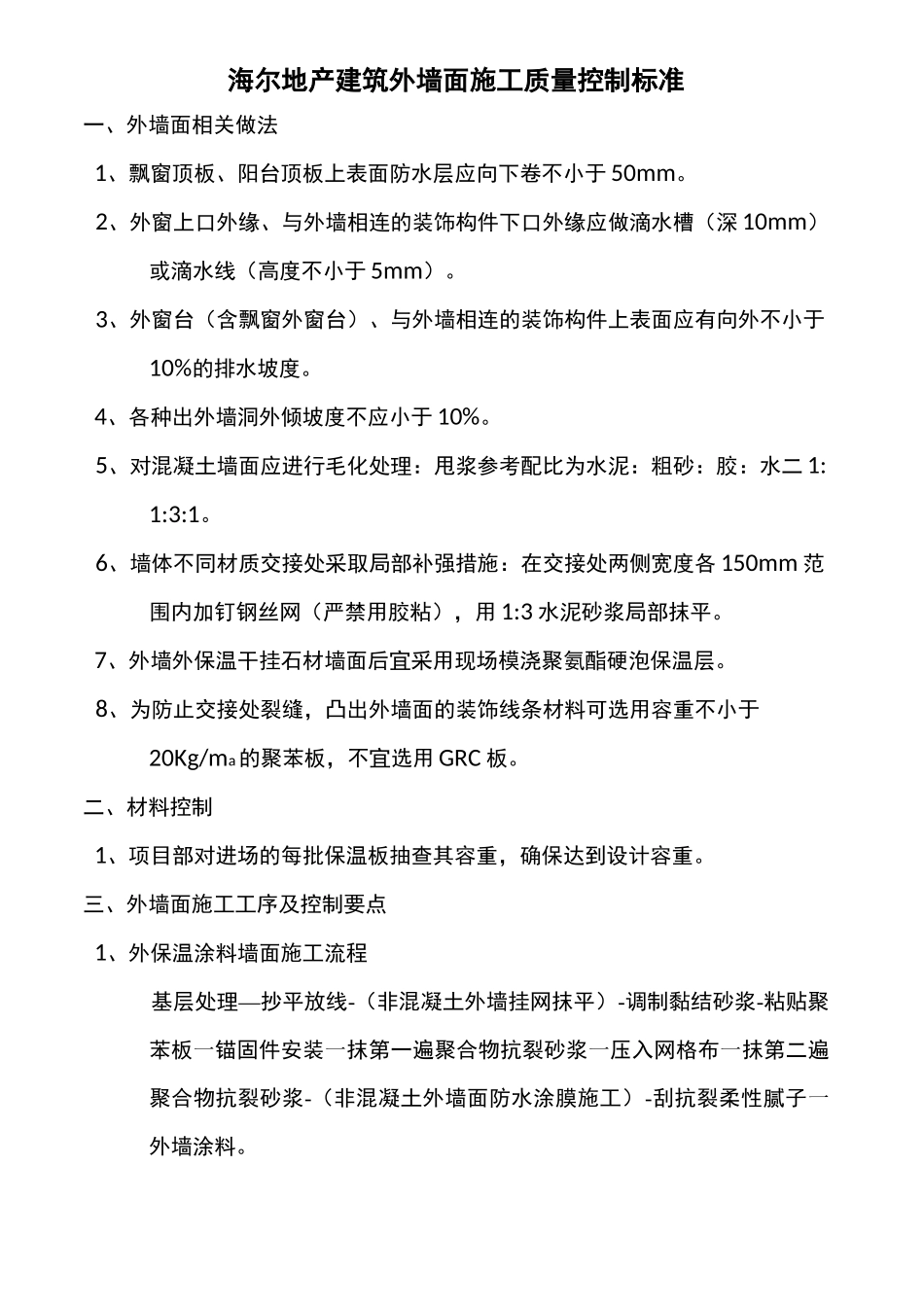

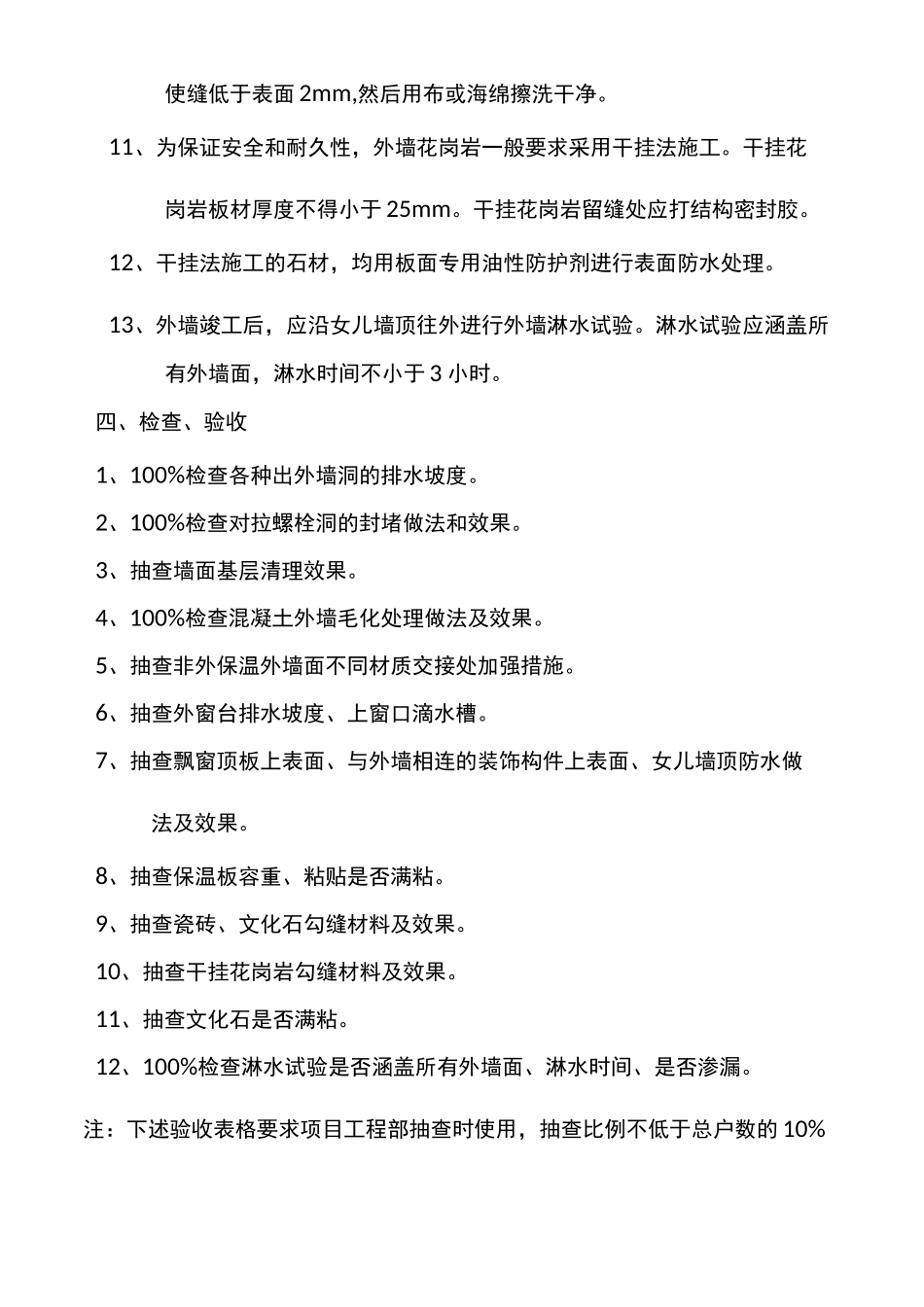

海尔地产建筑外墙面施工质量控制标准一、外墙面相关做法1、飘窗顶板、阳台顶板上表面防水层应向下卷不小于 50mm。2、外窗上口外缘、与外墙相连的装饰构件下口外缘应做滴水槽(深 10mm)或滴水线(高度不小于 5mm)。3、外窗台(含飘窗外窗台)、与外墙相连的装饰构件上表面应有向外不小于10%的排水坡度。4、各种出外墙洞外倾坡度不应小于 10%。5、对混凝土墙面应进行毛化处理:甩浆参考配比为水泥:粗砂:胶:水二 1:1:3:1。6、墙体不同材质交接处采取局部补强措施:在交接处两侧宽度各 150mm 范围内加钉钢丝网(严禁用胶粘),用 1:3 水泥砂浆局部抹平。7、外墙外保温干挂石材墙面后宜采用现场模浇聚氨酯硬泡保温层。8、为防止交接处裂缝,凸出外墙面的装饰线条材料可选用容重不小于20Kg/ma的聚苯板,不宜选用 GRC 板。二、材料控制1、项目部对进场的每批保温板抽查其容重,确保达到设计容重。三、外墙面施工工序及控制要点1、外保温涂料墙面施工流程基层处理―抄平放线-(非混凝土外墙挂网抹平)-调制黏结砂浆-粘贴聚苯板一锚固件安装一抹第一遍聚合物抗裂砂浆一压入网格布一抹第二遍聚合物抗裂砂浆-(非混凝土外墙面防水涂膜施工)-刮抗裂柔性腻子一外墙涂料。2、外保温瓷砖墙面施工流程基层处理一抄平放线 f(非混凝土外墙挂网抹平)T 安装金属托架 f 调制黏结砂浆一粘贴聚苯板一铺热镀锌钢丝网用尼龙胀栓锚固一抹第一遍聚合物抗裂砂浆 f(防水涂膜施工)f 抹第二遍聚合物抗裂砂浆 f 调制瓷砖黏结剂、粘贴瓷砖 f 调制瓷砖勾缝剂、瓷砖勾缝 f 验收。文化石施工流程与此类同。3、外保温花岗岩墙面施工流程石材板进场检查 f 选板、预排、排号 f 石材防碱背涂处理 f 石板开槽钻孔 f 测量放线 f 墙体钻孔 f 固定槽钢 f 安装挂件 f 安装石材板 f 清理、嵌缝 f(现场模浇聚氨酯硬泡保温层)。4、外墙抹灰前完成封堵对拉螺栓孔洞、施工洞。5、完成清理墙面脱模剂、浮余砂浆等物,使墙面保持干净。6、完成墙面平整度修整:剔除结构墙面凸出部分,对凹进部位用 1:3 水泥砂浆修补。7、非混凝土外墙要求勾缝,外墙面应满挂钢丝网,然后用 1:3 水泥砂浆抹平。8、保温板粘贴应采用满粘工艺:将搅拌好待用的黏结砂浆以 10mm 厚度,均匀以锯齿状涂抹于板面,板的四周留出 5mm 的空边带。9、保温板粘贴工作结束 24 小时后,进行填缝、打磨处理,对于 2mm 以上的板缝应用聚苯板条填充密实。10、瓷砖、文...
