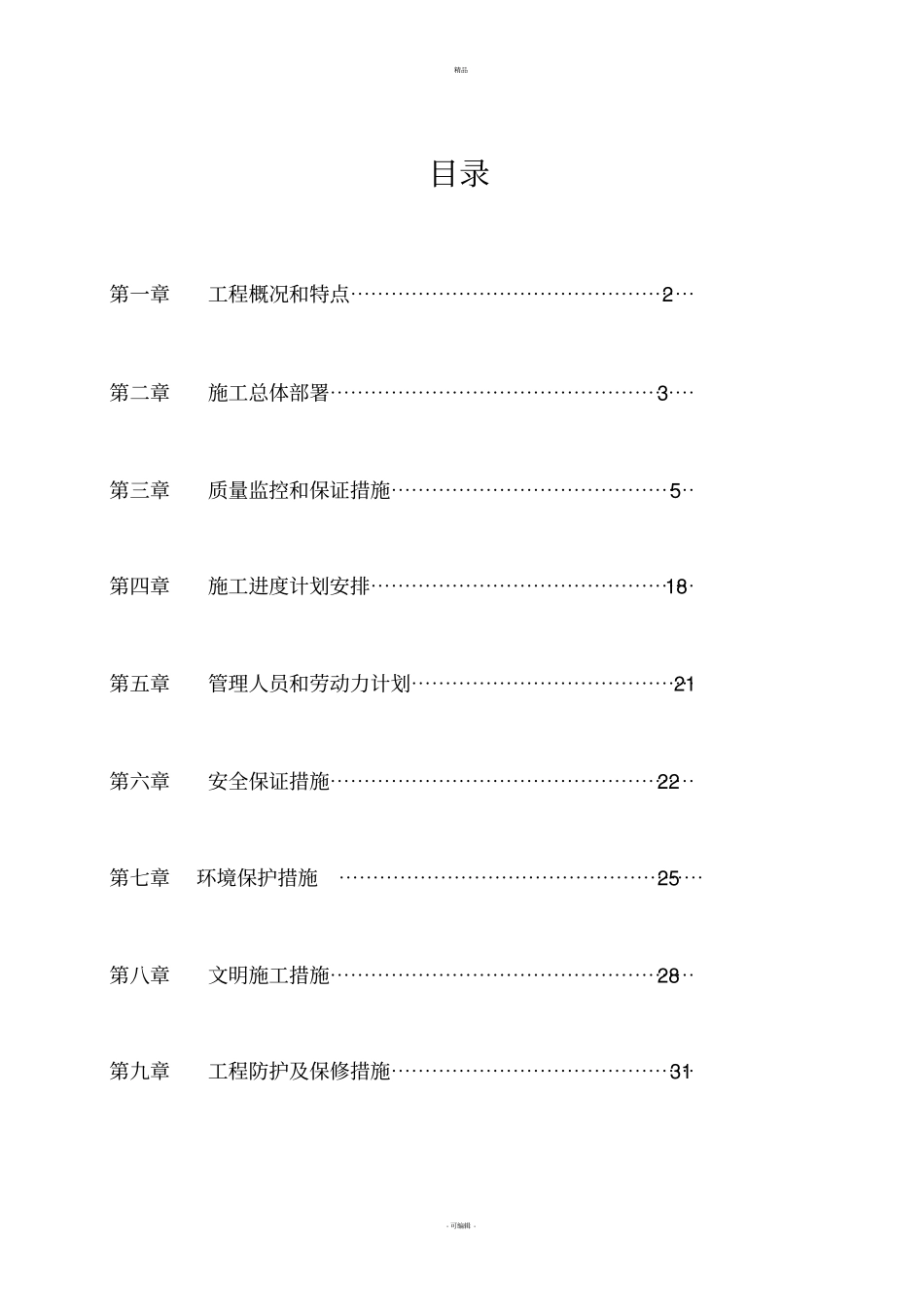

精品- 可编辑 - 目录第一章工程概况和特点⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第二章施工总体部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3第三章质量监控和保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5第四章施工进度计划安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯18第五章管理人员和劳动力计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯21第六章安全保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯22第七章环境保护措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯25第八章文明施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯28第九章工程防护及保修措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯31精品- 可编辑 - 第一章 工程概况和特点第一节工程概况本标段截污干管工程起点为县游泳管,终点至昙石村龙眼园,里程由K1+190
42~K2+613
96,全长1423
主干管均为混凝土满包DN800 钢筋混凝土管,支管为混凝土满包DN500 、DN400 和 DN300 管
检查井共计 52 座,其中承压井(钢筋混凝土)36 座,溢流井(钢筋混凝土)5 座,截留井(砖砌) 9 座和 2 座普通检查井
第二节工程特点本工程管道埋深均为1
2 米,管道坡度为千分之一
由于无地质勘察资料,其土质可能多为淤泥、粘土和流沙
局部地区不排除有坚石可能
由于排放口一直在排放污水无法排干,建设方要求2009 年 1 月中旬完成该段管道,工期只有70 天,再加地形限制和诸多因素妨碍施工,因此任务重、工期紧、质量要求高,施工中需合理划分施工段,科学组织劳动力
第三节 交通条件和服务设施本工程处县城内,有相对便利的运输网,但由于河道内施工场地的特殊性木材料不能直接运至施工地点,需二次转运
本工程采用碎石混凝土基础,回填材料相对比较少
电力由施工方自行考虑,为保证施工的连续精品- 可编辑 - 性,在施工时处理电路来源和购买数台大功率发电机,以保证施工的需要
