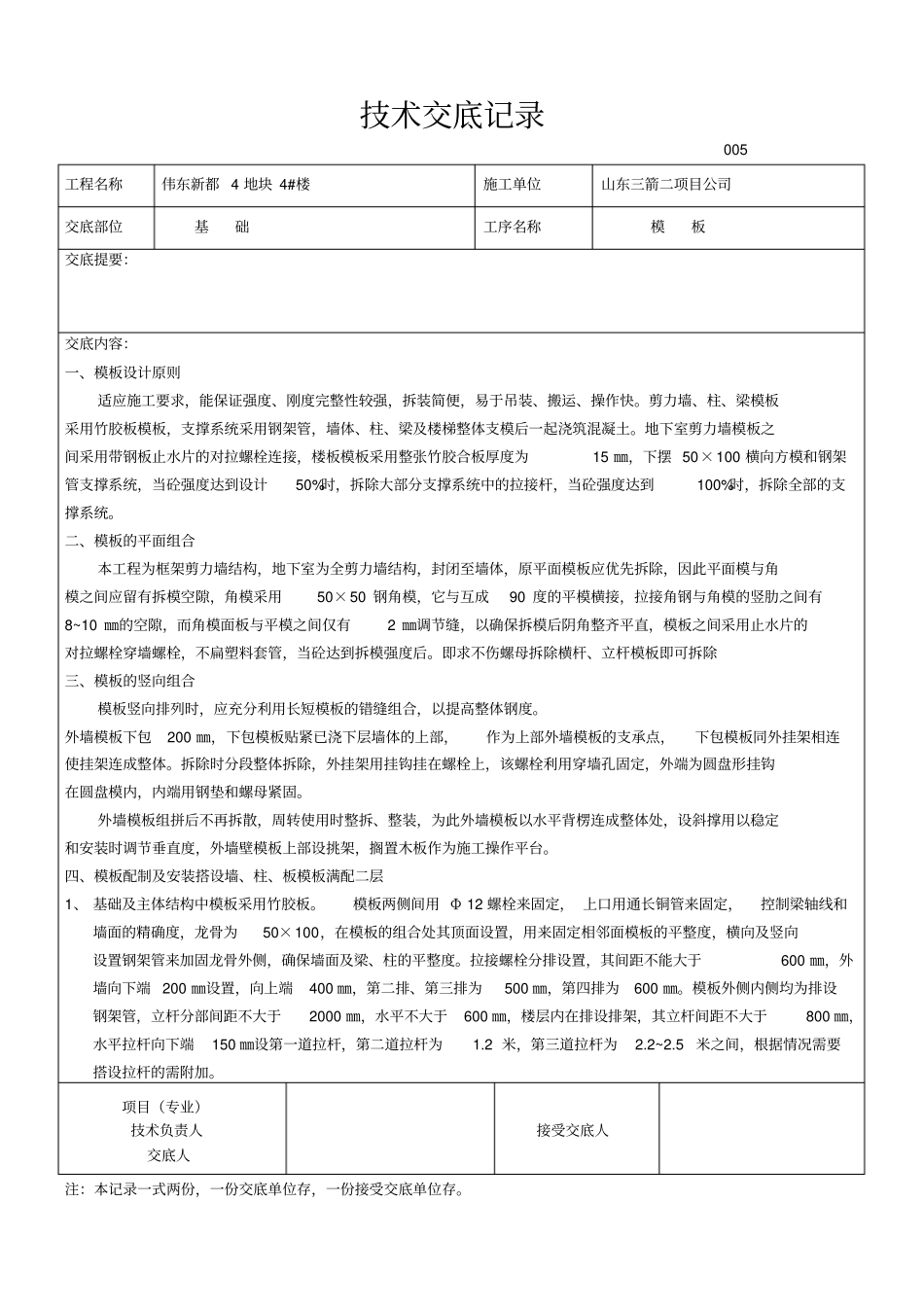

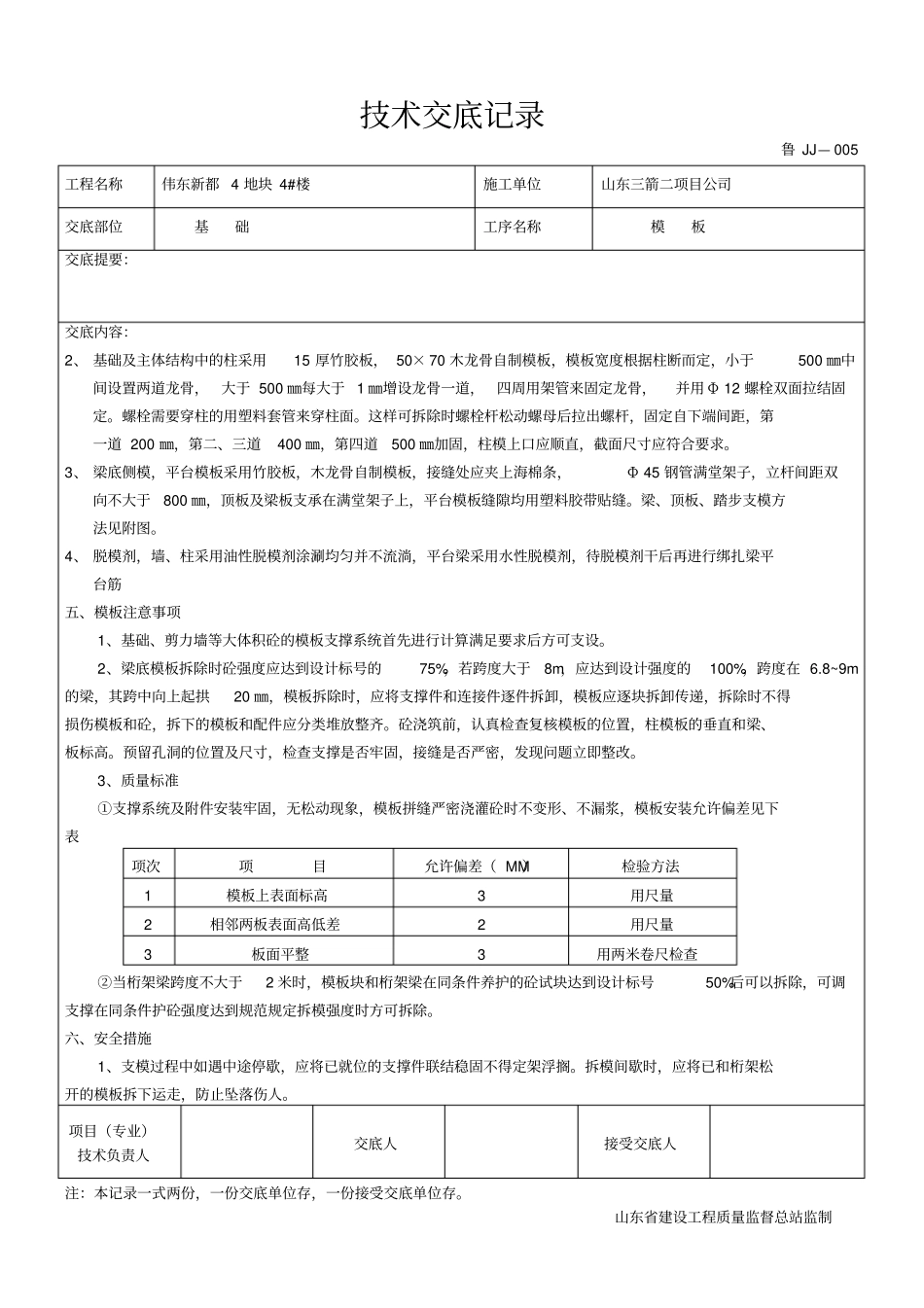

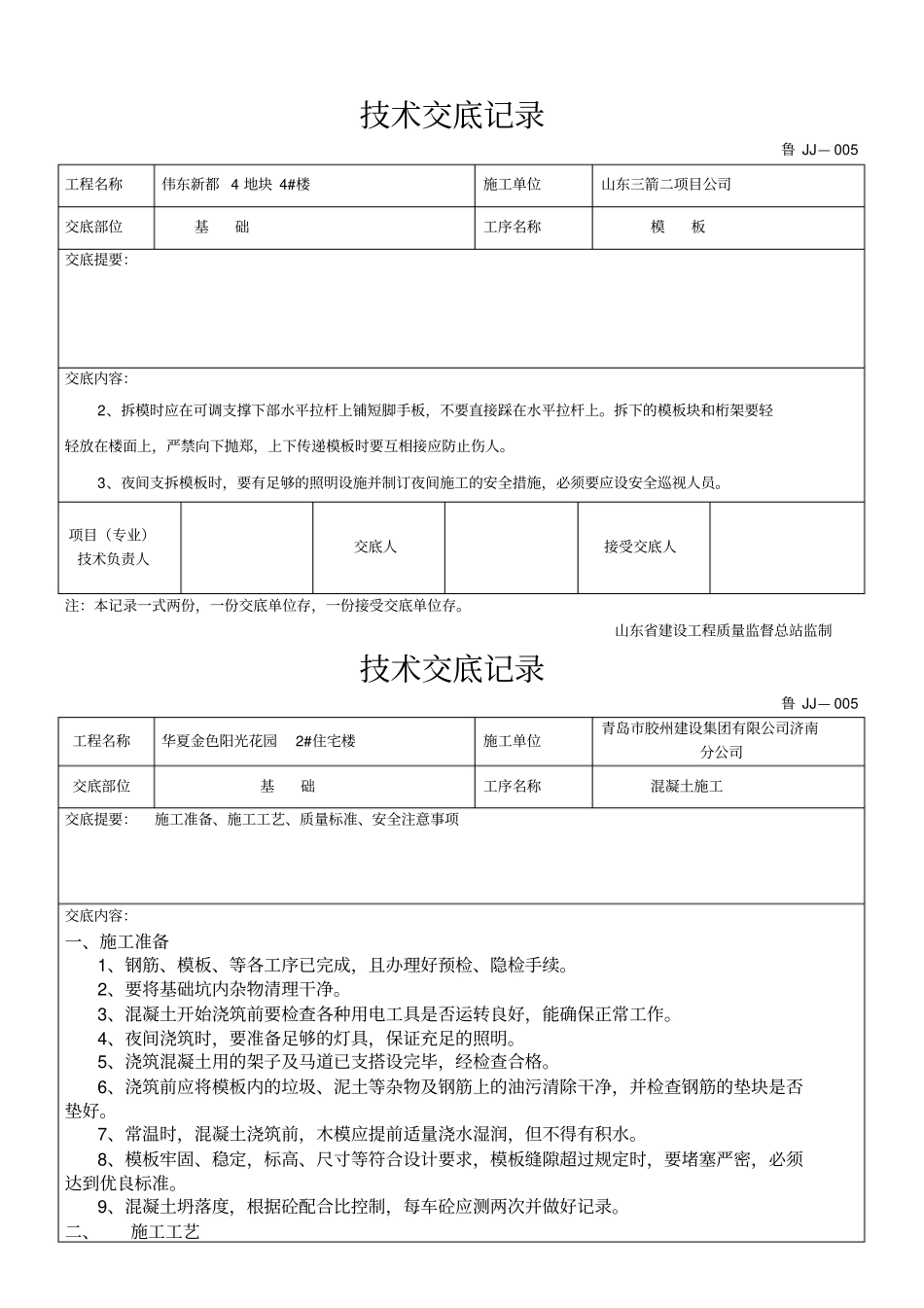

技术交底记录 005 工程名称伟东新都 4 地块 4#楼施工单位山东三箭二项目公司交底部位基础工序名称模板交底提要:交底内容:一、模板设计原则适应施工要求,能保证强度、刚度完整性较强,拆装简便,易于吊装、搬运、操作快。剪力墙、柱、梁模板采用竹胶板模板,支撑系统采用钢架管,墙体、柱、梁及楼梯整体支模后一起浇筑混凝土。地下室剪力墙模板之间采用带钢板止水片的对拉螺栓连接,楼板模板采用整张竹胶合板厚度为15 ㎜,下摆 50×100 横向方模和钢架管支撑系统,当砼强度达到设计50%时,拆除大部分支撑系统中的拉接杆,当砼强度达到100%时,拆除全部的支撑系统。二、模板的平面组合本工程为框架剪力墙结构,地下室为全剪力墙结构,封闭至墙体,原平面模板应优先拆除,因此平面模与角模之间应留有拆模空隙,角模采用50×50 钢角模,它与互成90 度的平模横接,拉接角钢与角模的竖肋之间有8~10 ㎜的空隙,而角模面板与平模之间仅有2 ㎜调节缝,以确保拆模后阴角整齐平直,模板之间采用止水片的对拉螺栓穿墙螺栓,不扁塑料套管,当砼达到拆模强度后。即求不伤螺母拆除横杆、立杆模板即可拆除三、模板的竖向组合模板竖向排列时,应充分利用长短模板的错缝组合,以提高整体钢度。外墙模板下包200 ㎜,下包模板贴紧已浇下层墙体的上部,作为上部外墙模板的支承点,下包模板同外挂架相连使挂架连成整体。拆除时分段整体拆除,外挂架用挂钩挂在螺栓上,该螺栓利用穿墙孔固定,外端为圆盘形挂钩在圆盘模内,内端用钢垫和螺母紧固。外墙模板组拼后不再拆散,周转使用时整拆、整装,为此外墙模板以水平背楞连成整体处,设斜撑用以稳定和安装时调节垂直度,外墙壁模板上部设挑架,搁置木板作为施工操作平台。四、模板配制及安装搭设墙、柱、板模板满配二层1、 基础及主体结构中模板采用竹胶板。模板两侧间用 Φ 12 螺栓来固定, 上口用通长铜管来固定,控制梁轴线和墙面的精确度,龙骨为50×100,在模板的组合处其顶面设置,用来固定相邻面模板的平整度,横向及竖向设置钢架管来加固龙骨外侧,确保墙面及梁、柱的平整度。拉接螺栓分排设置,其间距不能大于600 ㎜,外墙向下端 200 ㎜设置,向上端400 ㎜,第二排、第三排为500 ㎜,第四排为600 ㎜。模板外侧内侧均为排设钢架管,立杆分部间距不大于2000 ㎜,水平不大于600 ㎜,楼层内在排设排架,其立杆间距不大于800 ㎜,水平拉杆向下端150 ㎜设第一道拉杆,第二道拉杆为1.2 米...
