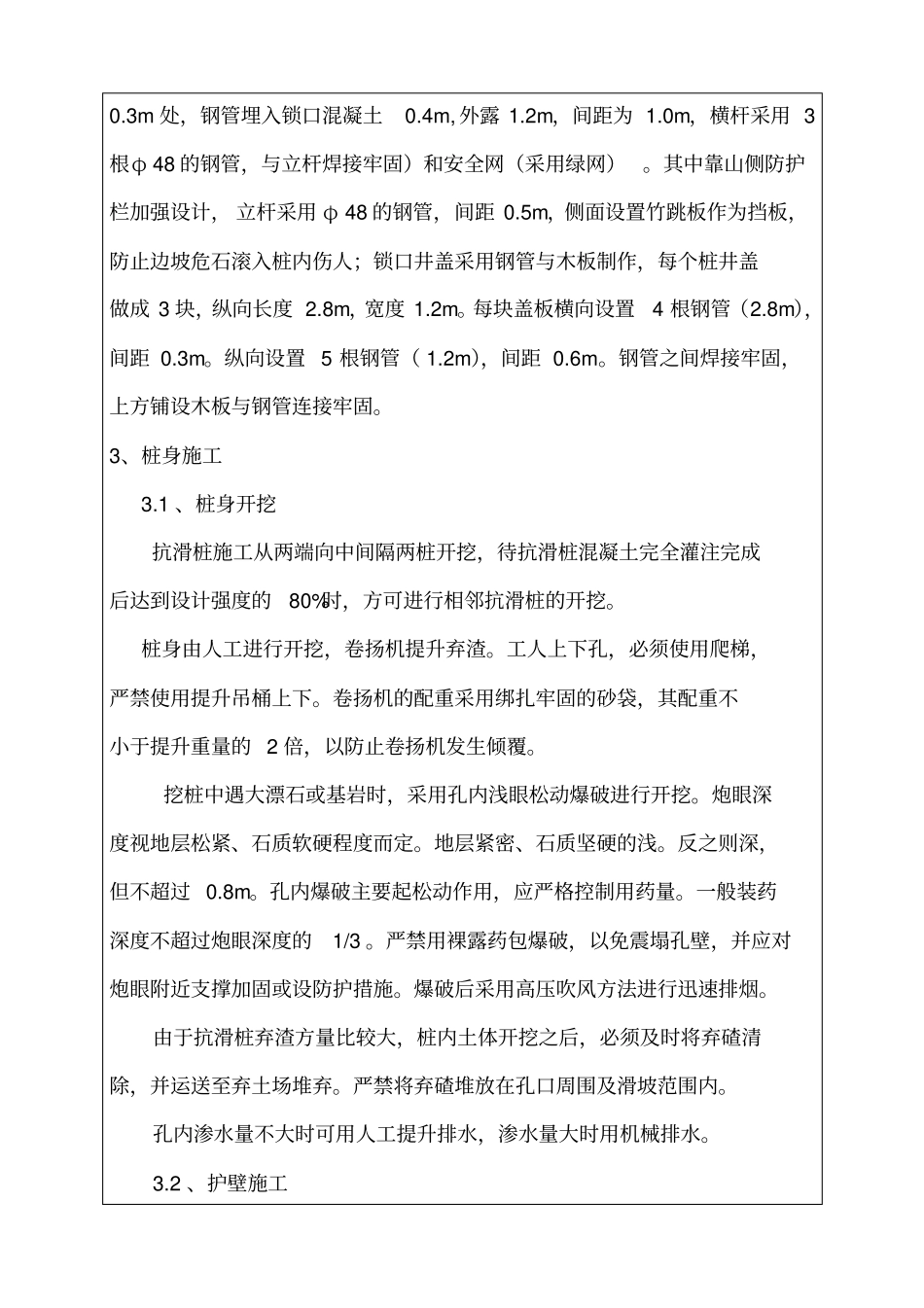

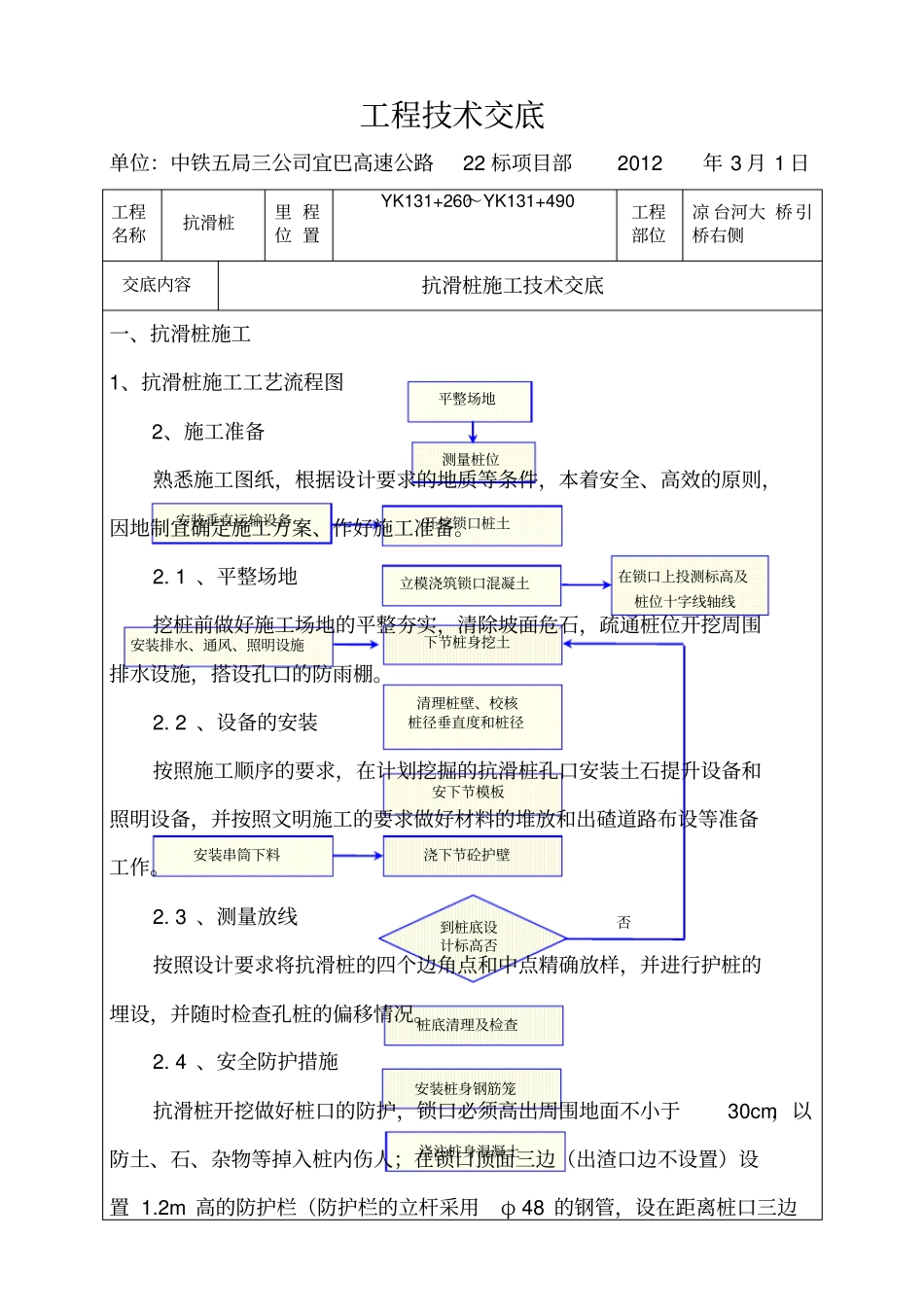

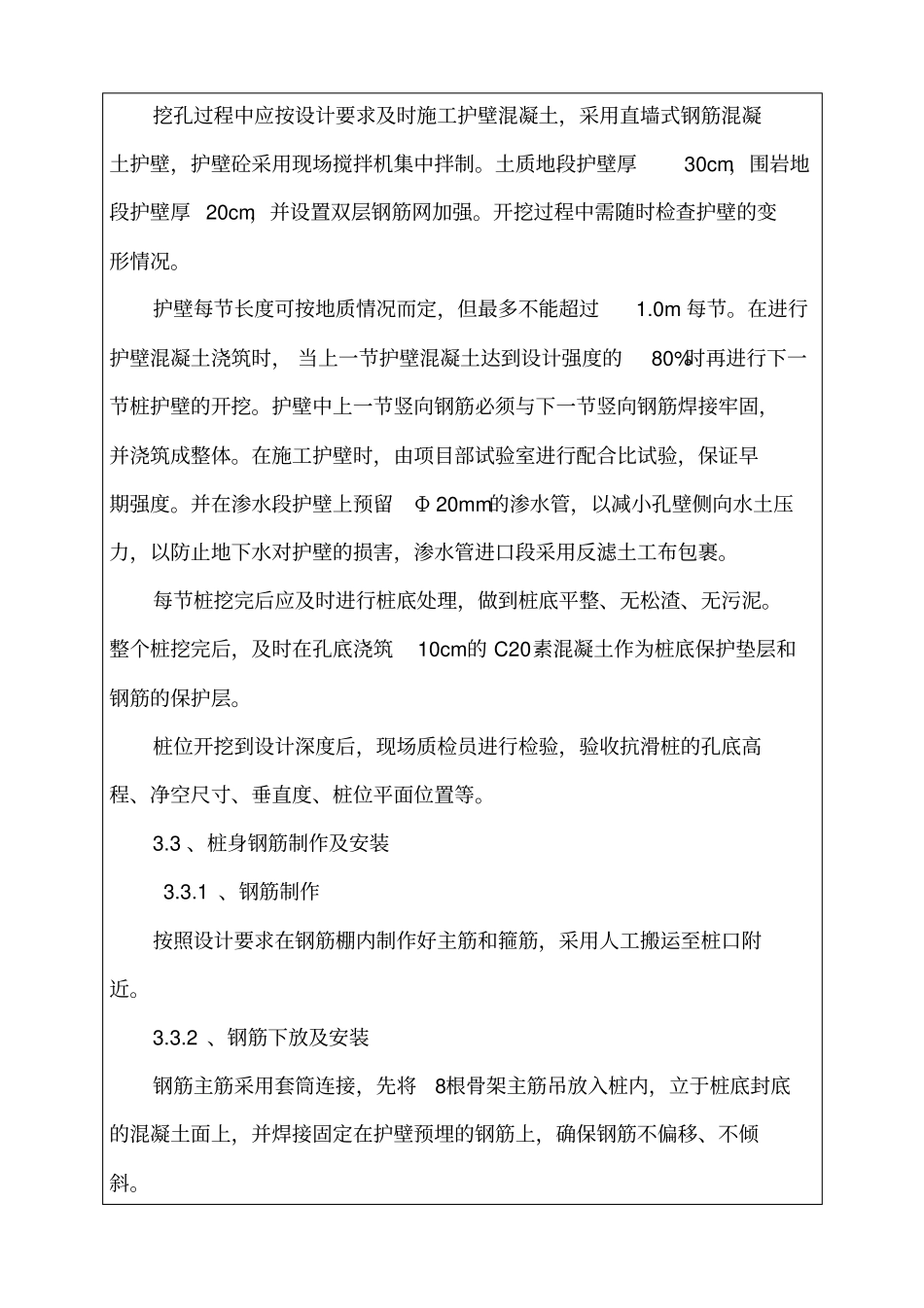

工程技术交底单位:中铁五局三公司宜巴高速公路22 标项目部 2012年 3 月 1 日工程名称抗滑桩里 程位 置YK131+260~YK131+490 工程部位凉 台河大 桥 引桥右侧交底内容抗滑桩施工技术交底一、抗滑桩施工1、抗滑桩施工工艺流程图2、施工准备熟悉施工图纸,根据设计要求的地质等条件,本着安全、高效的原则,因地制宜确定施工方案、作好施工准备。2. 1 、平整场地挖桩前做好施工场地的平整夯实,清除坡面危石,疏通桩位开挖周围排水设施,搭设孔口的防雨棚。2. 2 、设备的安装按照施工顺序的要求,在计划挖掘的抗滑桩孔口安装土石提升设备和照明设备,并按照文明施工的要求做好材料的堆放和出碴道路布设等准备工作。2. 3 、测量放线按照设计要求将抗滑桩的四个边角点和中点精确放样,并进行护桩的埋设,并随时检查孔桩的偏移情况。2. 4 、安全防护措施抗滑桩开挖做好桩口的防护,锁口必须高出周围地面不小于30cm,以防土、石、杂物等掉入桩内伤人;在锁口顶面三边(出渣口边不设置)设置 1.2m 高的防护栏(防护栏的立杆采用φ 48 的钢管,设在距离桩口三边否平整场地测量桩位开挖锁口桩土安装垂直运输设备立模浇筑锁口混凝土安装串筒下料在锁口上投测标高及桩位十字线轴线下节桩身挖土安装排水、通风、照明设施清理桩壁、校核桩径垂直度和桩径安下节模板浇下节砼护壁到桩底设计标高否桩底清理及检查安装桩身钢筋笼浇注桩身混凝土0.3m 处,钢管埋入锁口混凝土0.4m, 外露 1.2m,间距为 1.0m,横杆采用 3根φ 48 的钢管,与立杆焊接牢固)和安全网(采用绿网)。其中靠山侧防护栏加强设计, 立杆采用 φ 48 的钢管,间距 0.5m,侧面设置竹跳板作为挡板,防止边坡危石滚入桩内伤人;锁口井盖采用钢管与木板制作,每个桩井盖做成 3 块,纵向长度 2.8m,宽度 1.2m。每块盖板横向设置4 根钢管(2.8m),间距 0.3m。纵向设置 5 根钢管( 1.2m),间距 0.6m。钢管之间焊接牢固,上方铺设木板与钢管连接牢固。3、桩身施工3.1 、桩身开挖抗滑桩施工从两端向中间隔两桩开挖,待抗滑桩混凝土完全灌注完成后达到设计强度的80%时,方可进行相邻抗滑桩的开挖。桩身由人工进行开挖,卷扬机提升弃渣。工人上下孔,必须使用爬梯,严禁使用提升吊桶上下。卷扬机的配重采用绑扎牢固的砂袋,其配重不小于提升重量的 2 倍,以防止卷扬机发生倾覆。挖桩中遇大漂石或基岩时,采用孔内浅眼松动爆破进行开挖。炮眼深度视地层松紧...
