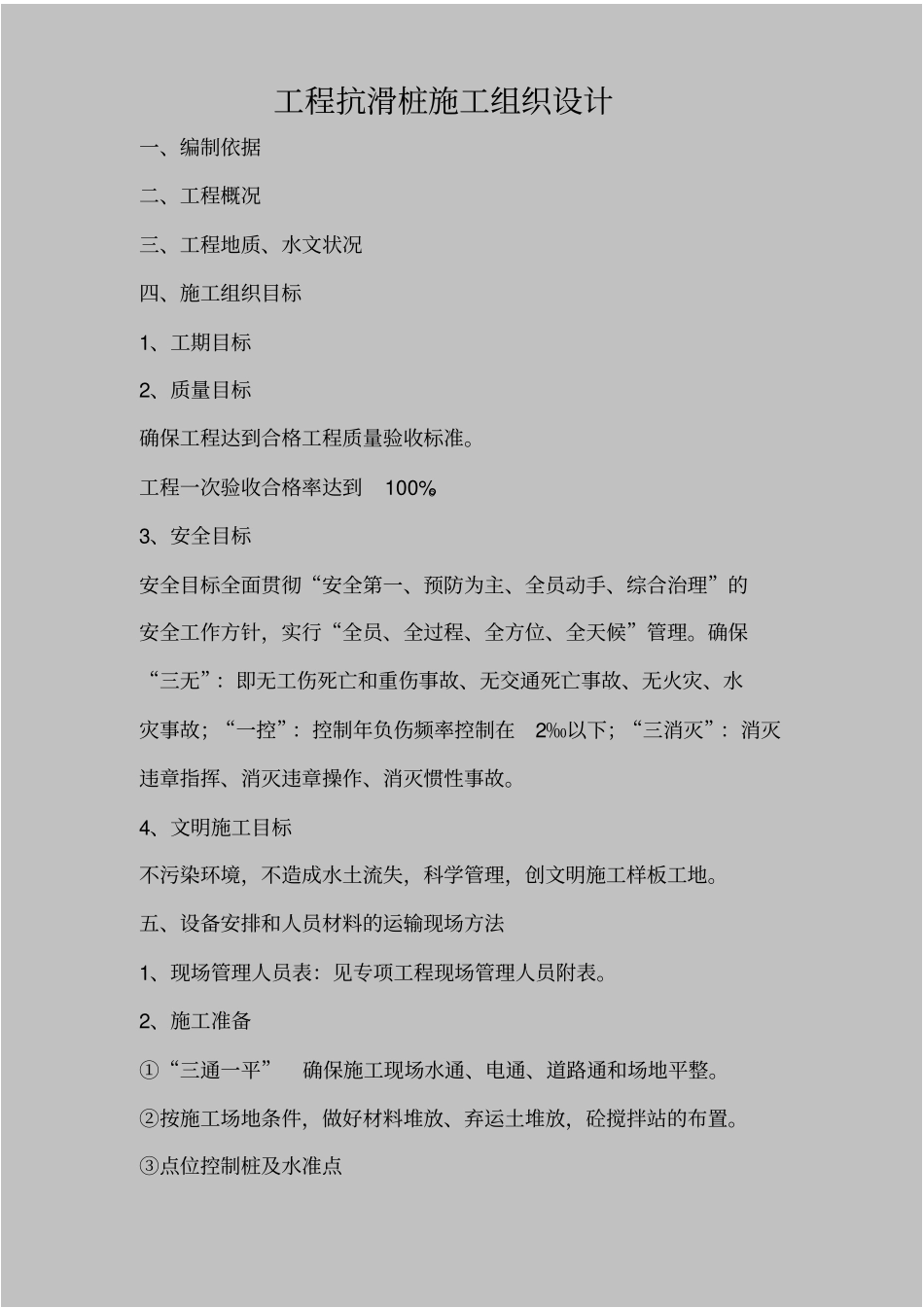

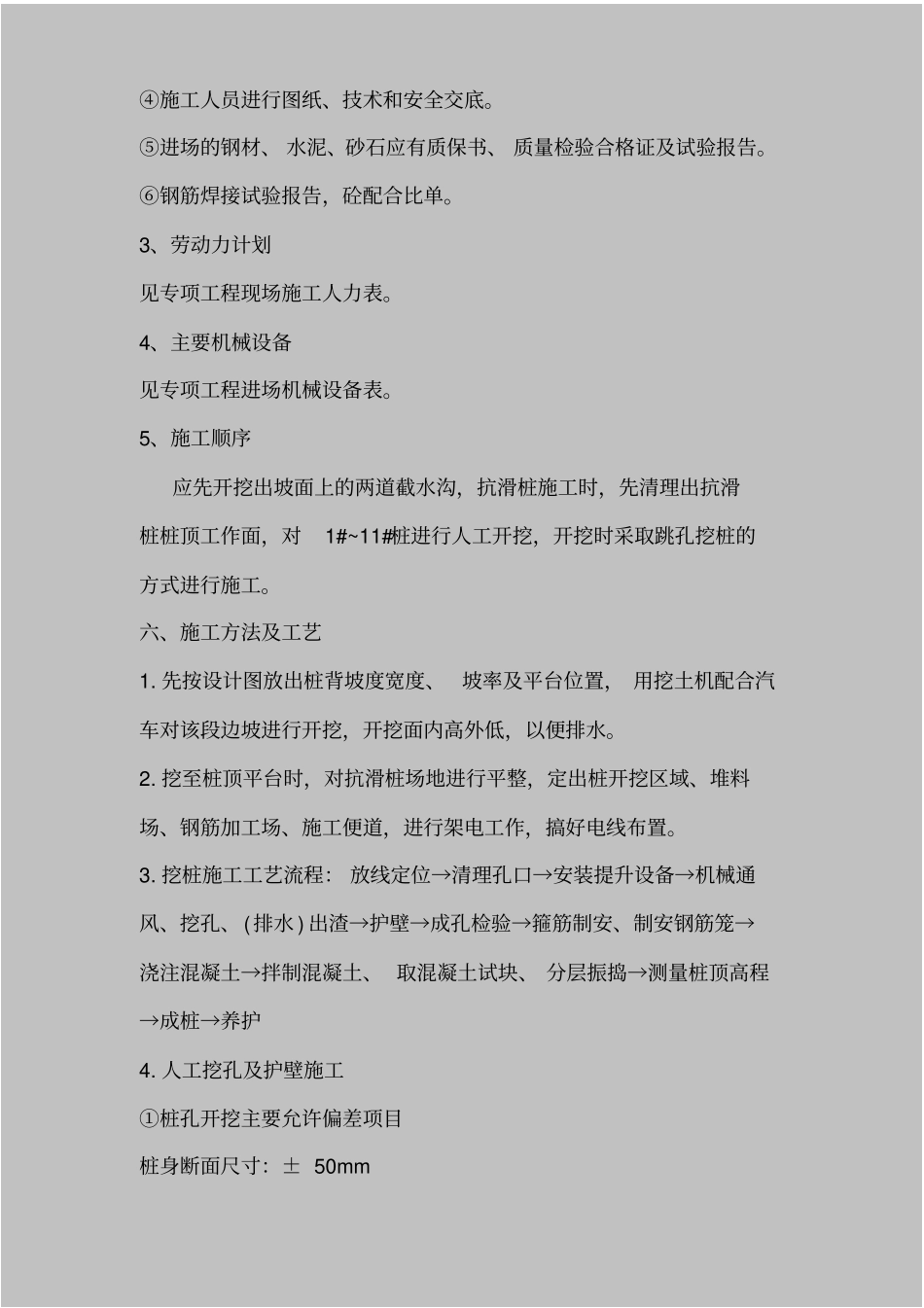

工程抗滑桩施工组织设计一、编制依据二、工程概况三、工程地质、水文状况四、施工组织目标1、工期目标2、质量目标确保工程达到合格工程质量验收标准。工程一次验收合格率达到100%。3、安全目标安全目标全面贯彻“安全第一、预防为主、全员动手、综合治理”的安全工作方针,实行“全员、全过程、全方位、全天候”管理。确保“三无”:即无工伤死亡和重伤事故、无交通死亡事故、无火灾、水灾事故;“一控”:控制年负伤频率控制在2‰以下;“三消灭”:消灭违章指挥、消灭违章操作、消灭惯性事故。4、文明施工目标不污染环境,不造成水土流失,科学管理,创文明施工样板工地。五、设备安排和人员材料的运输现场方法1、现场管理人员表:见专项工程现场管理人员附表。2、施工准备①“三通一平”确保施工现场水通、电通、道路通和场地平整。②按施工场地条件,做好材料堆放、弃运土堆放,砼搅拌站的布置。③点位控制桩及水准点④施工人员进行图纸、技术和安全交底。⑤进场的钢材、 水泥、砂石应有质保书、 质量检验合格证及试验报告。⑥钢筋焊接试验报告,砼配合比单。3、劳动力计划见专项工程现场施工人力表。4、主要机械设备见专项工程进场机械设备表。5、施工顺序应先开挖出坡面上的两道截水沟,抗滑桩施工时,先清理出抗滑桩桩顶工作面,对1#~11#桩进行人工开挖,开挖时采取跳孔挖桩的方式进行施工。六、施工方法及工艺1. 先按设计图放出桩背坡度宽度、坡率及平台位置, 用挖土机配合汽车对该段边坡进行开挖,开挖面内高外低,以便排水。2. 挖至桩顶平台时,对抗滑桩场地进行平整,定出桩开挖区域、堆料场、钢筋加工场、施工便道,进行架电工作,搞好电线布置。3. 挖桩施工工艺流程: 放线定位→清理孔口→安装提升设备→机械通风、挖孔、(排水 ) 出渣→护壁→成孔检验→箍筋制安、制安钢筋笼→浇注混凝土→拌制混凝土、 取混凝土试块、 分层振捣→测量桩顶高程→成桩→养护4. 人工挖孔及护壁施工①桩孔开挖主要允许偏差项目桩身断面尺寸:± 50mm桩的垂直度:桩长> 5m,1% ,但不大于 250mm 主筋间距:± 10mm箍筋间距:± 10mm保护层厚度:± 10mm ②轴线、桩位放样:为提高工作效率及桩位精度,应根据业主移交的资料,在地面测放控制点,并根据设计图和基准点、控制点、采用极坐标法测放桩位,测放后桩位偏差应小于2cm,测定桩位应用十字点做好固定标记,并请业主、监理现场复核验收。③人工挖孔开挖前平整孔口,做好施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗滑桩施工组织

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
