多联机空调系统施工方案一、编制依据二、工程概况三、工程范围四、施工准备条件五、主要施工方法及技术要求六、工期保证措施七、施工总进度计划八、主要施工组织及劳动计划九、施工材料的组织十、质量保证措施十一、安全技术和消防保卫措施十二、其他各项措施十三、工期间的整洁措施十四、调试整理及验收十五、其它十六、与业主的协调配合
一、编制依据1、工程设计图纸2、国家颁布的施工及验收规范,质量验评标准(GB)3、本公司企业标准《质量手册》、《程序工作文件》二、工程概况工程项目名称:新建张家口至唐山铁路站后和站房工程工程内容:多联机空调系统安装及调试空调系统安装主要包扣站后1标,标段内沙岭子站、赵川站、龙门站、赤城站塔黄旗东站
共计6个办公宿舍综合楼
总工程量为13台室外机和145台室内机的安装调试

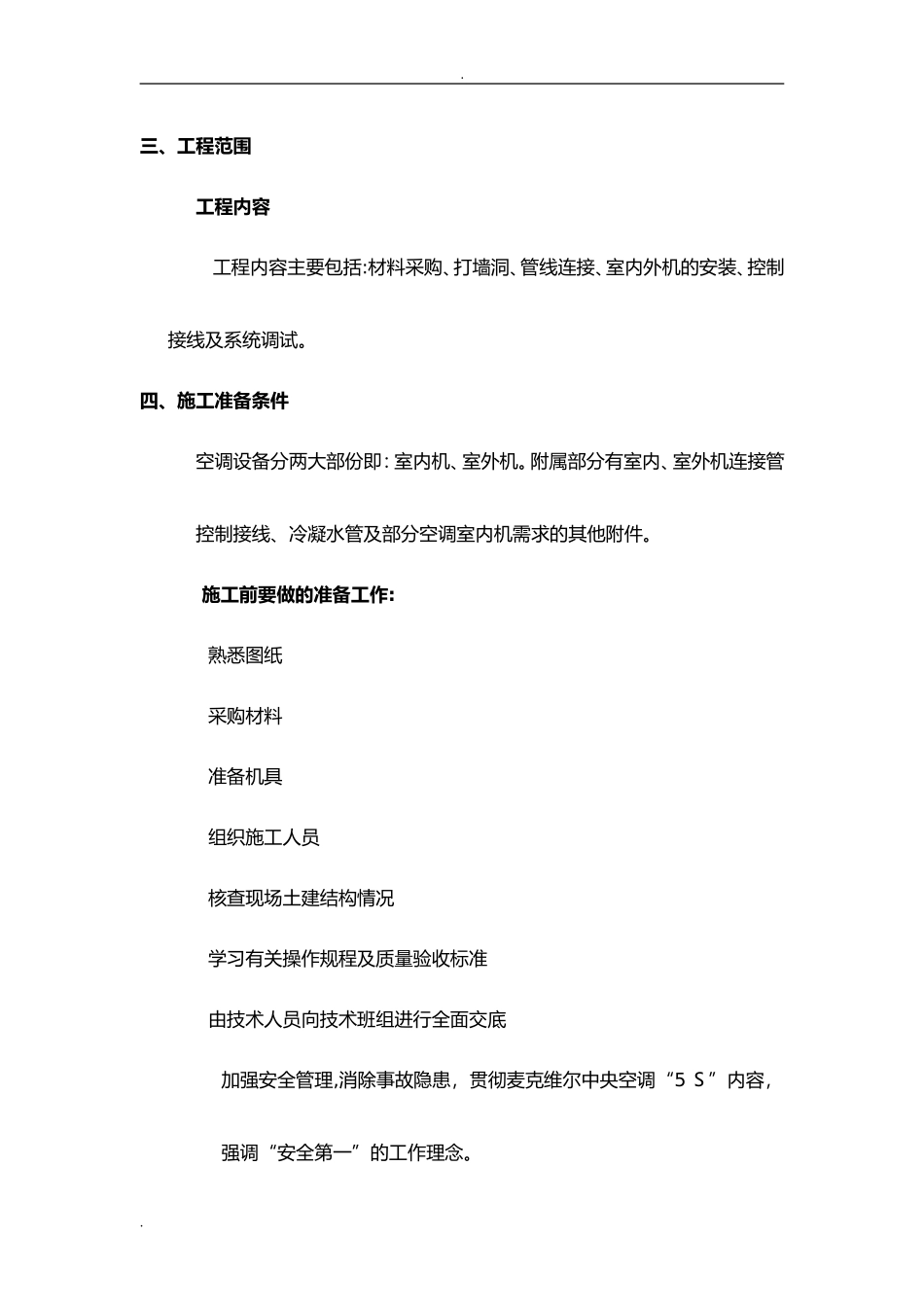

三、工程范围工程内容工程内容主要包括:材料采购、打墙洞、管线连接、室内外机的安装、控制接线及系统调试
四、施工准备条件空调设备分两大部份即:室内机、室外机
附属部分有室内、室外机连接管控制接线、冷凝水管及部分空调室内机需求的其他附件
施工前要做的准备工作:熟悉图纸采购材料准备机具组织施工人员核查现场土建结构情况学习有关操作规程及质量验收标准由技术人员向技术班组进行全面交底加强安全管理,消除事故隐患,贯彻麦克维尔中央空调“5S”内容,强调“安全第一”的工作理念
五、主要施工方法及技术要求(一)、总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场↓支托架制作、墙上打洞↓焊接安装主管线、支托架安装、主管线保温↓分支管焊接、主管线焊接、凝结水管线安装、管线保温、控制线铺设↓室内机固定及接口、室外机吊架固定及接口↓管道系统的吹污、试压、凝结水管试漏、系统抽真空、系统充氟↓试机,调试,运行
↓系统最后整理,验收(二)、安装要点及技术要求1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打
