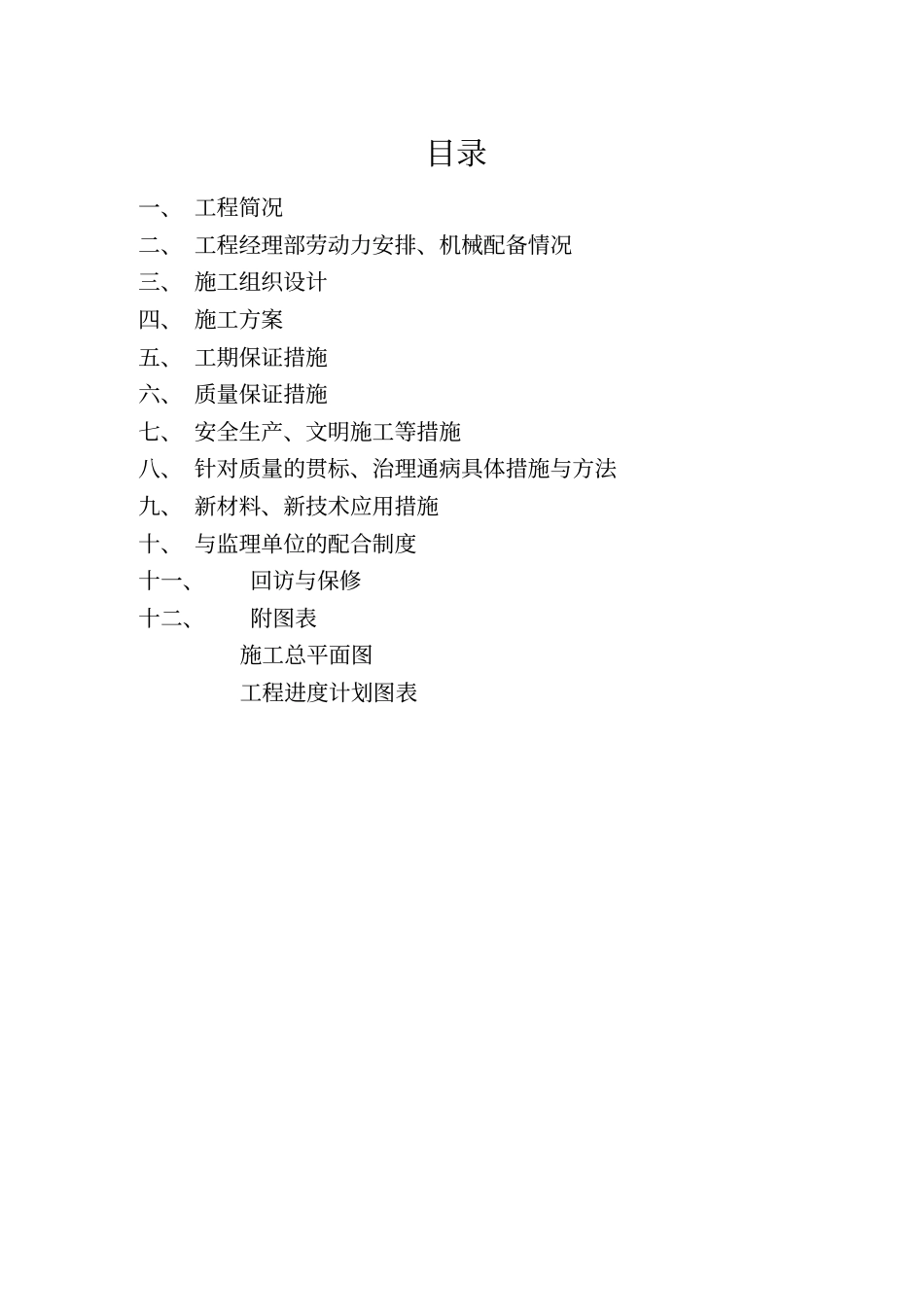

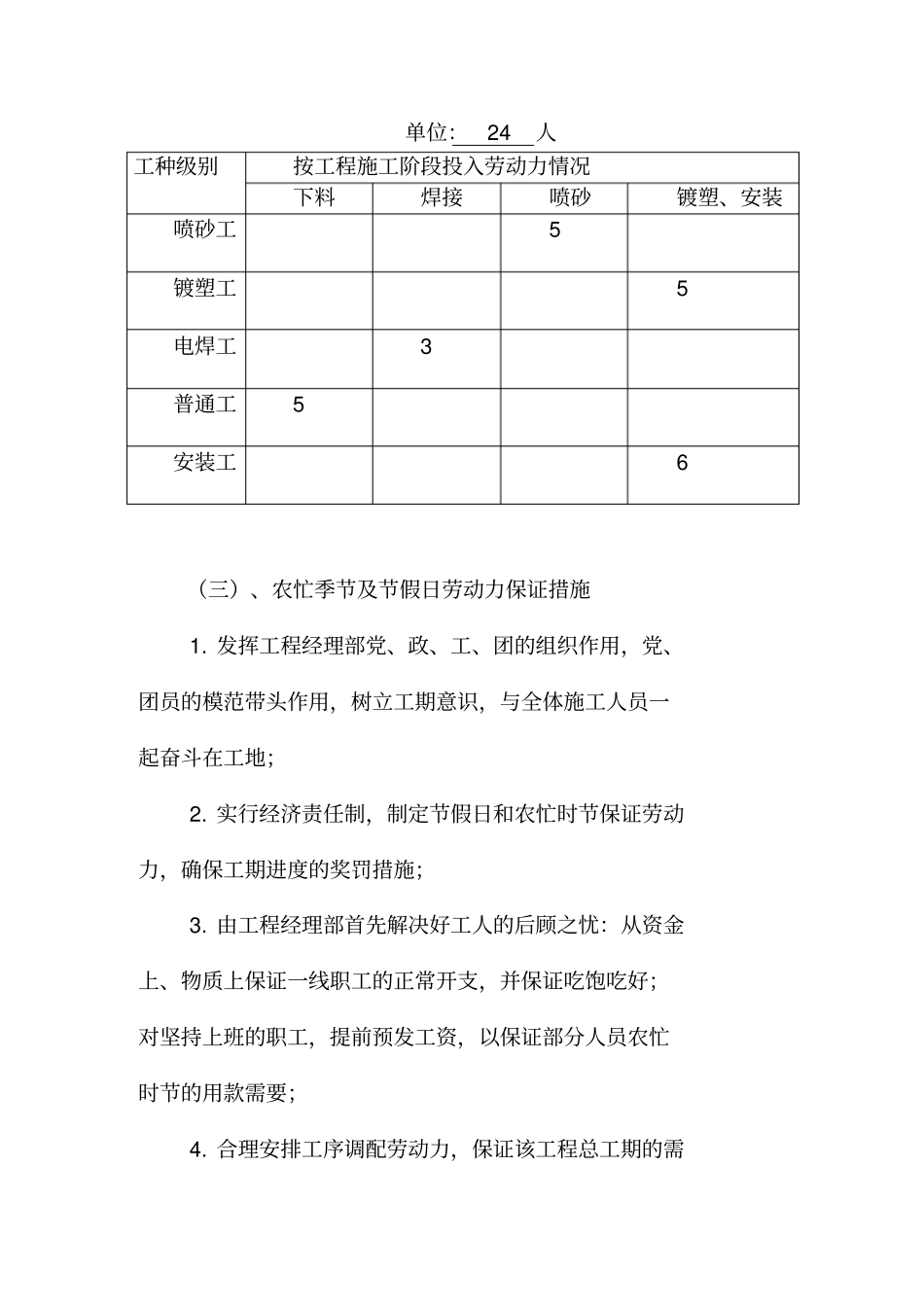

目录一、 工程简况二、 工程经理部劳动力安排、机械配备情况三、 施工组织设计四、 施工方案五、 工期保证措施六、 质量保证措施七、 安全生产、文明施工等措施八、 针对质量的贯标、治理通病具体措施与方法九、 新材料、新技术应用措施十、 与监理单位的配合制度十一、回访与保修十二、附图表施工总平面图工程进度计划图表一、工程简况工程名称:高密市凤凰大街(家纺路- 月潭路)中心护栏安装工程建设地点:高密市凤凰大街(家纺路- 月潭路)本次招标的家纺路- 月潭路中心护栏安装工程按一个标段划分。高密市凤凰大街(家纺路- 月潭路)长约1200M,家纺路 -月潭路中心护栏安装工程主要包括铁质护栏等工程的施工。二、工程经理部劳动力安排、机械配备情况(一)、劳动力组织管理及进场按照施工组织进度计划安排,统筹规划、统一调度、有目标有计划的安排施工人员进场。根据工程特点建立专业技术培训制度,调集较多的施工机械操作员、技术员及管道施工员等,进行专业技能培训,提高遵纪守法意识和法制素质,带动精神文明和物质文明建设。(二)、劳动力计划我公司为本工程拟投入的劳动力情况详见《劳动力计划表》根据工作内容,劳动力按工种组建,专业班组按流水作业的要求顺序进场单位: 24 人工种级别按工程施工阶段投入劳动力情况下料焊接喷砂镀塑、安装喷砂工5 镀塑工5 电焊工3 普通工5 安装工6 (三)、农忙季节及节假日劳动力保证措施1. 发挥工程经理部党、政、工、团的组织作用,党、团员的模范带头作用,树立工期意识,与全体施工人员一起奋斗在工地;2. 实行经济责任制,制定节假日和农忙时节保证劳动力,确保工期进度的奖罚措施;3. 由工程经理部首先解决好工人的后顾之忧:从资金上、物质上保证一线职工的正常开支,并保证吃饱吃好;对坚持上班的职工,提前预发工资,以保证部分人员农忙时节的用款需要;4. 合理安排工序调配劳动力,保证该工程总工期的需要;对在农忙时节确因难以克服困难无法参加一线施工所造成的劳动力减员,要提前作好摸底排队工作,具体落实到人,尽早计划安排,协调好劳动力,达到不减员、不减速,对业主的总交工日期雷打不动;5. 在全公司范围调集劳动力,满足农忙期间的施工需要。(四)、设备 :制作下料锯2 台,二保焊机4 台,喷涂设备1 套,运输车辆 2 辆,冲击钻4 把,发电设备1 套;三、施工组织设计一、本工程主要物资和施工机械设备及进场计划根据本工程特点及工期、...
