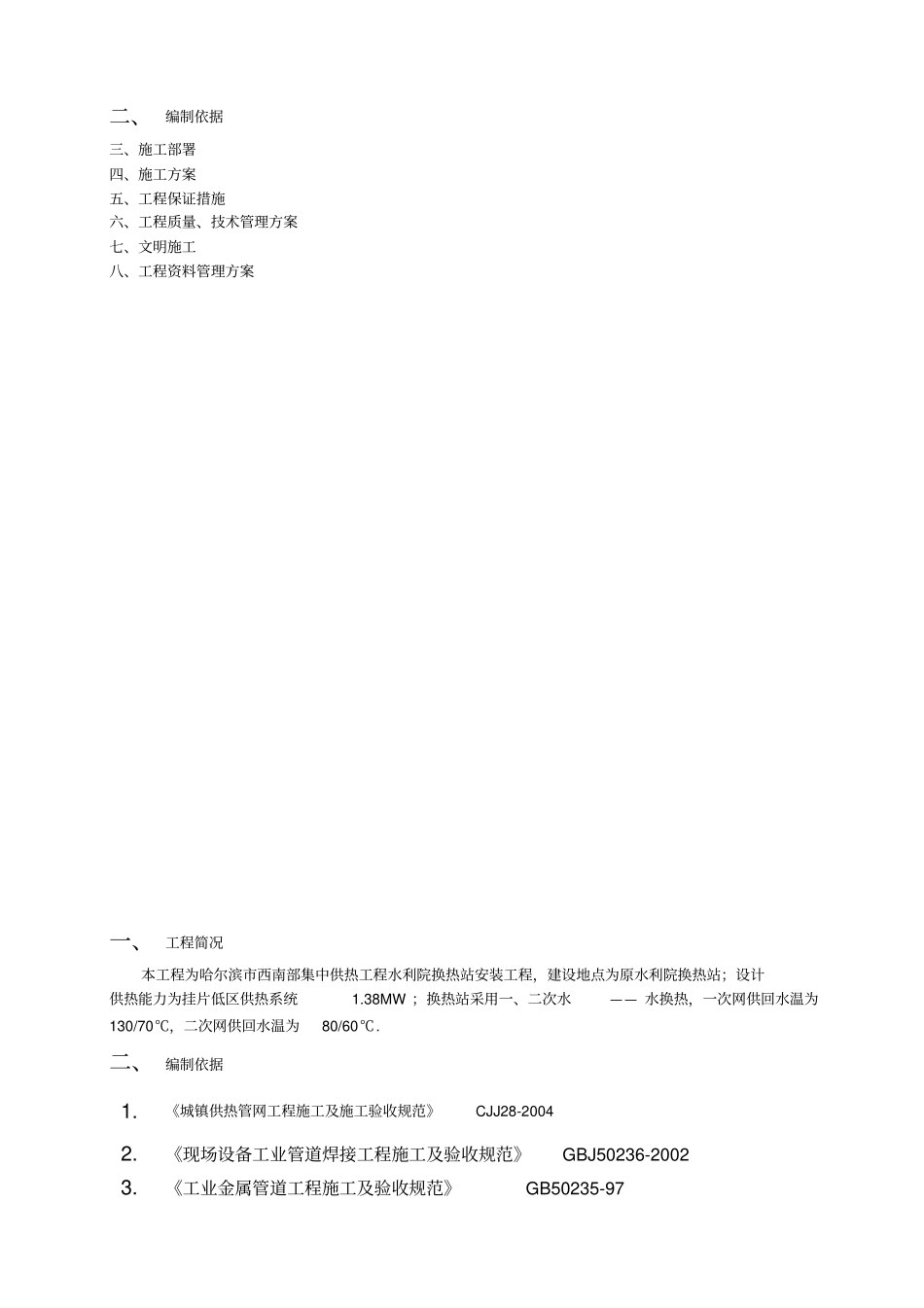

哈尔滨市西南部集中供热工程水利院换热站工程施工组织设计二 O 一二年十一月十日目录一、工程简况二、编制依据三、施工部署四、施工方案五、工程保证措施六、工程质量、技术管理方案七、文明施工八、工程资料管理方案一、 工程简况本工程为哈尔滨市西南部集中供热工程水利院换热站安装工程,建设地点为原水利院换热站;设计供热能力为挂片低区供热系统1
38MW ;换热站采用一、二次水—— 水换热,一次网供回水温为130/70℃,二次网供回水温为80/60℃
二、 编制依据1
《城镇供热管网工程施工及施工验收规范》CJJ28-20042
《现场设备工业管道焊接工程施工及验收规范》 GBJ50236-20023
《工业金属管道工程施工及验收规范》 GB50235-974
《工业设备及管道绝热工程质量检验评定标准》GB50185-935
《建筑电气工程施工质量验收规范》 GB50303-20026
《工业设备及管道绝热工程施工及验收规范》GBJ126-897
《电气装置安装工程接地装置施工及验收》GBJ50170-928
《电气装置安装工程低压电器施工及验收规范》GBJ50254-969
《板式换热器》GB16409-199610

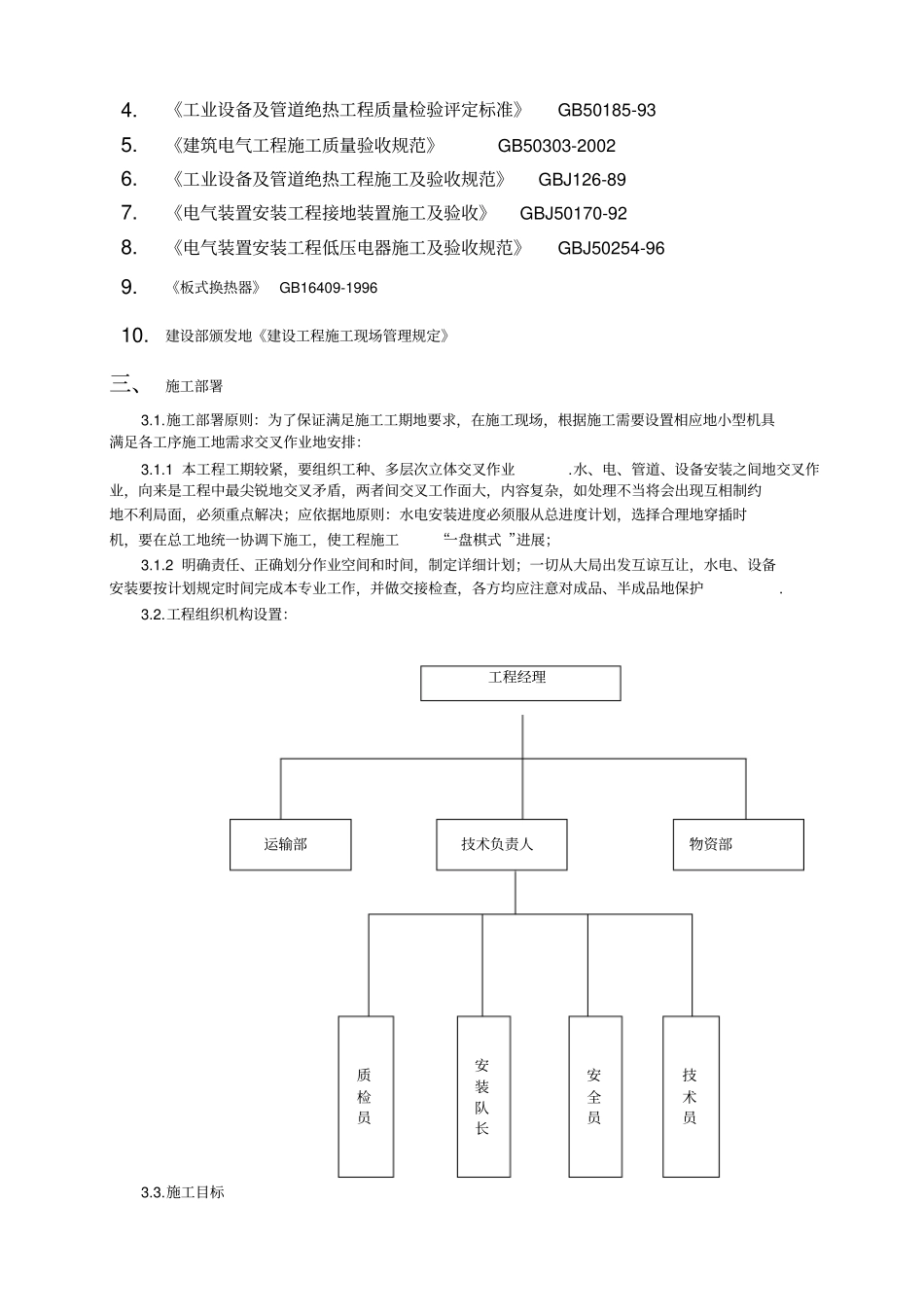

建设部颁发地《建设工程施工现场管理规定》三、 施工部署3
施工部署原则:为了保证满足施工工期地要求,在施工现场,根据施工需要设置相应地小型机具满足各工序施工地需求交叉作业地安排:3
1 本工程工期较紧,要组织工种、多层次立体交叉作业
水、电、管道、设备安装之间地交叉作业,向来是工程中最尖锐地交叉矛盾,两者间交叉工作面大,内容复杂,如处理不当将会出现互相制约地不利局面,必须重点解决;应依据地原则:水电安装进度必须服从总进度计划,选择合理地穿插时机,要在总工地统一协调下施工,使工程施工“一盘棋式 ”进展;3
2 明确责任、正确划分作业空间和时间,制定详细计划;一切
