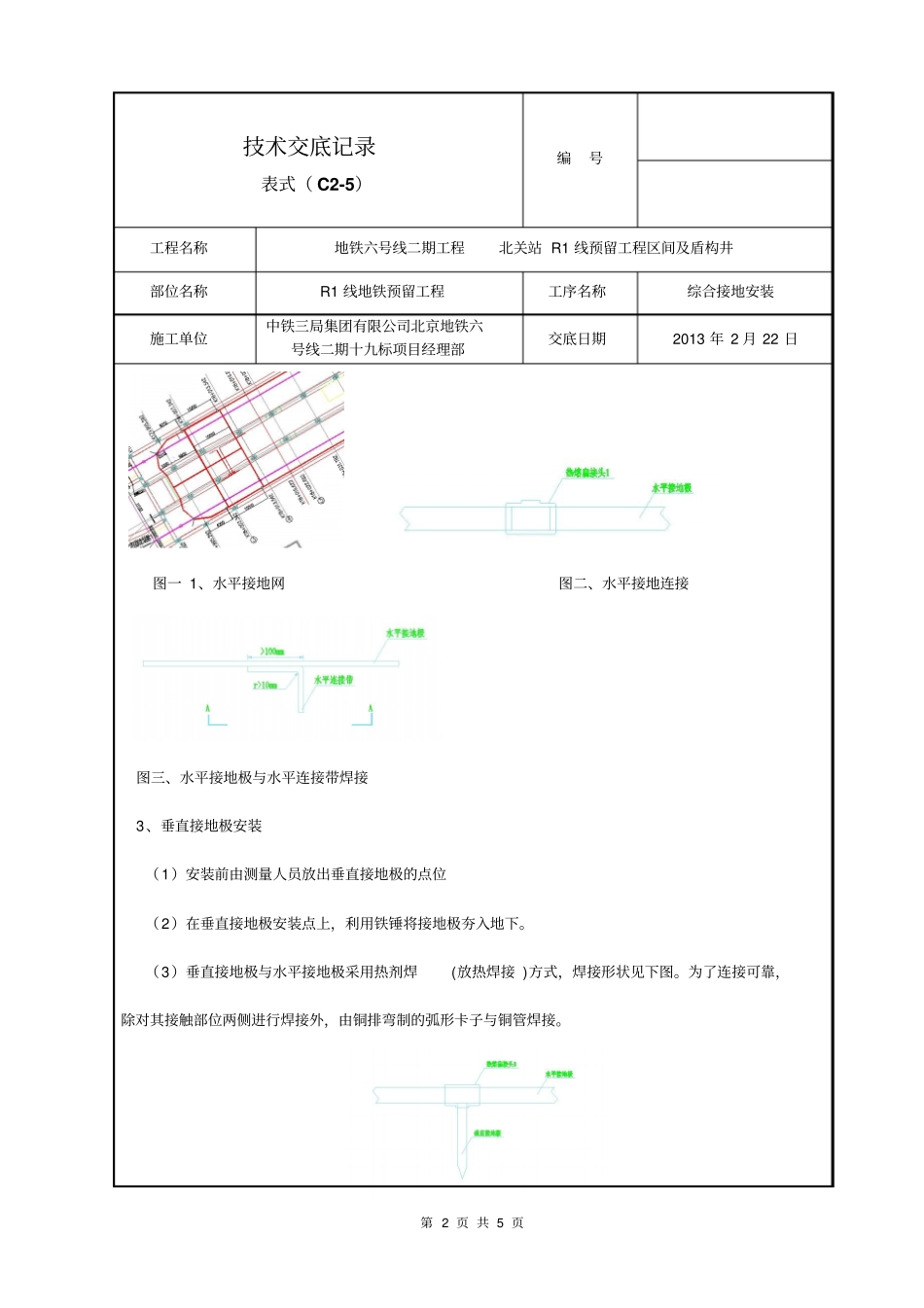

第 1 页 共 5 页技术交底记录表式( C2-5)编号工程名称地铁六号线二期工程北关站 R1 线预留工程区间及盾构井部位名称R1 线地铁预留工程工序名称综合接地安装施工单位中铁三局集团有限公司北京地铁六号线二期十九标项目经理部交底日期2013 年 2 月 22 日交底内容:施工说明一、综合接地安装1、水平接地极为50 ×5 的扁铜,垂直接地极采用Ф25 的铸铜包钢长2.5m 。接地引入线采用扁铜、钢管、绝缘固定环、环氧树脂、止水环、固定块等安装而成。焊粉FW-200P10用于扁铜之间的连接.焊份 2XFW-150P10用于扁铜与铜包钢之间的连接。2、水平接地极的安装(1)水平接地极安装在底板下50cm 的位置。(2)水平接地极在穿越车站结构下返梁或其他低于结构地板的构造物时,随梁或其他构造物一起下返敷设。(3)水平接地极和连接带扁铜,应立放。(4)水平接地极在转角处转角半径为5m, 根据测量放线安装接地。(5)水平接地极之间的焊接采用热剂焊(放热焊接 )方式,搭接长度为10cm 。(6)水平接地极和连接带扁铜的连接,采用将连接带扁铜平弯,弯曲半径应大于厚度的2倍,即大于1cm ,弯头平直段应不小于10cm 。第 2 页 共 5 页技术交底记录表式( C2-5)编号工程名称地铁六号线二期工程北关站 R1 线预留工程区间及盾构井部位名称R1 线地铁预留工程工序名称综合接地安装施工单位中铁三局集团有限公司北京地铁六号线二期十九标项目经理部交底日期2013 年 2 月 22 日图一 1、水平接地网图二、水平接地连接图三、水平接地极与水平连接带焊接3、垂直接地极安装(1)安装前由测量人员放出垂直接地极的点位(2)在垂直接地极安装点上,利用铁锤将接地极夯入地下。(3)垂直接地极与水平接地极采用热剂焊(放热焊接 )方式,焊接形状见下图。为了连接可靠,除对其接触部位两侧进行焊接外,由铜排弯制的弧形卡子与铜管焊接。第 3 页 共 5 页技术交底记录表式( C2-5)编号工程名称地铁六号线二期工程北关站 R1 线预留工程区间及盾构井部位名称R1 线地铁预留工程工序名称综合接地安装施工单位中铁三局集团有限公司北京地铁六号线二期十九标项目经理部交底日期2013 年 2 月 22 日图四、垂直接地极与水平接地极连接4、接地引入线安装(1)安装接地引入线前现场应有热镀锌钢管(与热镀锌止水环及热镀锌固定块为一个整体)、环氧树脂、绝缘固定环、环氧树脂、扁铜。( 2 ) 将最底部的绝缘固定环套在扁铜上,一起放入镀...
