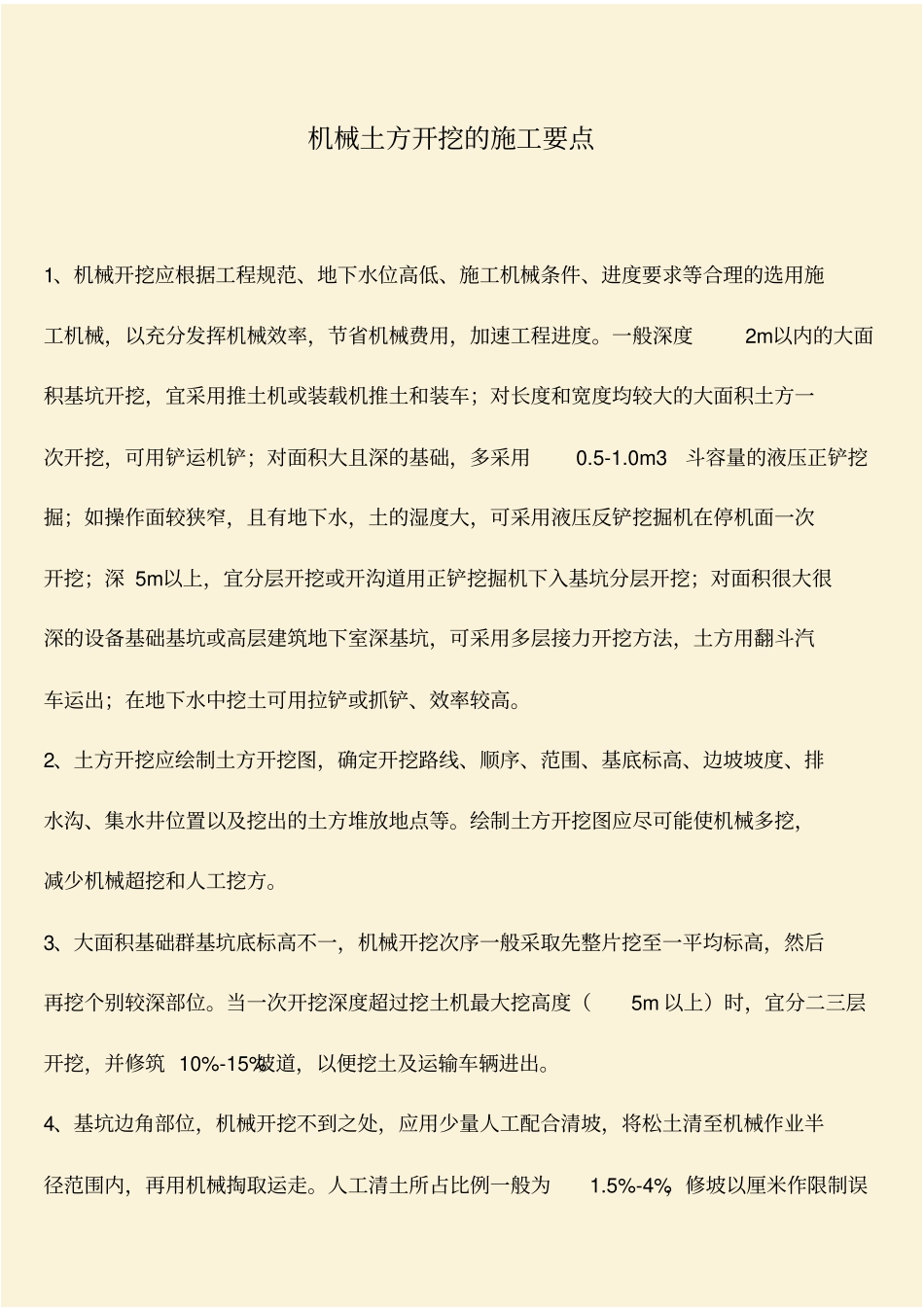

机械土方开挖的施工要点1、机械开挖应根据工程规范、地下水位高低、施工机械条件、进度要求等合理的选用施工机械,以充分发挥机械效率,节省机械费用,加速工程进度
一般深度2m以内的大面积基坑开挖,宜采用推土机或装载机推土和装车;对长度和宽度均较大的大面积土方一次开挖,可用铲运机铲;对面积大且深的基础,多采用0
0m3斗容量的液压正铲挖掘;如操作面较狭窄,且有地下水,土的湿度大,可采用液压反铲挖掘机在停机面一次开挖;深 5m以上,宜分层开挖或开沟道用正铲挖掘机下入基坑分层开挖;对面积很大很深的设备基础基坑或高层建筑地下室深基坑,可采用多层接力开挖方法,土方用翻斗汽车运出;在地下水中挖土可用拉铲或抓铲、效率较高
2、土方开挖应绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等

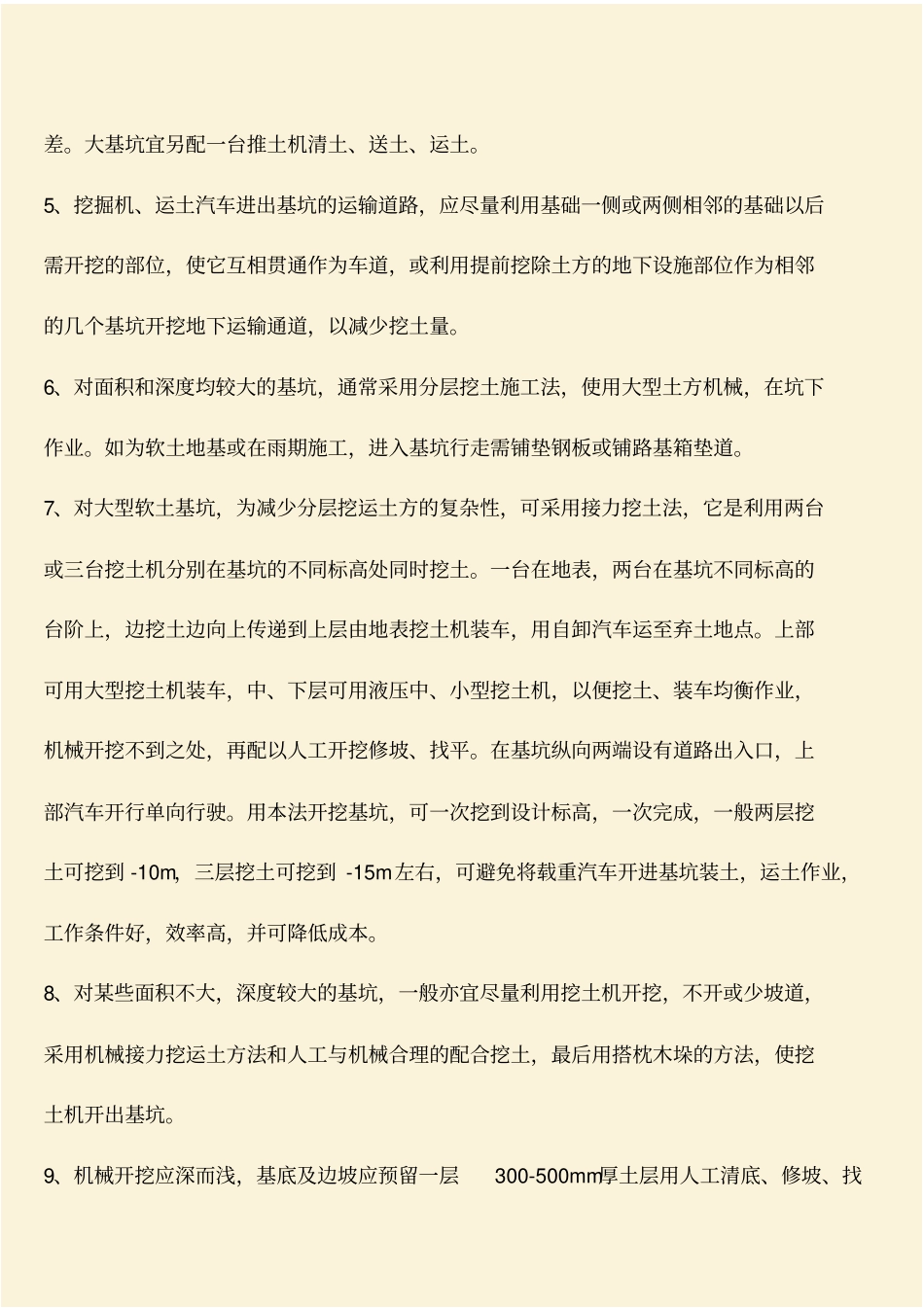

绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方
3、大面积基础群基坑底标高不一,机械开挖次序一般采取先整片挖至一平均标高,然后再挖个别较深部位
当一次开挖深度超过挖土机最大挖高度(5m 以上)时,宜分二三层开挖,并修筑 10%-15%坡道,以便挖土及运输车辆进出
4、基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走
人工清土所占比例一般为1
5%-4%,修坡以厘米作限制误差
大基坑宜另配一台推土机清土、送土、运土
5、挖掘机、运土汽车进出基坑的运输道路,应尽量利用基础一侧或两侧相邻的基础以后需开挖的部位,使它互相贯通作为车道,或利用提前挖除土方的地下设施部位作为相邻的几个基坑开挖地下运输通道,以减少挖土量
6、对面积和深度均较大的基坑,通常采用分层挖土施工法,使用大型土方机械,在坑下作业
如为软土地基或在雨期施工,进入基坑行走需铺垫钢板或铺路基箱垫道
7、对大型软土基坑,为减少分层挖运土方
