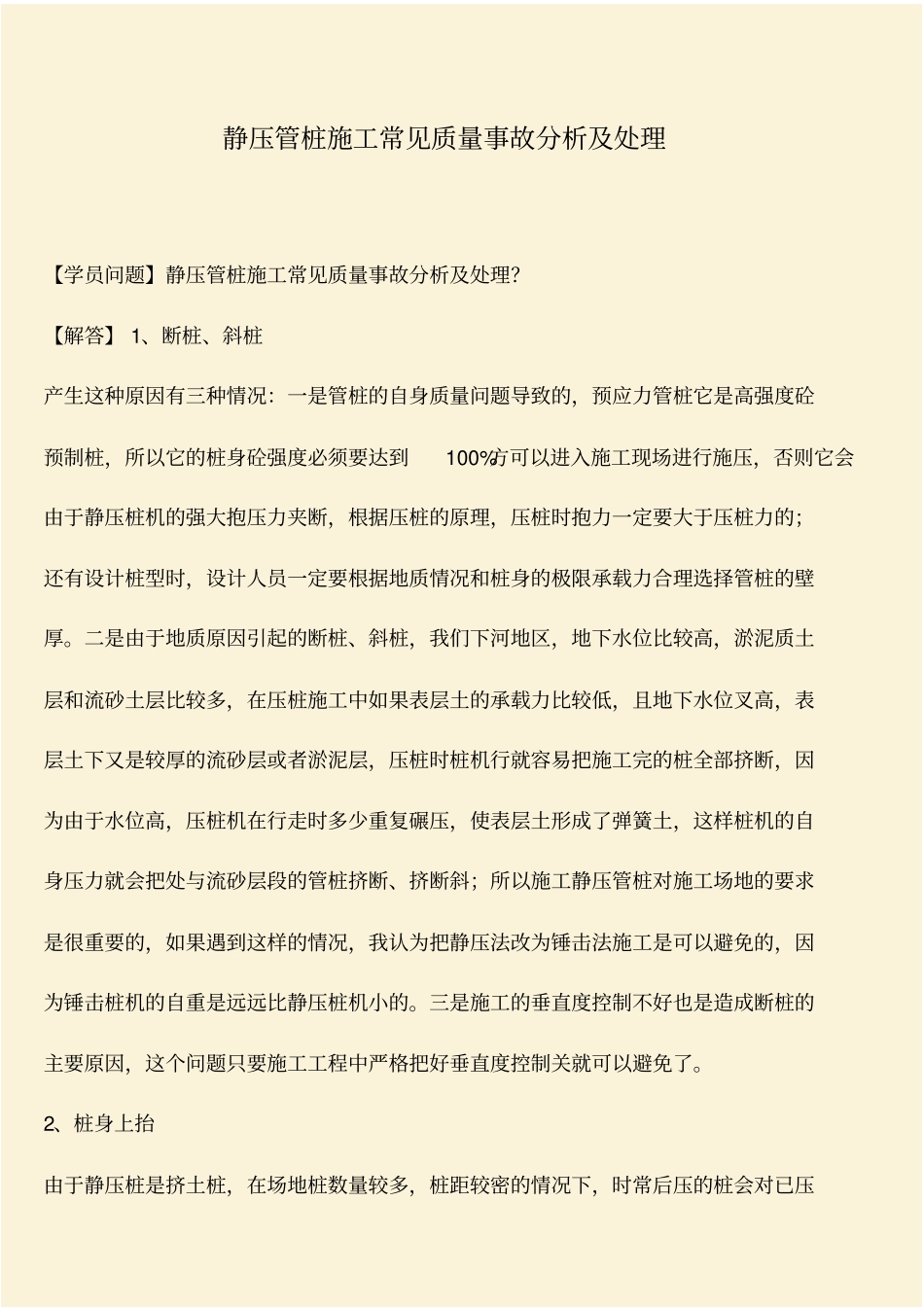

静压管桩施工常见质量事故分析及处理【学员问题】静压管桩施工常见质量事故分析及处理
【解答】 1、断桩、斜桩产生这种原因有三种情况:一是管桩的自身质量问题导致的,预应力管桩它是高强度砼预制桩,所以它的桩身砼强度必须要达到100%方可以进入施工现场进行施压,否则它会由于静压桩机的强大抱压力夹断,根据压桩的原理,压桩时抱力一定要大于压桩力的;还有设计桩型时,设计人员一定要根据地质情况和桩身的极限承载力合理选择管桩的壁厚
二是由于地质原因引起的断桩、斜桩,我们下河地区,地下水位比较高,淤泥质土层和流砂土层比较多,在压桩施工中如果表层土的承载力比较低,且地下水位叉高,表层土下又是较厚的流砂层或者淤泥层,压桩时桩机行就容易把施工完的桩全部挤断,因为由于水位高,压桩机在行走时多少重复碾压,使表层土形成了弹簧土,这样桩机的自身压力就会把处与流砂层段的管桩挤断、挤断斜;所以施工静压管桩对施工场地的要求是很重要的,如果遇到这样的情况,我认为把静压法改为锤击法施工是可以避免的,因为锤击桩机的自重是远远比静压桩机小的
三是施工的垂直度控制不好也是造成断桩的主要原因,这个问题只要施工工程中严格把好垂直度控制关就可以避免了
2、桩身上抬由于静压桩是挤土桩,在场地桩数量较多,桩距较密的情况下,时常后压的桩会对已压的桩产生挤压上抬,特别对于短桩,易形成所谓的吊脚桩
这种桩在做静载试验时,开始沉降较大,曲线较陡,但当桩尖达到持力层,承载力又有明显增加,沉降曲线又趋于平缓,这是桩身上抬的典型曲线
桩身上抬除了静载沉降偏大外,对桩而言可能会把接头拉断,桩尖脱空,同时大大增加对四周桩的水平挤压力,导致桩倾斜偏位
在处理上施工前合理安排压桩顺序,同一单体建筑物~般要求先压场地中央的桩,后压周边的桩;先压持力层较深的桩,后压较浅的桩

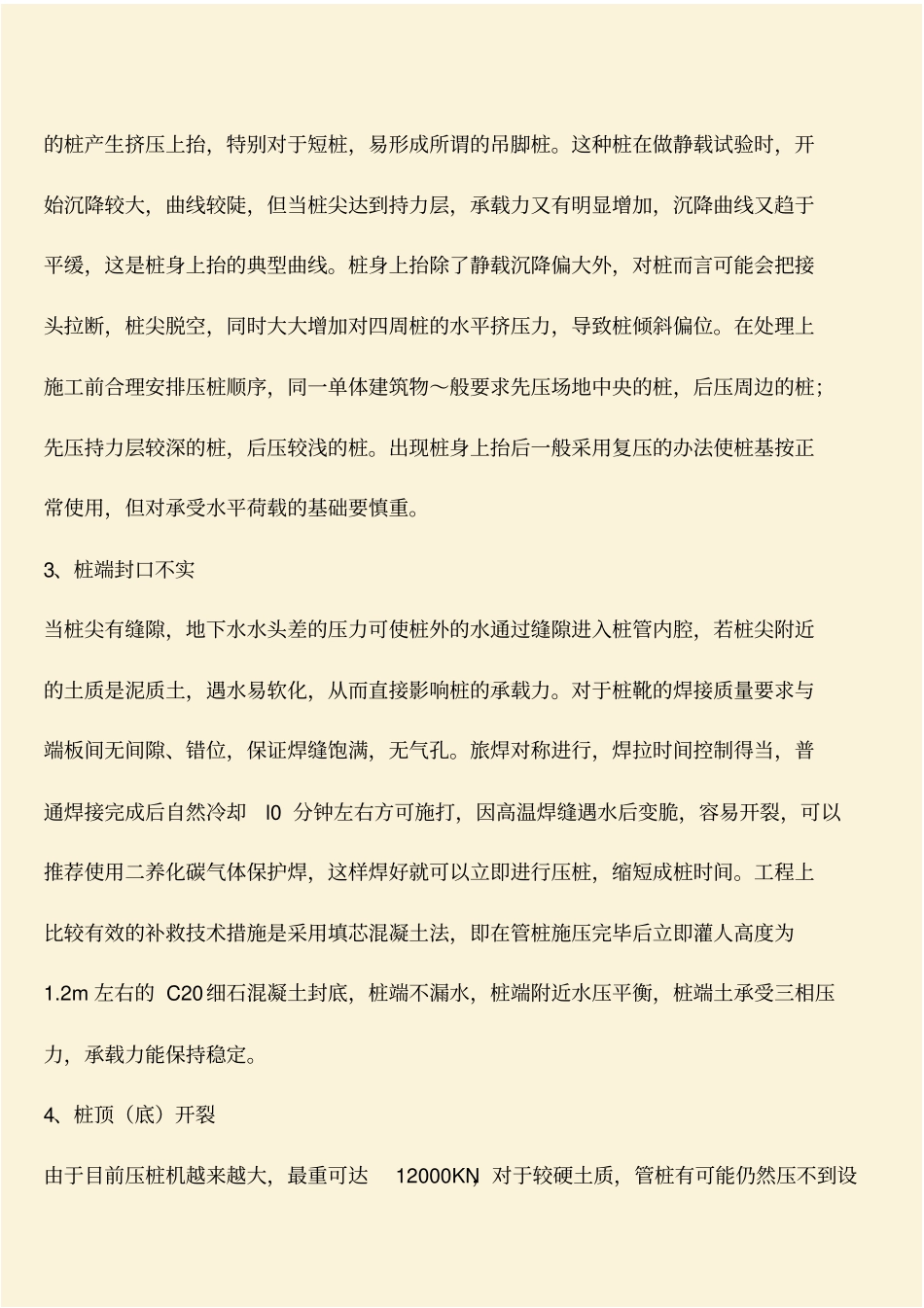

出现桩身上抬后一般采用复压的办法使桩基按正常使用,但对承受水平荷载的基础要慎重
